造價工程師輔導資料:工程索賠的處理原則和計算


工程索賠的處理原則和計算
1、工程索賠的處理原則——索賠必須以合同為依據; 及時、合理地處理索賠;加強主動控制,減少工程索賠。
2、索賠的計算
1). 可索賠的費用

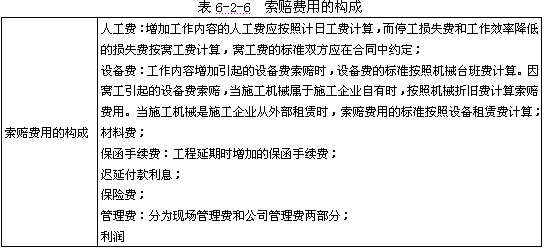

(1)索賠費用的構成,見表6-2-6
注:這部分內容新版教材做了修改,將06版教材中的“貸款利息”改為“延期付款利息”。
例題:某建設項目業主與施工單位簽訂了可調價格合同。合同中約定,主導施工機械一臺,為施工單位自有設備,臺班單價為900元/臺班,折舊費為150元/臺班,人工日工資單價為40元/工日,窩工工費為10元/工日。合同履行中,①因場外停電全場停工2天,造成人員窩工20個工日;②因業主指令增加一項新工作,完成該工作需要5天時間,機械5臺班,人工20個工日,材料費5500元,則施工單位可向業主提出直接費補償額為( )元。
A.5800 B.11300 C.34000 D.495000
答案:B
解題要點:①場外停電造成的停工:
人工窩工費:20×10=200元;機械費:2×150=300元.
②業主指令增加一項新工作:
人工費:20×40=800元;機械費:5×900=4500元;材料費:5500元。
直接費補償額=200+300+4500+800+5500=11300元。

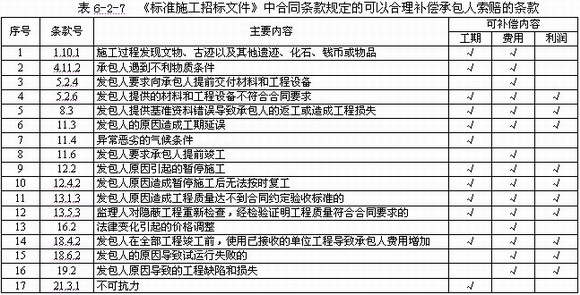

(2)在不同的索賠事件中可以索賠的費用是不同的。根據《標準施工招標文件》中通用合同條款的內容,可以合理補償承包人的條款如表6-2-7所示。
例題:依據《標準施工招標文件》,某建設項目業主與甲施工單位簽訂了施工總包合同,合同中保函手續費為40萬元,合同工期為500天。合同履行過程中,①因不可抗力事件發生致使開工日期推遲50天,②因承包人遇到不利物質條件停工20天,③因異常惡劣的氣候條件停工15天,④因季節性大雨停工5天,⑤因發包人提供的設備不符合合同要求導致停工10天,上述事件均未發生在同一時間,則甲施工單位可索賠的保函手續費為( )萬元。
A.7.2 B.6.8 C.2.4 D.8
答案:C
解題要點:本題考核的是費用索賠中,保函手續費的索賠。首先要清楚,保函手續費是工程延期時增加的費用,其次要分清楚哪些事件引起的工期延誤是可以索賠的,并且是可以索賠費用的:承包人遇到不利物質條件、發包人提供的設備不符合合同要求,共計20+10=30天。原工期500天保函手續費為40萬元,因此工期延長30天增加保函手續費為30×40/500=2.4萬元。

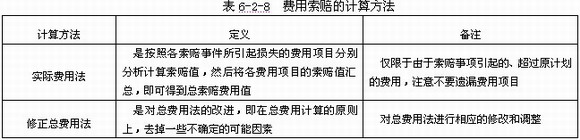

2). 費用索賠的計算,見表6-2-8

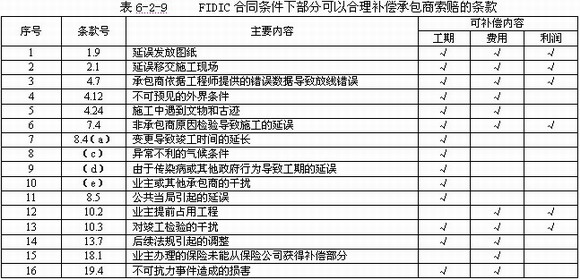

3). FIDIC合同條件中的有關索賠條款, 如表6-2-9所示
例題:【2008年真題】 FIDIC合同條件下,某施工合同約定,人員窩工補貼為15元/工日。在基礎工程施工期間,因暴雨導致基坑淹水而停工2天,人員窩工20個工日;在主體工程施工期間,因重大公共活動政府通知停工2天,人員窩工30個工日。為此,承包人可向業主索賠工期和費用分別為( )。
A.4天,750元 B.4天,450元
C.4天,0元 D.2天,0元
答案:C
解題要點:本題考核FIDIC合同條件下,部分可以合理補償承包商的條款及工期索賠和費用索賠的計算;清楚不同條款下可獲得補償?shù)膬?nèi)容及索賠的計算;本題考查異常不利的氣候條件、公共當局引起的延誤條款下,只可獲得工期補償?shù)那闆r;工期的索賠計算主要有網絡圖分析和比例計算法兩種:a.網絡圖分析法,分析其關鍵線路。如果延誤的工作為關鍵工作,則總延誤的時間為批準順延的工期;如果延誤的工作為非關鍵工作,當該工作由于延誤超過時差限制而成為關鍵工作時,可以批準延誤時間與時差的差值;若該工作延誤后仍為非關鍵工作,則不存在工期索賠問題。本題中延誤的工作均為關鍵工作,總延誤的時間為批準順延的工期,即2+2=4天b.比例計算法主要應用于工程量有增加時工期索賠的計算,公式為:額外增加的工程量/原合同總價×原合同總工期;還可能考核在FIDIC合同條件下,其他可以合理補償承包商的條款,應在理解的前提下準確記憶。。
4). 工期索賠中應當注意的問題

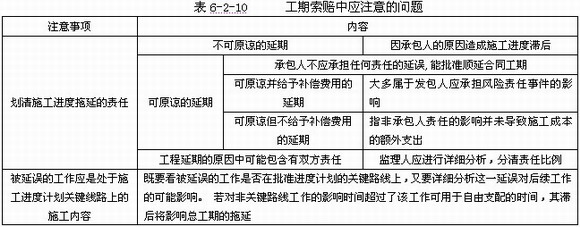

在工期索賠中特別應當注意以下問題,見表6-2-10:

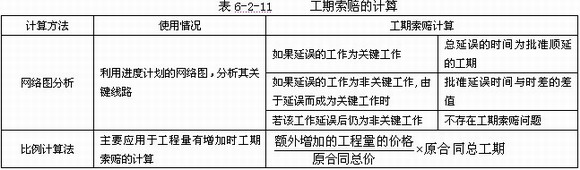

5).工期索賠的計算,見表6-2-11
例題:某土方工程業主與施工單位簽訂了土方施工合同,合同約定的土方工程量為8000m3,合同工期為16天,合同約定:工程量增加20%以內為施工方應承擔的工期風險。挖運過程中,因出現了較深的軟弱下臥層,致使土方量增加了10200 m3,則施工方可提出的工期索賠為( )天。
A.1 B.4 C.17 D.14
答案:D
解題要點:解題步驟:
不索賠的土方工程量為8000×1.2=9600m3
工期索賠量為:[(8000+10200-9600)/9600]×16=14天。
該題的陷阱:第一,土方量增加了10200m3 ,而不是增加到10200m3,考生一定要謹慎審題;第二,在計算工期索賠量時,是[(8000+10200-9600)/9600]×16而不是(10200/9600)×16,也不是(10200/8000)×16.如果這兩個問題都忽略了,就會得到其他的錯誤答案。

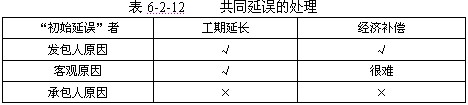

3、共同延誤的處理
①確定"初始延誤"者,它應對工程拖期負責。
②依據不同情況,在造成的延誤期內進行相應的補償,見表6-2-12
更多信息請?jiān)L問>> 造價工程師考試頻道 造價工程師考試論壇 造價工程師輔導課程免費試聽
·2010年造價工程師輔導"VIP班"及多種套餐上線!
·2010年全國注冊造價工程師考試時間:10月23、24日
·2010年注冊造價工程師考前網上輔導招生簡章
·04、05、06、07、08年造價工程師考試試卷及答案匯總
最新資訊
- 考前沖刺!2025年一級造價師萬人模考(二)全科模擬題及答案2025-09-23
- 速領!2025年一級造價師《案例分析》萬人模考(二)試題2025-09-21
- 免費領!2025年一級造價師《造價管理》萬人模考(二)試題2025-09-20
- 資料分享:2025年一級造價師各科目教材變化明細2025-09-19
- 2025年一級造價師《案例分析》知識點:有節奏流水施工2025-09-16
- 一級造價師《土建計量》各章節近五年真題分值分布2025-09-15
- 2025年一級造價師《案例分析》知識點:盈虧平衡分析2025-09-14
- 免費領!2025年一級造價師《工程計價》考點速記手冊2025-09-13
- 速領!2025年一級造價師《安裝計量》易混淆知識點免費分享2025-09-09
- 快來背!2025年一級造價師《工程計價》精選高頻考點2025-09-04
