造價工程師輔導資料:工程索賠的概念和分類
更新時間:2010-06-09 10:04:53
來源:|0
瀏覽
收藏
一級造價工程師報名、考試、查分時間 免費短信提醒
工程索賠的概念和分類

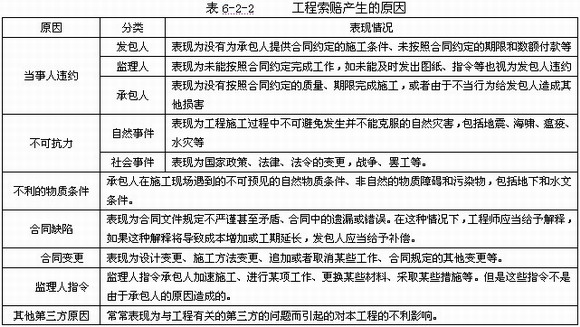

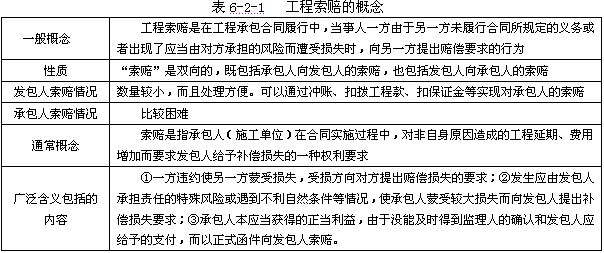

1、工程索賠的概念,見表6-2-1

2、工程索賠產生的原因
將工程索賠按照產生的原因進行劃分,劃分情況如表6-2-2所示:

例題:【2008年真題】工程師對合同缺陷的解釋導致工程成本增加和工期延長,此時的索賠方向是( )。
A.承包人向工程師索賠 B.工程師向發包人索賠
C.發包人向承包人索賠 D.承包人向發包人索賠
答案:D
解題要點:本題考核工程索賠產生的原因;存在合同缺陷時產生索賠的情況,合同缺陷表現為合同文件規定不嚴謹甚至矛盾、合同中的遺漏或錯誤,在這種情況下,工程師應當給予解釋,如果這種解釋將導致成本增加或工期延長,發包人應當給予補償;所以本題應是承包人向發包人索賠;可能出現的其他考點是監理人未能按照合同約定完成工作,如未能及時發出圖紙、指令等也視為發包人違約;需要注意的是我國《標準施工招標文件》中通用合同條款中的索賠就是雙向的,既包括承包人向發包人的索賠,也包括發包人向承包人的索賠,不存在承包人與工程師或建立人之間的索賠;因此,本題正確選項為:D。

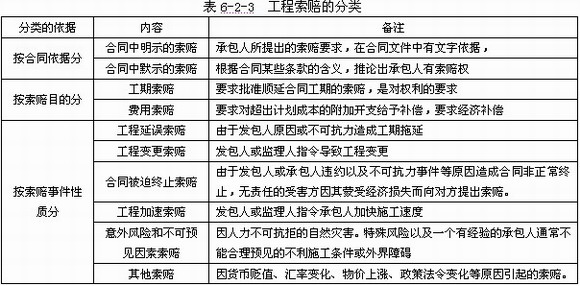

3、工程索賠的分類
工程索賠按照不同的標準進行劃分,可分為多種情況,表為將工程索賠按照合同依據、索賠目的及索賠事件的性質進行分類,每種索賠類型包括的具體內容見表6-2-3。

更多信息請訪問>> 造價工程師考試頻道 造價工程師考試論壇 造價工程師輔導課程免費試聽
·2010年造價工程師輔導"VIP班"及多種套餐上線!
·2010年全國注冊造價工程師考試時間:10月23、24日
·2010年注冊造價工程師考前網上輔導招生簡章
·04、05、06、07、08年造價工程師考試試卷及答案匯總
編輯推薦
最新資訊
- 備考必看:一級造價師《安裝計量》十大核心知識點總結2025-11-02
- 速看!一級造價師《土建計量》十大核心考點總結2025-11-01
- 免費分享:一級造價師《工程計價》十大核心考點總結2025-10-31
- 一鍵收藏:一級造價師《造價管理》十大核心考點總結2025-10-30
- 免費分享:2025年一級造價師《工程計價》考點匯總2025-10-29
- 2025年一級造價師《工程計價》考試難度及考點分析2025-10-28
- 免費分享:2025年一級造價師《造價管理》考點匯總2025-10-27
- 免費分享:2025年一級造價師案例分析重要考點匯總2025-10-27
- 2025年一級造價師《造價管理》重點考查內容2025-10-24
- 深度解析:2025年一級造價師案例考試難度及考察重點2025-10-23
