造價工程師輔導資料:確定機械臺班定額消耗量的基本方法
確定機械臺班定額消耗量的基本方法
重點是掌握機械1小時純工作生產率和施工機械臺班定額的計算。

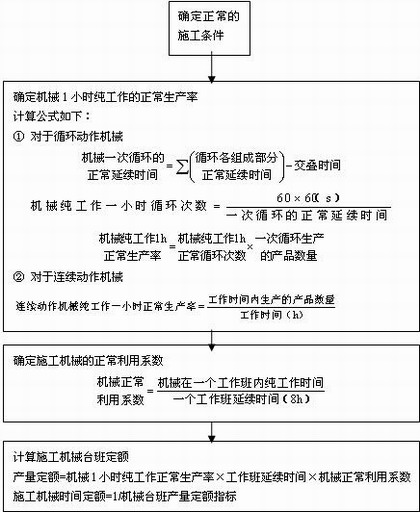

圖2-2-4確定機械臺班定額消耗量的基本方法
例題1:【2008年真題】在編制現澆混凝土柱預算定額時,測定每l0m3混凝土柱工程量需消耗10.5m3的混
凝土。現場采用500L的混凝土攪拌機,測得攪拌機每循環一次需4min.機械的正常利用系數為0.85。若機
械幅度差系數為0。則該現澆混凝土柱l0m3需消耗混凝土攪拌機( )臺班。
A. 0.206 B. 0.196 C. 0.157 D. 0.149
答案:B
解題要點:該題考核機械臺班消耗量的計算,也是一道常見的考題。1h循環次數為60/4=15次,每1h純工作生產率=15´0.5=7.5 m3。故該攪拌機臺班產量定額=7.5´8´0.85=51m3/臺班,時間定額=1/51=0.0196臺班/ m3,故現澆混凝土柱l0m3需要臺班為10´0.0196=0.196臺班
例題2:【2007年真題】某土方施工機械一次循環的正常時間為2.2min,每循環工作一次挖土0.5 m3,工作班的延續時間為8h,機械正常利用系數為0.85。則該土方施工機械的產量定額為( ) m3/臺班。
A.7.01 B.7.48 C.92.82 D.448.80
答案:C
解題要點:該題考核機械臺班消耗量的計算,也是一道常見的考題。1h循環次數為60/2.2=27.3次,每1h純工作生產率=27.3´0.5=13.65 m3/h。故該攪拌機臺班產量定額=13.65´8´0.85=92.82m3/臺班。
更多信息請訪問>> 造價工程師考試頻道 造價工程師考試論壇 造價工程師輔導課程免費試聽
·2010年注冊造價工程師各地考試報名時間匯總
·2010年造價工程師輔導"VIP班"及多種套餐上線!
·2010年注冊造價工程師考前網上輔導招生簡章
·04、05、06、07、08年造價工程師考試試卷及答案匯總
最新資訊
- 備考必看:一級造價師《安裝計量》十大核心知識點總結2025-11-02
- 速看!一級造價師《土建計量》十大核心考點總結2025-11-01
- 免費分享:一級造價師《工程計價》十大核心考點總結2025-10-31
- 一鍵收藏:一級造價師《造價管理》十大核心考點總結2025-10-30
- 免費分享:2025年一級造價師《工程計價》考點匯總2025-10-29
- 2025年一級造價師《工程計價》考試難度及考點分析2025-10-28
- 免費分享:2025年一級造價師《造價管理》考點匯總2025-10-27
- 免費分享:2025年一級造價師案例分析重要考點匯總2025-10-27
- 2025年一級造價師《造價管理》重點考查內容2025-10-24
- 深度解析:2025年一級造價師案例考試難度及考察重點2025-10-23
