  建筑安裝工程施工工作研究

  (1)施工過程及其分類

  施工過程就是在建設工地范圍內所進行的生產過程。其最終目的是要建造、恢復、改建、移動或拆除工業、民用建筑物和構筑物的全部或一部分。施工過程是由不同工種、不同技術等級的建筑安裝工人完成的,并且必須有一定的勞動對象——建筑材料、半成品、構件、配件等:一定的勞動工具——手動工具、小型機具和機械等。

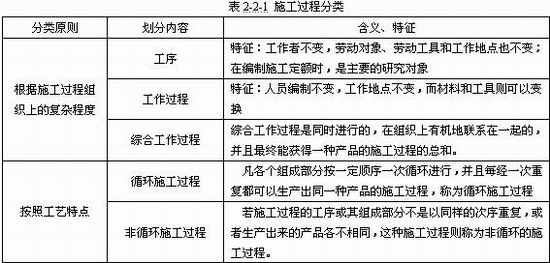

  考核時需要區分工序、工作過程、綜合工作過程之間的區別;循環與非循環工作過程之間的區別。

  施工過程的影響因素:技術因素、組織因素和自然因素。

  (2)工作時間分類

  研究施工中的工作時間最主要的目的是確定施工的時間定額和產量定額,其前提是對工作時間按其消耗性質進行分類,以便研究工時消耗的數量及其特點。

  工作時間,指的是工作班延續時間。對工作時間消耗的研究,可以分為兩個系統進行,即工人工作時間的消耗和工人所使用的機器工作時間消耗。

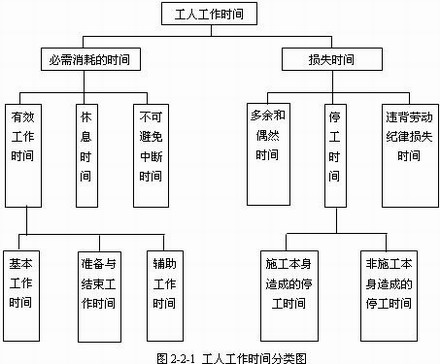

  1) 工人工作時間消耗的分類

  2)機器工作時間消耗的分類

  提示: 時間分類的考核是每年的一個重點,不僅要掌握有哪些時間,名稱是什么,還要掌握時間分類中每一項時間的特點。常見的考核形式就是描述一類工作,判斷其時間特性及其工作時間的類別。見2008、2007年考題。

  例題1. 【2008年真題】測編定額時,需對施工過程進行分解。對比工作過程的特點,工序還應具有的特征是( )。

  A. 人員編制不變 B. 勞動工具不變 C. 工作地點不變 D. 工作時段不變

  答案:B

  解題要點:該題考核工序的特征,并注意與工作過程特點對比。工序是在組織上不可分割的,在操作過程中技術上屬于同類的施工過程。工序的特征是:工作者不變,勞動對象、勞動工具和工作地點也不變。

  例題2.【2008年真題】下列工人工作時間中,雖屬于損失時間,但在擬定定額時又要適度考慮它的影響的是( )。

  A.施工本身導致的停工時間 B.非施工本身導致的停工時間

  C.不可避免的中斷時間 D.多余工作時間

  E.偶然工作時間

  答案:BE

  解題要點:該題考核損失時間的構成。偶然工作能獲得一定產品,擬定定額時要適當考慮它的影響;非施工本身造成的停工時間,是由于水源、電源中斷引起的停工時間,擬定定額時則應給予合理的考慮。

  例題3:下列各項工作時間,其長短與所負擔的工作量無關,但與工作內容有關的是( )

  A.輔助工作時間 B.由于施工工藝特點引起的工作中斷時間

  C.施工本身造成的停工時間 D.準備與結束工作時間

  答案:D

  解題要點:該題考核工人工作時間的構成及特點。輔助工作時間是為保證基本工作能順利完成所消耗的時間,其長短與工作量大小有關;由于施工工藝特點引起的工作中斷時間,其長短與機器本身和施工工藝特點有關;施工本身造成的停工時間,是由于施工組織不好而引起的停工現象,其長短具有隨機性;準備與結束工作時間,是執行任務前和任務完成后所消耗的工作時間,其長短與工作量大小無關,但與工作內容有關。

  例題4: 根據工人工作時間分類,下列屬于必須消耗的時間是( )。

  A.下班前工人整理工具所耗的時間

  B.鋼筋工在鋼筋下料前熟悉圖紙所耗的時間

  C.墻體砌筑工人等待砂漿所耗的時間

  D.因短暫停電而導致配合機械工作的工人停工所耗的時間

  E.工序交接時對前一工序不可避免的修理所耗的時間

  答案:AB

  解題要點:該題考核必須消耗的時間的構成。必須消耗的工作時間包括有效工作時間、休息時間和不可避

  免中斷時間的消耗。有效工作時間又包括基本工作時間、輔助工作時間、準備與結束工作時間的消耗。選

  項A、B屬于準備與結束工作時間;C屬于非施工本身造成的停工時間;D屬于損失時間中非施工本身造

  成的停工時間;E屬于偶然工作時間,是損失時間。要注意辨別各構成項的概念。

  例題5:運輸汽車裝載保溫泡沫板,因體積大但重量不足而引起的汽車在降低負荷的情況下工作的時間屬于機器工作時間消耗中的( )。

  A.有效工作時間 B.不可避免的無負荷工作時間

  C.多于工作時間 D.低負荷下的工作時間

  答案:A

  解題要點:該題考核機器工作時間的構成。此題描述時間為有根據地降低負荷下的工作時間,是在個別情況下由于技術上的原因,機器在低于其計算負荷下工作的時間,屬于有效工作時間。例如,汽車運輸重量輕而體積大的貨物時,不能充分利用汽車的載重噸位因而不得不降低其計算負荷。

更多信息請訪問>> 造價工程師考試頻道 造價工程師考試論壇 造價工程師輔導課程免費試聽

·2010年注冊造價工程師各地考試報名時間匯總
·2010年造價工程師輔導"VIP班"及多種套餐上線!
·2010年注冊造價工程師考前網上輔導招生簡章
·
04、05、06、07、08年造價工程師考試試卷及答案匯總

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

一級造價工程師資格查詢

一級造價工程師歷年真題下載 更多

一級造價工程師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

一級造價工程師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
