造價工程師輔導資料:工程量清單計價基本方法
工程量清單計價基本方法
(1)建設產品價格的市場化過程

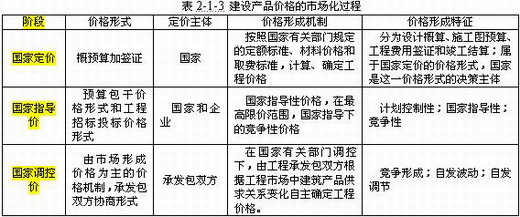

我國建筑產品價格市場化經歷了“國家定價——國家指導價——國家調控價”三個階段。利用工程建設定額計算工程造價就價格形成而言,介于國家定價和國家指導價之間。

(2)工程量清單計價的基本方法與程序

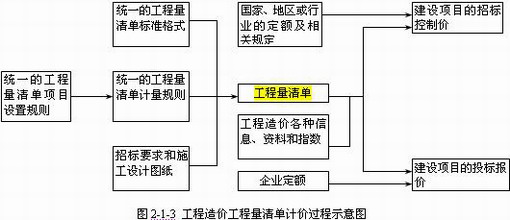

工程量清單計價的基本過程可以描述為:在統一的工程量清單項目設置的基礎上,制定工程量清單計量規則,根據具體工程的施工圖紙計算出各個清單項目的工程量,再根據各種渠道所獲得的工程造價信息和經驗數據計算得到工程造價。這一基本的計算過程如下圖所示:

從工程量清單計價的過程示意圖中可以看出,其編制過程可以分為兩個階段:工程量清單的編制和利用工程量清單來編制投標報價(或招標控制價)。可以用公式表明確定建筑產品價格清單計價的基本方法和程序:
1)分部分項工程費=∑分部分項工程量×相應分部分項綜合單價
2)措施項目費=∑各措施項目費
3)其他項目費=暫列金額+暫估價+計日工+總承包服務費
4)單位工程報價=分部分項工程費+措施項目費+其他項目費+規費項目+稅金項目
5)單項工程報價=∑單位工程報價
6)建設項目總報價=∑單項工程報價
注:(1)在06版教材中,其他項目費=招標人部分金額+投標人部分金額,而2008版清單計價規范則改為暫列金額、暫估價、計日工、總承包服務費等,考生要掌握這四項術語的內涵。
(2)分部分項工程綜合單價由人工費、材料費、施工機械使用費、企業管理費、利潤,并考慮風
險費用。

(3)工程量清單計價的特點(09版教材有變化)

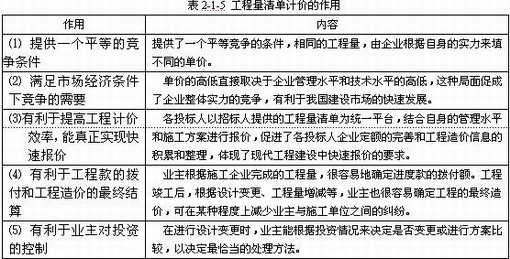

(4)工程量清單計價的作用(09版教材有變化)

例題1.工程量清單計價模式所采用的綜合單價不含( )。
A.企業管理費 B.利潤 C.措施費 D.風險費
答案:C
解題要點:該題考核工程量清單計價中綜合單價的概念。綜合單價是指完成一個規定計量單位的分部分項
工程量清單項目或措施清單項目所需的人工費、材料費、施工機械使用費和企業管理費與利潤,以及一定
范圍內的風險費用。措施費用采用綜合單價計價,不包含在綜合單價中。
例題2. 下列不屬于國家調控招標投標價格形成的特征是( )。
A.競爭形成 B.自發波動 C.計劃控制 D.自發調節
答案:C
解題要點:該題考核建設產品價格的市場化過程。國家調控的招標投標價格形式,是一種由市場形成價格
為主的價格機制。其是特征是:①競爭形成②自發波動③自發調節。
更多信息請訪問>> 造價工程師考試頻道 造價工程師考試論壇 造價工程師輔導課程免費試聽
·2010年注冊造價工程師各地考試報名時間匯總
·2010年造價工程師輔導"VIP班"及多種套餐上線!
·2010年注冊造價工程師考前網上輔導招生簡章
·04、05、06、07、08年造價工程師考試試卷及答案匯總
最新資訊
- 備考必看:一級造價師《安裝計量》十大核心知識點總結2025-11-02
- 速看!一級造價師《土建計量》十大核心考點總結2025-11-01
- 免費分享:一級造價師《工程計價》十大核心考點總結2025-10-31
- 一鍵收藏:一級造價師《造價管理》十大核心考點總結2025-10-30
- 免費分享:2025年一級造價師《工程計價》考點匯總2025-10-29
- 2025年一級造價師《工程計價》考試難度及考點分析2025-10-28
- 免費分享:2025年一級造價師《造價管理》考點匯總2025-10-27
- 免費分享:2025年一級造價師案例分析重要考點匯總2025-10-27
- 2025年一級造價師《造價管理》重點考查內容2025-10-24
- 深度解析:2025年一級造價師案例考試難度及考察重點2025-10-23
