當前位置: 首頁 > 一級建造師 > 機電工程管理與實務 > 某住宅小區建設一座熱力站,小區住宅樓采用低溫地板輻射采暖系統供熱,該熱力站內的設備、管道、電氣、臺控系統等安裝工程由某施工單位承擔,該熱力站主要工藝設計參數見表4,管道均采用無縫鋼管,材質為20號鋼。表4 熱力站主要工藝設計參數見表熱力站設計文件規定,管道在安裝完成后以設計壓力的1.5倍進行水壓試驗。項目部現有滿足精度要求的量程分別為0~2.5MPa、0~4.0MPa、0~6.0MPa三種規格壓力表。施工單位在機組安裝完畢后,根據工程實際繪制的熱力站內供熱機組主要設備、工藝管道系統圖如圖4。經審查發現圖4中管件、壓力表及溫度計安裝存在多處錯誤,要求整改。圖4 熱力站內供熱機組主要設備、工藝管道系統施工合同要求熱力站必須在規定的供熱時間投入正常運行,以保證居民的供暖。為確保熱力站工程按工期完成,施工單位確定機電工程施工進度目標,建目標控制體系,明確施工現場進度控制人員及其分工,落實各管理層進度控任務和責任。工程竣工后,施工單位向熱力站工程的建設單位提交竣工資料時,建設施工單位應同時提交特種設備管理的有關技術資料,要求施工單位補齊相關資料。【問題】1.找出圖中的錯誤之處并寫出整改措施。2.根據一二次網水壓試驗要求,判斷項目部三種規格的壓力表是否合適?3.補充完整施工單位工程進度控制的組織措施中有哪些制度。 4.建設單位要求施工單位提交特種設備管理資料是否合理?說明理由。

1.【問答題】

某住宅小區建設一座熱力站,小區住宅樓采用低溫地板輻射采暖系統供熱,該熱力站內的設備、管道、電氣、臺控系統等安裝工程由某施工單位承擔,該熱力站主要工藝設計參數見表4,管道均采用無縫鋼管,材質為20號鋼。

表4 熱力站主要工藝設計參數見表

熱力站設計文件規定,管道在安裝完成后以設計壓力的1.5倍進行水壓試驗。項目部現有滿足精度要求的量程分別為0~2.5MPa、0~4.0MPa、0~6.0MPa三種規格壓力表。施工單位在機組安裝完畢后,根據工程實際繪制的熱力站內供熱機組主要設備、工藝管道系統圖如圖4。經審查發現圖4中管件、壓力表及溫度計安裝存在多處錯誤,要求整改。

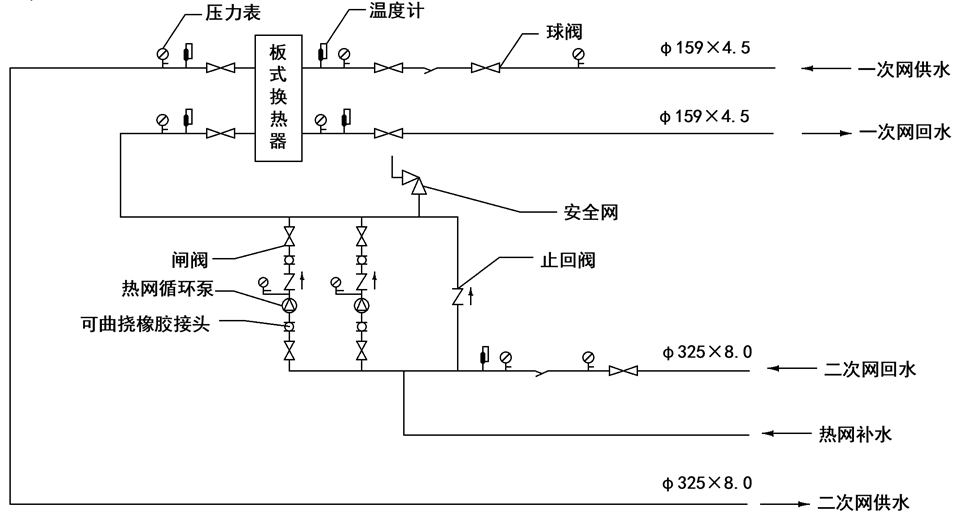

圖4 熱力站內供熱機組主要設備、工藝管道系統

施工合同要求熱力站必須在規定的供熱時間投入正常運行,以保證居民的供暖。為確保熱力站工程按工期完成,施工單位確定機電工程施工進度目標,建目標控制體系,明確施工現場進度控制人員及其分工,落實各管理層進度控任務和責任。

工程竣工后,施工單位向熱力站工程的建設單位提交竣工資料時,建設施工單位應同時提交特種設備管理的有關技術資料,要求施工單位補齊相關資料。

【問題】

1.找出圖中的錯誤之處并寫出整改措施。

2.根據一二次網水壓試驗要求,判斷項目部三種規格的壓力表是否合適?

3.補充完整施工單位工程進度控制的組織措施中有哪些制度。

4.建設單位要求施工單位提交特種設備管理資料是否合理?說明理由。
