1.【問答題】
某施工單位承建一安裝工程,項目地處南方,正值雨季。項目部進場后,編制施工進度計劃、施工方案。方案中確定施工方法、工藝要求及質量保證措施等,并對施工人員進行方案交底。

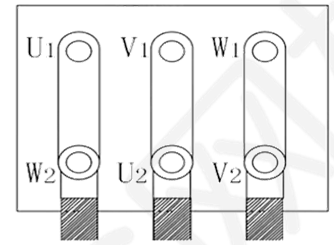

因工期緊張,設備提前到達施工現場。施工人員在循環水泵電動機安裝接線時,發現接線盒內有水珠,擦拭后進行接線(如圖1)。
項目部在循環水泵單體試運轉前,對電動機絕緣檢查時,發現絕緣電阻不滿足要求,釆用電流加熱干燥法對電動機進行干燥處理,用水銀溫度計測量溫度時,被監理叫停。項目部整改后,嚴格控制干燥溫度,絕緣電阻達到規范要求。試運轉中檢查電動機的轉向及雜聲、機身及軸承溫升均符合要求。試運轉完成后,項目部對電動機受潮原因調查分析,因電動機到貨后未及時辦理入庫、露天存放未釆取防護措施所致。為防止類似事件發生,項目部加強了設備倉儲管理,保證了后續施工的順利進行。

圖1 電動機接線示意圖
【問題】
1.施工方案中的工序質量保證措施主要有哪些?由誰負責向作業人員進行施工方案交底?
2.圖1中的電動機為何種接線方式?電動機干燥處理時為什么被監理叫停?應如何整改?
3.電動機試運轉中還應檢查哪些項目?如何改變電動機的轉向?
4.到達現場的設備在檢查驗收合格后應如何管理?只能露天保管的設備應采取哪些措施?
