當前位置: 首頁 > 一級建造師 > 一級建造師模擬試題 > 2015年一建《建筑工程》復習題集:項目施工進度控制方法的應用

2015年一建《建筑工程》復習題集:項目施工進度控制方法的應用

更新時間:2015-09-08 14:04:42 來源:|0 瀏覽0收藏0

一級建造師報名、考試、查分時間 免費短信提醒

地區

獲取驗證 立即預約

請填寫圖片驗證碼后獲取短信驗證碼

看不清楚,換張圖片

免費獲取短信驗證碼

摘要   【摘要】為方便各位考生更好的備考一級建造師考試,環球網校一級建造師頻道特地整理了一級建造師模擬題,并附有答案解析,本文為大家準備的是2015年一建《建筑工程》復習題集:項目施工進度控制方法的應用,

  【摘要】為方便各位考生更好的備考一級建造師考試,環球網校一級建造師頻道特地整理了一級建造師模擬題,并附有答案解析,本文為大家準備的是2015年一建《建筑工程》復習題集:項目施工進度控制方法的應用,希望各位一級建造師考生通過模擬試題的方式掌握考點。

    最新推薦: 一級建造師?精彩授課視頻免費學習

    課程推薦: 2015年招生方案

  1A420000 建筑工程項目施工管理

  1A420010 項目施工進度控制方法的應用

  復習要點

  1A420011 流水施工方法的應用

  1A420012 網絡計劃技術的應用

  考點分析

  目前常用的施工進度控制方法主要有如下兩種:流水施工方法和網絡計劃技術。

  1.流水施工

  流水施工作為一種施工組織方法,讀者應掌握其相關參數的概念,才能根據各種參數進行施工工期的計算。其施工參數有三種:工藝參數、空間參數、時間參數。

  流水施工的基本組織形式主要分三種:等節奏流水施工、異節奏流水施工、無節奏流水施工,讀者應掌握三種形式的不同特點及適用情況,并熟悉其工期計算方法。

  等節奏流水施工工期計算公式:Tp=(M+N-1)K-∑C+∑G,其中C為工序搭接時間,G為工序間隔時間。

  無節奏流水施工工期計算公式:Tp=∑Ki,i+1+∑tn-∑C+∑G,其中Ki,i+1為各施工過程間的流水步距,∑tn為最后一個施工過程的持續時間。

  異節奏流水施工中成倍節拍流水施工工期計算與等節奏流水施工類似,異步距異節奏與無節奏流水施工類似。

  2.網絡計劃技術

  了解網絡計劃的分類,以及各種類型的區別。重點掌握雙代號時標網絡計劃的優缺點。

  掌握時差的概念,熟練掌握工作的總時差與自由時間的計算。

  總時差:是指在不影響總工期的前提下,本工作可以利用的機動時間。

  自由時差,是指在不影響其所有緊后工作最早開始的前提下,本工作可以利用的機動時間。

  注意:某工作的延誤對總工期是否有影響,以工作的總時差作為判定依據,而非工作的自由時差。

  讀者應掌握關鍵工作、關鍵線路的判別,特別是針對雙代號實標網絡圖的判別。

  注意:由關鍵工作組成的線路不一定是關鍵線路,但關鍵線路上的工作肯定都是關鍵工作。

  對于網絡計劃的時間參數計算,請讀者自行參考相關項目管理用書或教材。

  網絡計劃的優化是網絡計劃技術的重點,也是精髓,讀者應掌握優化的基本原理、原則和方法。

  工期優化:通過不斷壓縮關鍵線路上的關鍵工作的持續時間等措施,達到縮短工期,滿足要求的目的。

  資源優化:通過改變工作的開始時間和完成時間,使資源按照時間的頒布符合優化目標。通常分兩種模式:“資源有限、工期最短”的優化,“工期固定、資源均衡,,的優化。

  費用優化:在一定的限定條件下,尋求工程總成本最低時的工期安排,或滿足工期要求前提下尋求最低成本的施工組織過程。

  一 單項選擇題

  1.關于流水步距的說法,正確的是( )。

  A.第一個專業隊與其他專業隊開始施工的最小間隔時間

  B.第一個專業隊與最后一個專業隊開始施工的最小間隔時間

  C.相鄰專業隊相繼開始施工的最小間隔時間

  D.相鄰專業隊相繼開始施工的最大間隔時間

  2.屬于流水施工中空間參數的是( )。

  A.流水強度 B.施工隊數

  C.操作層數 D.施工過程數

  3.組織等節奏流水施工的前提條件是( )。

  A.各施工段的工期相等

  B.各施工段的施工過程數相等

  C.各施工過程施工隊人數相等

  D.各施工過程在各段的持續時間相等

  4.在無節奏流水施工中,通常用來計算流水步距的方法是( )。

  A.累加數列錯位相減取差值最大值

  B.累加數列錯位相加取和值最小值

  C.累加數列對應相減取差值最大值

  D.累加數列對應相減取差值最小值

  5.屬于異節奏流水施工特點的是( )。

  A.流水步距等于流水節拍

  B.專業工作隊數目大于施工過程數目

  C.所有施工過程在各施工段上的流水節拍均相等

  D.不同施工過程在同一施工段上的流水節拍都相等

  6.工程網絡計劃的計劃工期應( )。

  A.等于要求工期 B.等于計算工期

  C.不超過要求工期 D.不超過計算工期

  7.在某工程雙代號時標網絡計劃中,除了以終點節點為完成節點的工作外,工作箭線上的波形線表示( )。

  A.工作的總時差

  B.工作的持續時間

  C.工作與其緊前工作之間的時間間隔

  D.工作與其緊后工作之間的時間間隔

  8.在某工程雙代號網絡計劃中,如果以關鍵節點為完成節點的工作有3項,則該3項工作( )。

  A.自由時差相等 B.總時差相等

  C.全部為關鍵工作 D.至少有一項為關鍵工作

  9.在工程網絡計劃中,判別關鍵工作的條件是( )最小。

  A.自由時差 B.總時差

  C.持續時間 D.時間間隔

  10.雙代號網絡計劃中的節點表示( )。

  A.工作的連接狀態 B.工作的開始

  C.工作的結束 D.工作的開始或結束

  11.在雙代號或單代號網絡計劃中,工作的最早開始時間應為其所有緊前工作( )。

  A.最早完成時間的最小值 B.最早完成時間的最大值

  C.最遲完成時間的最小值 D.最遲完成時間的最大值

  12.在工程網絡計劃中,某工作的最遲完成時間與其最早完成時間的差值是( )。

  A.該工作的自由時差

  B.該工作的總時差

  C.該工作的持續時間

  D.該工作與其緊后工作之間的時間間隔

  13.在工程網絡計劃中,工作的自由時差是指在不影響( )的前提下,該工作可以利用的機動時間。

  A.緊后工作最早開始 B.后續+工作最遲開始

  C.緊后工作最遲開始 D.本工作最早完成

  14.當雙代號網絡計劃的計算工期等于計劃工期時,對關鍵工作的錯誤提法是( )。

  A.關鍵工作的持續時間最長

  B.關鍵工作的自由時差為零

  C.相鄰兩項關鍵工作之間的時間間隔為零

  D.關鍵工作的最早開始時間與最遲開始時間相等

  15.已知某寫字樓工程雙代號網絡計劃的計劃工期等于計算工期,且工作F的完成節點為關鍵節點,則該工作( )。

  A.為關鍵工作 B.自由時差小于總時差

  C.自由時差為零 D.自由時差等于總時差

  16.在工程網絡計劃執行過程中,若某項工作比原計劃拖后,而未超過該工作的自由時差,則( )。

  A.不影響總T期,影響后續工作 B.不影響后續工作,影響總工期

  C.對總.T期及后續工作均不影響 D.對總工期及后續工作均有影響

  17.檢查某工程施工過程實際進度時,發現某工作的總時差由原計劃的4d變為-2d,則說明該工作的實際進度( )。

  A.拖后2d,影響工期2d B.拖后4d,影響工期2d

  C.拖后6d,影響工期2d D.拖后6d,影響工期6d

  18.在工程網絡計劃中,工作F的最早開始時間為第15天,其持續時間為5d。該工作有三項緊后工作,它們的最早開始時間分別為第24天、第26天和第30天,最遲開始時間分別為第30天、第30天和第32天,則工作F的總時差和自由時差( )d。

  A.分別為10和4 B.分別為10和10

  C.分別為12和4 D.分別為12和10

  19.在酒店裝飾裝修工程網絡計劃中,已知工作F總時差和自由時差分別為6d和4d,但在對實際進度進行檢查時,發現該工作的持續時間延長了5d,則此時工作F的實際進度對其緊后工作最早開始時間和總工期的影響( )。

  A.延后ld,但不影響總工期

  B.延后5d,但不影響總T期

  C.延后4d,并使總工期延長ld

  D.延后5d,并使總T期延長ld

  20.在雙代號時標網絡計劃中,若某工作箭線上沒有波形線,則說明該工作( )。

  A.為關鍵工作 B.自由時差為零

  C.總時差等于自由時差 D.自由時差不超過總時差

  21.某分項工程實物工程量為1500m2,該分項工程人工時間定額為0.1工日/m2,計劃每天安排2班,每班5人完成該分項工程,則在組織流水施工時其流水節拍為( )d。

  A.15 B.30

  C.75 D.150

  22.基礎工程劃分4個施工過程(基槽開挖、墊層、混凝土澆筑、回填土)在5個施工流水段組織固定節拍流水施工,流水節拍為3d,要求混凝土澆筑3d后才能進行回填土,其中基槽開挖與墊層施工搭接ld,該工程的流水施工工期為( )d。

  A.14 B.26

  C.29 D.39

  23.某工程劃分為3個施工過程在5個施工流水段組織加快的成倍節拍流水施工,流水節拍值分別為4d,2d,6d,該工程的施工總工期為( )d。

  A.14 B.16

  C.20 D.28

  二 多項選擇題

  1.關于流水施工組織方式的說法,正確的有( )。

  A.平行施工 B.依次施工

  C.等節奏施工 D.異節奏施工

  E.無節奏施工

  2.組織流水施工時,如果按專業成立專業工作隊,則其特點有( )。

  A.各專業隊在各施工段均可組織流水施工

  B.只有一個專業隊在各施工段組織流水施工

  C.各專業隊可按施工順序實現最大搭接

  D.有利于提高勞動生產效率和工程質量

  E.同一時間段只能有一個專業隊投人流水施工

  3.組織流水施工時,劃分施工段的主要目的有( )。

  A.可增加更多的專業隊

  B.有利于各專業隊在各施工段組織流水施工

  C.有利于不同專業隊同一時間內在各施工段平行施工

  D.縮短施工工藝與組織間歇時間

  E.充分利用工作面、避免窩工,有利于縮短工期

  4.關于組織流水施工的條件的說法,正確的有( )。

  A.工程項目劃分為工程量大致相等的施工段

  B.工程項目分解為若干個施工過程

  C.組織盡量多的施工隊,并確定各專業隊在各施工段的流水節拍

  D.不同專業隊完成各施工過程的時間適當搭接起來

  E.各專業隊連續作業

  5.下列屬于流水施工時間參數的有( )。

  A.工期 B.流水段數

  C.流水節拍 D.流水步距

  E.施工過程數

  6.組織流水施工時,合理劃分施工段應遵循的原則有( )。

  A.施工段的界限與結構界限無關,但應使同一專業工作隊在各個施工段的勞動量大致相等

  B.每個施工段內要有足夠的工作面,以保證相應數量的工人、主導施工機械的生產效率,滿足合理勞動組織的要求

  C.施工段的界限應設在對建筑結構整體性影響小的部位,以保證建筑結構的整體性

  D.每個施工段要有足夠的工作面,以滿足同一施工段內組織多個專業工作隊同時施工的要求

  E.施工段的數目要滿足合理組織流水施工的要求,并在每個施工段內有足夠的工作面

  7.關于成倍節拍流水施工特點的說法,錯誤的有( )。

  A.各施工過程在同一施工流水段上流水節拍相等

  B.相鄰施工過程之間的流水步距不相等

  C.同一施工過程在各施工流水段上流水節拍相等

  D.專業工作隊數目與施工過程數目相等

  E.各施工流水段間可能有間歇時間

  8.關于無節奏流水施工的說法,正確的有( )。

  A.各施工段間可能有間歇時間

  B.相鄰施工過程間的流水步距可能不等

  C.各施工過程在各施工段上可能不連續作業

  D.專業工作隊數目與施工過程數目可能不等

  E.各施工過程在各施工段上的流水節拍可能不等

  9.在工程網絡計劃中,關鍵工作是( )的工作。

  A.總時差最小 B.關鍵線路上

  C.自由時差為零 D.持續時間最長

  E.兩端節點為關鍵節點

  10.當工程網絡計劃的計劃工期等于計算工期時,關于工程網絡計劃關鍵線路的說法,正確的有( )。

  A.雙代號網絡計劃中由關鍵節點組成

  B.雙代號時標網絡計劃中沒有波形線

  C.雙代號網絡計劃中總持續時間最長

  D.時標網絡計劃中沒有波形線

  E.單代號搭接網絡計劃中相鄰工作時間間隔均為零

  11.在工程網絡計劃的執行過程中,關于需要調整原進度計劃情況的說法,正確的有( )。

  A.項目總工期不允許拖延,但工作進度偏差已超過其總時差

  B.項目總工期允許拖延,但工作進度偏差已超過其自由時差

  C.后續工作不允許拖延,但工作進度偏差已超過其總時差

  D.后續工作允許拖延,但工作進度偏差已超過其自由時差

  E.項目總工期允許拖延的時間有限,但實際拖延的時間已超過此限制

  12.在工程雙代號網絡計劃中,某項工作的最早完成時間是指其( )。

  A.開始節點的最早時間與工作總時差之和

  B.開始節點的最早時間與工作持續時間之和

  C.完成節點的最遲時間與工作持續時間之差

  D.完成節點的最遲時間與工作總時差之差

  E.完成節點的最遲時間與工作自由時差之差

  13.雙代號時標網絡計劃的突出優點有( )。

  A.可以確定工期

  B.時間參數一目了然

  C.可以按圖進行資源優化和調整

  D.可以確定工作的開始和完成時間

  E.可以不通過計算而直接在圖上反映時間

  14.在某安裝工程網絡計劃中,已知工作F的自由時差為3d。如果在該網絡計劃的執行過程中發現工作F的持續時間延長了2d,而其他工作正常進展,則此時工作F( )。

  A.不會使總工期延長

  B.不影響其后續工作的正常進行

  C.總時差和自由時差各減少2d

  D.自由時差不變,總時差減少2d

  E.總時差不變,自由時差減少2d

  15.某工程雙代號網絡圖如下圖所示,其中存在( )等幾類錯誤表達方式。

  A.有多個起點節點 B.有多個終點節點

  C.節點編號有誤 D.存在循環回路

  E.有多余虛工作

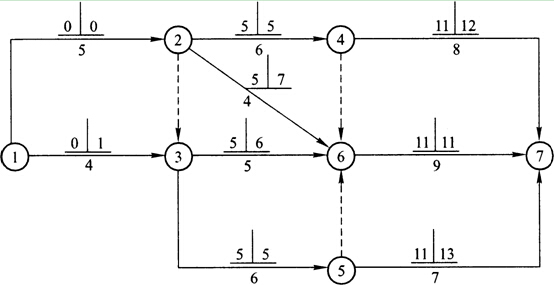

  16.某工程雙代號網絡計劃如下圖所示,圖中已標出每項工作的最早開始時間和最遲開始時間,該計劃表明( )。

  A.關鍵線路有2條

  B.工作①→③與工作③→⑥的總時差相等

  C.工作②→⑥的總時差與自由時差相等

  D.工作③→⑥的總時差與自由時差不等

  E.工作④→⑦與工作⑤→⑦的自由時差相等

  三 案例題

  案例1

  1.背景

  某工程包括四幢完全相同的磚混住宅樓,以每個單幢為一個施工流水段組織單位工程流水施工。已知:

  (1)地面±0.00m以下部分有四個施工過程:土方開挖、基礎施工、底層預制板安裝、回填土,四個施工過程流水節拍均為2周。

  (2)地上部分有三個施工過程:主體結構、裝飾裝修、室外工程,三個施工過程的流水節拍分別為4周、4周、2周。

  2.問題

  (1)地下主體工程適合采用何種形式的流水施工方式?并計算流水施工工期。

  (2)地上工程適合采用何種形式的流水施工形式?并計算流水施工工期。

  (3)如果地上、地下均采用相應適合的流水施工組織方式,現在要求地上部分與地下部分最大限度地搭接,各施工過程間均沒有間歇時間,計算最大限度搭接時間。

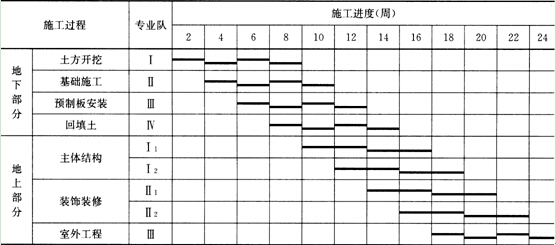

  (4)試按第3問的條件繪制流水施工進度計劃,并計算總工期。

  案例2

  1.背景

  某擬建工程由甲、乙、丙三個施工過程組成;該工程共劃分成四個施工流水段,每個施工過程在各個施工流水段上的流水節拍如下表所示。按相關規范規定,施工過程乙完成后其相應施工段至少要養護2d,才能進入下道工序。為了盡早完工,經過技術攻關,實現施工過程乙在施工過程甲完成之前1d提前插入施工。

  各施工段的流水節拍




    流水節拍(d)
    施工過程


    施工一段

    施工二段

    施工三段

    施工四段
    甲
    2
    4
    3
    2
    乙
    3
    2
    3
    3
    丙
    4
    2
    1
    3



  2.問題

  (1)該工程應采用何種的流水施工組織模式,除此之外,常用的組織方式還有哪些。

  (2)計算各施工過程間的流水步距和總工期。

  (3)試編制該工程流水施工計劃圖。

  例3

  1.背景

  某群體工程由三個獨立的單體建筑組成,每個單體均有如下四個施工過程:基礎、主體結構、二次砌筑、裝飾裝修。現擬考慮以每個單體作為一個施工段,四個施工過程采用四個作業隊組織無節奏流水施工。各單體結構形式、工程體量設計均不同,根據施工產量定額計算出三個單體各施工過程所需施工時間如下表所示。

  單體施工時間表





    施工過程(1、2、3、4)
    序號

    流水節拍(月)


    基礎

    主體結構

    二次砌筑

    裝飾裝修
    1
    單體I
    2
    5
    2
    3
    2
    單體Ⅱ
    4
    3
    2
    2
    3
    單體Ⅲ
    2
    3
    3
    4



  2.問題

  (1)三個單體施工先后順序沒有其他條件限制,請找出總工期最短時其施工先后順序。

  (2)按此方案繪制流水施工進度計劃。

  例4

  1.背景

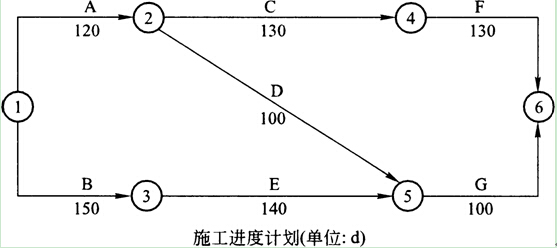

  某工程施工進度計劃網絡圖如下所示,假定各項工作均勻速施工。由于工作B、工作C、工作H為采用特殊工藝的施工過程,涉及某專利技術的采用,故這三項工作只能由某一特定的施工隊來完成。

  2.問題

  (1)在不改變原施工進度計劃總工期和工作間工藝關系的前提下,如何安排工作B、工作C、工作H這三項工作比較合理,試計算此時該專業施工隊從進場到出場最短需要多少時間,其中最少的間斷工作時間為多少個月。

  (2)由于種種原因,使得工程前期進展拖延,第10月初對工程實際進展情況進行檢查發現,G工作剛剛開始,其他工作進展均后延4個月。現業主方要求仍按原計劃時間竣工,施工單位將工作G、H、I。劃分為兩個流水段組織流水作業,具體數據見下表:

  施工段及流水節拍數據表



    流水節拍
    施工段一
    施工段二
    工作G
    2
    3
    工作H
    2
    2
    工作L
    2
    3



  試問G、H、I。三項工作的流水施工工期為多少?能否滿足業主提出的按原計劃日期竣工的要求,簡述理由。

  例5

  1.背景

  已知某工程的網絡計劃中相關資料如下表所示。



    工作
    緊前工作
    持續時間
    A

    22
    B

    10
    C
    B、E
    13
    D
    A、C、H
    8
    E

    15
    F
    B、E
    17
    G
    E
    15
    H
    F、G
    6
    I
    F、G
    11
    J
    A, C.I、H
    12
    K
    F、G
    20



  2.問題

  (1)根據上表中相關資料繪制網絡圖;

  (2)計算總工期,以及網絡圖中各工作的六個時間參數(ES、EF,LS,LF,TF,FF);

  (3)找出關鍵線路,并在圖中用雙箭線標明。

  案例6

  1.背景

  某工程項目總承包單位上報了如下施工進度計劃網絡圖(時間單位:月),并經總監理工程師和業主確認。施工過程中發生了如下事件:

  事件一:施工單位施工至D工作時,由于業主在細部設計上提出了新要求,設計單位重新進行了設計。造成D工作施工時間延長了2個月,施工單位人工費、機械費損失2萬元,施工單位提出了工期、費用索賠要求。

  事件二:施工單位施工到H工作時,由于業主自行采購的工藝設備提前到場,業主要求提前工期,施工單位增加了勞動力及材料,將H工作施工時間縮減至7個月。施工單位提出了措施費2萬元的索賠要求。

  2.問題

  (1)指出原施工進度計劃網絡圖的關鍵線路,并寫出總工期。

  (2)事件一中,施工單位的索賠是否合理,并分別說明理由。

  (3)事件二中,施工單位的索賠是否合理,并說明理由。

  (4)指出經調整后網絡計劃的關鍵線路,并列式計算工作C、工作E的總時差、自由

  時差,以及實際總工期。

  案例7

  1.背景

  某公司中標某沿海城市一高層寫字樓工程,該公司進場后,給整個工程各工序進行劃分,并明確了各工序之間的邏輯關系如下表所示:



    工作
    緊前工作
    緊后工作
    持續時間
    A

    C、E
    3
    B

    G
    4
    C
    A
    D
    3
    D
    C
    K
    3
    E
    A
    F、H
    3
    F
    E
    J、K、M
    4
    G
    B
    H
    3
    H
    G、E
    I
    2
    I
    H
    M
    4
    J
    F
    L
    3
    K
    D、F
    L
    6
    L
    K、J

    4
    M
    F、I

    6



  在工程施工過程中發生以下事件:

  事件一:施工單位施工至E工作時,該沿海城市遭受海嘯襲擊,使該工作持續時間延長了2個月。經評估,施工單位人工費、機械費、臨時建筑損失18萬元。建筑物受到海水侵蝕,清理、返工費用25萬元,施工單位提出了工期2個月、費用43萬元的索賠

  要求。

  事件二:施工單位施工至I工作時,由于業主指定材料的質量問題,造成施工單位人工費、機械費損失5萬元。同時造成持續時間延長2個月。施工單位提出了工期、費用索賠要求。

  2.問題

  (1)根據上表中各工序間的邏輯關系繪制該工程的施工進度計劃網絡圖,并確定關鍵線路及總工期。

  (2)事件一中,施工單位的索賠是否成立,并分別說明理由。

  (3)事件二中,施工單位的索賠是否成立,并分別說明理由。

  (4)寫出事件一、事件二全部發生后本工程實際總工期及關鍵線路。

  案例8

  1.背景

  某施工單位與建設單位按《建設工程施工合同(示范文本)》(GF--2013--0201)簽訂固定總價承包合同,合同工期為390d,合同總價為8500萬元。

  總承包單位為了分解資金壓力,在與某分包單位簽訂的分包合同中約定:建設單位向其支付工程款后,其才向分包單位付款,分包單位可以直接向建設單位主張付款申請,如業主不同意,不得以此向總承包單位主張逾期付款的違約責任。

  為了強化分包單位的質量安全責任意識,總分包雙方還在補充協議中約定:分包單位出現質量安全問題,均由分包單位自己承擔,總承包單位不承擔任何法律責任。

  施工前,總承包施工單位向監理工程師提交了施工組織設計和施工進度計劃,并得到監理工程師的批準。施工進度計劃如下圖:

  工程施工過程中出現如下事件:

  事件一:土方挖掘施工中遇到地質勘探報告中未標明的地下障礙物,處理該障礙物導致工作A持續時間延長lOd,增加人工費6元、材料費4萬元、機械費3萬元。

  事件二:基坑開挖過程中因邊坡支撐失穩坍塌,處理及重新支護造成工作B持續時間延長15 d'10d加人工費2萬元、材料費1萬元、機械費2萬元。

  事件三:因突發罕見雷電天氣而引起施工單位供電設施發生火災損壞,使工作C捐續時間延長10d,施工人員窩工費2萬元,施工方設備損失5萬元。

  事件四:結構施工階段因建設單位提出工程變更造成部分工程返工,導致施工單位耀加人工費4萬元、材料費6萬元、機械費5萬元,工作E持續時間延長30d 。

  事件五:施工期間鋼材漲價增加材料費用價差12萬元。

  針對上述事件,施工單位按照程序提出了工期索賠和費用索賠。

  2.問題

  (1)總、分包單位針對付款的約定是否合理?說明理由。

  (2)總、分包單位的補充協議是否合法?說明理由。

  (3)按照圖示施工進度計劃,確定該工程的關鍵線路(節點法表示)和計算工期,并說明按此計劃該工程是否能夠按照合同工期要求完工。

  (4)針對上述各事件中發生的工期及費用,施工單位的工期和費用索賠是否成立?分別說明理由。

  答案與解析

  一、單項選擇題(帶*者后附解析)

  1.C;10.C; *11.D; 12.A; 13.B; 6.C; 7.D; *8.D

  *9.B; 10.D; 11.B; 12.B; 13.A; *14.A; *15.D; *16.C;

  17.C; *18.A; 19.A; *20.D; *21.A; *22.B; *23.C

  【解析】

  3.答案D

  各施工過程在各流水段上的持續時間均相等,這是等節奏流水施工唯一的條件,也是 最大的特點。

  5.答案B

  流水步距等于各流水節拍的最大公約數,故A錯誤;同一施工過程在各施工段上的流水節拍相等,故C錯誤;不同施工過程在同一施工段上的流水節拍之間存在一個最大公約數,也就是流水步距,故D錯誤。

  8.答案D

  工作自由時差一節點最早時間一該工作最早完成時間,

  工作總時差一節點的最遲時間一該工作的最早完成時間。

  但3項工作的最早完成時間不一定相等,故選項A、B都不正確。

  9.答案B

  當計劃工期等于計算工期時,判別關鍵工作的條件是總時差為零的工作,否則總時差否則總時差最小的工作為關鍵工作。

  14.答案A

  當雙代號網絡計劃的計算工期等于計劃工期時,所有關鍵工作的總時差和自由時差均為零,相鄰兩項關鍵工作之間的時間間隔也應該為零,故選項B、C、D均正確;A選項正確說法應為:關鍵線路的持續時間最長,而并不是每個關鍵工作的持續時間都最長。

  15.答案D

  工作F的完成節點為關鍵節點,則此節點的最早時間與最遲時間相等,工作F的總時差等于節點的最遲時間減去工作F的最早完成時間;該工作的自由時差等于節點的最早時間減去工作F的最早完成時間,故在數值上是相等的。

  16.答案C

  工作自由時差,是指在不影響其所有緊后工作最早開始的前提下,本工作可以利用的機動時間。未超過該工作的自由時差,則不影響該工作的最早開始時間,即對后續工作均不影響。

  18.答案A

  工作F的最早結束時間為:15+5=20d;其三個緊后工作的最遲開始時間分別為第

  30,30,32天,總時差以不影響總工期為原則,則以不影響所有緊后工作最晚開始時間為原則,即工作F的總時差為:min(30,30,32) -20=10do工作F三個緊后工作的最

  早開始時間分別為第24,26,30天,自由時差以不影響所有緊后工作最早開始為原則,則工作F的自由時差為:min(24,26,30) -20=4d。

  20.答案D

  當計劃工期等于計算工期時,箭線上沒有波形線的工作其自由時差才為零。但總時差并不一定都為零,如果計劃工期不等于計算工期時,即終節點不是關鍵節點,總時差不等于自由時差,但自由時差肯定小于或等于總時差。

  21.答案A

  工程量為1500m2,施工作業人數為10人,工日產量為10/0.1= 100m2,則流水節拍為:1500//100= 15d。

  22.答案B

  等節奏流水施工工期計算公式為:Tp=(M+N'-1)K-∑C+∑G=(5+4―1)×3-1+3=26d。

  23.答案C

  等成倍節拍流水施工,其工期計算公式為:Tp=(M+N-1)K-∑C+∑G =[5+(2+1+3)-1]×2=20d。

  一、多項選擇題(帶*者后附解析)

  1.C、D、E; 2.A、C、D; *3.B、C、E; 4.A、B、D、E;

  5.A、C、D; *6.B、C、E; *7.A、B、D、E; *8.A、B、E;

  *9.A、B; *10.B、C、D、E;11.A、C、E; 12.B、D:

  13.B、C、E; *14.A、B、C; 15.A、E; 16.A、B、C

  【解析】

  3.答案B、C、E

  一般情況下,一個施工段內只安排一個施工過程的專業工作隊進行施工,在一個施工段上,只有前一個施工過程的工作隊提供足夠的工作面,后一個施工過程的工作隊才能進人該段從事下一個施工過程的施工。所以劃分施工段并不能增加更多的專業隊,故A不正確。施工工藝時間與組織間歇時間與施工段的劃分無直接關系,需結合具體情況才能優化處理,故D不正確。

  4.答案A、B、D、E

  施工隊數量應按施工過程進行組織,并不是越多越好,故C不正確。

  6.答案B、C、E

  施工段的劃分必須考慮結構界限,如:沉降縫、伸縫縫、后澆帶等的位置,故A不正確;施工段是流水施工組織的最小單元,同一施工段內不再組織多個專業工作隊同時施工,故D不正確。

  7.答案A、B、D、E

  成倍節拍流水施工的特點:同一施工過程在各個施工流水段上的流水節拍彼此相等,不同施工段上的流水節拍之間存在一個最大公約數。流水步距等于各個流水節拍的最大公約數。每個專業工作隊都能連續作業,施工段間都沒有間歇時間。專業工作隊數目大于施工過程數目。

  8.答案A、B、E

  無節奏流水施工的特點:各施工過程及其在各段上的流水節拍通常不同,相鄰專業隊間流水步距可能不等,但專業工作隊數目等于施工過程數目,各施工隊工作連續,相鄰施工段間可能有間歇時間。

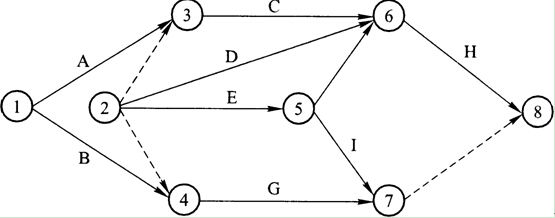

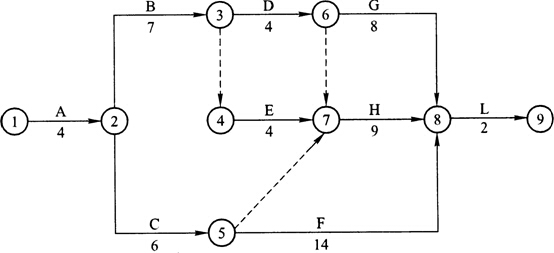

  9.答案A、B

  自由時差為零的工作并非全是關鍵工作,故C選項不正確。持續時間最長的線路為關鍵線路,關鍵工作并不以此來判斷。

  10.答案B、C、D、E

  關鍵工作組成的線路才是關鍵線路,關鍵節點組成的并不一定是關鍵線路。

  14.答案A、B、C

  同一工作的總時差大于等于自由時差,本題中工作F的持續時間延長2d,小于自由時差,也就小于總時差,故A選項也正確。

  三、案例題

  【案例1】答:

  (1)適用等節奏流水施工。

  施工過程:N=4;

  施工段數:M=4;

  流水步距:K=2周;

  工期T地下=(M+N-1)×K=(4+4-1)×2=14周。

  (2)適用成倍節拍流水施工。

  施工過程:N=3;

  施工段數:M=4;

  流水步距:K= min(4,4,2)=2周;

  業隊數:bl =4/2=2;

  b2=4/2=2;

  b3=2/2=1;

  總隊數N'=2+2+1 =5。

  工期T地上=(M+N'-1)×K=(4+5-1)×2=16周。

  (3)最大限度的搭接時間,即最早的施工段地下部分最后一個施工過程完成后,迅速開始此施工段地上部分后續施工。此時其他施工段地下部分仍繼續施工,這一段時間即為最大限度的搭接時間。

  地下部分最后的施工過程為回填土,回填土施工過程在四個流水段上的流水節拍為:2、2、2、2周,其中第一個施工段施工2周結束后,即開始進入地上部分施工,故最大限度搭接時間為剩余三個施工段施工時間:2+2+2=6周。

  (4)當第一幢地下工程完成后即可進行地上工程,則總工期應按如下式計算:

  T=(T地下一搭接時間)+T地上=(14-6)+16=24周;

  工程整體施工進度計劃如下圖所示:

  【案例2】答:

  (1)根據工程特點,該工程只能組織無節奏流水施工。

  除此之外,常用的組織方式還有:等節奏流水施工、異節奏流水施工。

  (2)求各施工過程之間的流水步距:

  1)各施工過程流水節拍的累加數列:

  甲:2 6 9 11;

  乙:3 5 8 11;

  丙:4 6 7 10。

  2)錯位相減,取最大值得流水步距:

  【案例8】答:

  (1)總、分包單位對付款的約定不合理,分包合同條款不能規避施工總承包單位的付款責任。

  理由:因為分包合同是施工總承包單位與分包單位簽訂的,不涉及建設單位,總承包

  單位不能因建設單位未付工程款為由拒付分包單位的工程款,更不能由分包單位直接向建

  設單位主張付款申請的要求。

  (2)補充協議的約定不合法。

  理由:建設工程實行施工總承包的,總承包單位應當對全部建設工程質量負責,總承

  包單位與分包單位對分部工程的質量承擔連帶責任。由總承包單位對施工現場的安全總負

  責,總承包單位與分包單位對分包工程的安全生產承擔連帶責任。

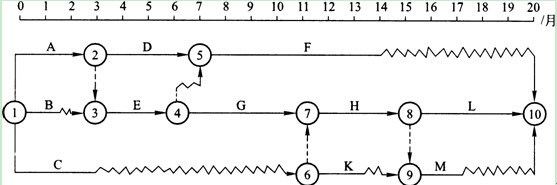

  (3)按照持續時間最長法,本工程關鍵線路為:①→③→⑤→⑥。

  計算工期為390d

  等于合同工期390d,按此計劃該工程可以按合同工期要求完工。

  (4)事件一:工期索賠不成立;

  理由:A工作的延期發生在非關鍵線路,且沒有超過其總時差,不影響總工期。

  費用索賠成立;

  理由:地質勘探報告未標明的地下障礙物施工單位無法合理預見,屬于建設單位的風險范疇。

  事件二:工期和費用索賠均不成立;

  理由:基坑邊坡支撐失穩屬于施工單位施工技術措施不合理,應由施工單位承擔該風險及其損失。

  事件三:工期索賠不成立;

  理由:罕見雷電天氣,屬不可抗力,屬建設單位承擔的風險范圍,但C工作延誤發生在非關鍵線路上,且對總工期不構成影響,故不成立。

  費用補償不成立;

  理由:因不可抗力發生的損失費用,應由雙方分別承擔各自的費用損失,事件三中人員窩工及設備損失均由施工方自行承擔。

  事件四:工期和費用索賠均成立;

  理由:因為設計變更導致,屬于建設單位應承擔的責任范圍。

  事件五:費用索賠不成立;

  理由:該工程是固定總價合同,材料價格上漲風險應由施工單位承擔。



分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

一級建造師資格查詢

一級建造師歷年真題下載 更多

一級建造師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

一級建造師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
