★★★★★隧道通風防塵及水電作業
1B414036隧道通風防塵及水電作業
一、通風

實施機械通風,必須具有通風機和風道,按照風道的類型和通風安裝位置,有如下幾種通風方式:
1.風管式通風

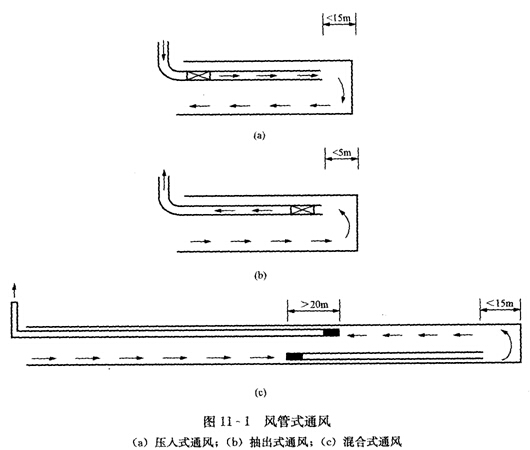

風流經由管道輸送,分為壓力式、抽出式、混合式三種方式。
風管式通風的優點是設備簡單、布置靈活、易于拆裝,故為一般隧道施工采用。
二、防塵
(一)濕式鑿巖標準化
濕式鑿巖即打“水風鉆”,根據風鉆內的供水方式不同,又分為旁側供水和中心供水兩種。中心供水式是用高壓水從機尾進人,經過水針(安在機體的中心)流向鉆釬,最后達鉆頭;鉆眼時,破碎的巖粉被濕潤成漿,從炮眼流出。
(二)機械通風正常化
(三)噴霧灑水正規化。
(四)個人防護普遍化
三、供水
四、供電
1.隧道供電電壓應符合以下要求:
(1)應采用400/230V三相四線系統兩端供電;
(2)動力設備應采用三相380V;
(3)隧道照明,成洞段和不作業地段可用220V,瓦斯地段不得超過llOV,一般作業地段不宜大于36V,手提作業燈為12~24V;
3.供電線路布置和安裝應符合下列要求:
(1)成洞地段固定的電線路,應使用絕緣良好膠皮線架設;施工地段的臨時電線路宜采用橡套電纜;豎井、斜井宜使用鎧裝電纜;瓦斯地段的輸電線必須使用密封電纜,不得使用皮線。
(2)瓦斯地段的電纜應沿側壁鋪設,不得懸空架設。
5.隧道作業地段必須有足夠的照明;洞外照明按一般建筑工地要求。瓦斯地段的照明器材應采用防爆型,開關應設在送風道或洞口。
例題分析
(一) 背景資料
某高速公路全長120km,設計行車速度l00km/h,雙向四車道。其中有一座分離式隧道,隧道左線起訖樁號為ZK2+815~ZK3+880.全長1065m;右線起訖樁號為YK2+840~YK3+750,全長910m。隧道最大埋深400m,隧道沿縱向方向設人字坡,坡度1%。隧道進門段為淺埋段,設40m長的明洞。洞身圍巖為II~IV級,巖層含少量地下水,
洞身掘進采用光面爆破,在爆破方案中有如下描述:在開挖面上適當部位掏出小型槽口(炮眼),并沿隧道設計輪廓線布置另一種炮眼。
隧道施工實行安全責任目標管理,項目部決定由專職安全員對隧道的安全生產全面負責。爆破施工前,項目部招聘了6名員工,并立即由專職安全員進行培訓,考核合格后安排從事爆破作業。同時嚴格實行安全技術交底制度和上下班交接制度,嚴防安全事故的發生。
隧道明洞施工工序為:①明洞路塹土石方開挖:②邊、仰坡開挖及加固;⑧修筑坡頂排水系統:④修筑明洞;⑤回填。
問題
1.按地質條件和按地形劃分,背景中所述的隧道分別屬于哪種隧道?按長度劃分,左右隧道分別屬于哪種隧道?
2.說明爆破方案中所述兩種炮眼的名稱.應先起爆哪種炮眼?說明理由.
3.該隧道宜采用何種排水方式?說明理由.
4.指出明洞施工工序中應放在首位的工序,并說明理由.
參考答案:
1、按地質條件和按地形劃分,背景中所述的隧道分別屬于巖石隧道;按長度劃分,左隧道屬于長隧道,右隧道屬于中隧道。
2、兩種炮眼名稱為掏槽眼和周邊眼。應選起爆掏槽眼,因為這是光面爆破,光面爆破的起爆順序為:掏槽眼→輔助眼→周邊眼→底板眼。
3、應采用順坡排水,其坡度應與線路坡度一致。因為隧道沿縱向方向設人字坡,可做到順坡排水。
4、明洞施工工序中,“明洞路塹土石方開挖”應放在首位,因為明洞一般用明挖法施工。
(二)背景資料
某高速公路左右線隧道,洞口間距42 m,左長線3316 m,右線長3200 m,隧道最大埋深460 m,凈空寬度9.64 m,凈空高度6.88 m,凈空面積為58.16m2,設計車速100km/h,開工日期為2008年7月,2010年7月竣工。

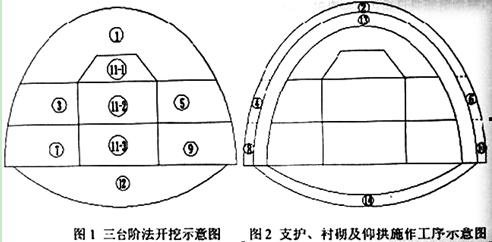

該地段地質條件復雜,勘探表明其圍巖主要為弱風化硬質頁巖,屬IV~V 級圍巖,穩定性差。由于地下水發育,特別斷層地帶巖石破碎,裂隙發育,為保證施工安全,施工單位在該遂道施工中采用了超前地質預報,并進行監控量測。根據該隧道的地質條件和開挖斷面,施工單位在施工組織設計中擬采用二臺階法施工,左線隧道施工工序劃分如圖1、圖2所示。
針對開挖時右側圍巖相對左側圍巖較弱的特點,施工單位擬按1→2→3→4→5→6→7→8→9→10→11→12→13→14順序組織施工。
2009年6月6日上午,隧道開挖時,量測人員在處理量測數據中,發現“周邊位移――時間曲線”出現反彎點,但未及時告知作業班組潛在的危險,當日下午發生較大塌方,當場死亡5人,重傷12人。經補報并核實,截止2009年7月6日,確認累計死亡人數達10人。
事故發生后,施工單位根據交通運輸部對隱患排查治理提出的“兩項達標”、“四項嚴禁”、“五項制度”的總目標,認真總結事故教訓,開展了安全生產事故隱患排查治理活動,編制了安全專項方案和應急救援預案,尤其注重落實“五項制度”中的“施工現場危險告知制度”。
問題
1.給出③→⑩、12→14正確的施工順序,說明理由。
2.施工單位采用臺階法施工是否合理?說明理由。
3.本隧道課采用哪幾種超前地質預報方法?
4.監控量測數據處理中,發現的“周邊位移―時間曲線”出現反彎點說明什么問題?應如何處理?
參考答案:
1.順序5-6-3-4-9-10-7-8,右側圍巖較左側更差,先開挖。13-12-14,軟弱圍巖,盡快施工二襯,穩定拱部。
2.不合理。圍巖的完整性較好時,可采用多臺階法開挖,本題圍巖軟弱,地下水豐富,隧道斷面尺寸大,優先采用單側壁、雙側壁導坑法。
3.超前鉆孔法、地質雷達法、TSP法、TGP法、TRT法。
4.當位移一時間曲線出現反彎點時,則表明圍巖和支護已呈不穩定狀態,此時應密切監視圍巖動態,并加強支護,必要時暫停開挖。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道及考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
交流互動:一建微博|微信edu24ol_jzs1|QQ群342289995
最新資訊
- 考完一級建造師這樣做,薪資翻倍!2025-09-25
- 2025年一建考試結束后,已經有人準備這個了...2025-09-24
- 2025年一建考前半小時,這些分數不拿就虧大了!2025-09-19
- 重要!2026年一級建造師考試教材對比解析匯總2025-09-18
- 2025年一級建造師法規考前直播答疑,9月17日晚7點開始2025-09-17
- 快看!2025年一級建造師管理《公式匯總》大盤點2025-09-16
- 2025年一建經濟《高頻公式匯總①》大盤點!2025-09-15
- 速領!2025年一級建造師《工程經濟》必背3頁紙2025-09-14
- 2025年一級建造師工程法規必背3頁紙免費下載,考生速點2025-09-13
- 提分神器!2025年一級建造師《機電實務》3頁必背資料2025-09-12
