一建市政教材解讀:1K414011 廠站工程結構與施工方法

更新時間:2015-09-14 15:01:04 來源:|0 瀏覽0收藏0

一級建造師報名、考試、查分時間 免費短信提醒

地區

獲取驗證 立即預約

請填寫圖片驗證碼后獲取短信驗證碼

看不清楚,換張圖片

免費獲取短信驗證碼

摘要   【摘要】環球網校一級建造師頻道為您提供一級建造師考試必備的復習資料和試題,供考生復習備考之用,本文為一建市政教材解讀:1K414011 廠站工程結構與施工方法,是考生必須要熟記和掌握的重點內容。2015年

  【摘要】環球網校一級建造師頻道為您提供一級建造師考試必備的復習資料和試題,供考生復習備考之用,本文為一建市政教材解讀:1K414011  廠站工程結構與施工方法,是考生必須要熟記和掌握的重點內容。2015年的一級建造師考試將于9月19日至20日舉行,環球網校在此提醒廣大考生做好復習備考。祝廣大考生順利通過一級建造師考試!

  1K414000 城市給水排水工程

  1K414010 給水排水廠站工程結構與特點

  1K414011 廠站工程結構與施工方法

  一、給水排水廠站工程結構特點

  (一)廠站構筑物組成

  (1)水處理(含調蓄)構筑物,指按水處理工藝設計的構筑物。給水處理構筑物包括配水井、藥劑間、混凝沉淀池、澄清池、過濾池。反應池、吸濾池、清水池、二級泵站等。污水處理構筑物包括進水閘井、進水泵房、格篩間、沉砂池、初沉淀池、二次沉淀池、曝氣池、氧化溝、生物塘、消化池、沼氣儲罐等。

  (2)工藝輔助構筑物,指主體構筑物的走道平臺、梯道、設備基礎、導流墻(槽)、支架、蓋板、欄桿等的細部結構工程,各類工藝井(如吸水井、泄空井、浮渣井)、管廊橋架、閘槽、水槽(廊)、堰口、穿孔、孔口等。

  (3)輔助建筑物,分為生產輔助性建筑物和生活輔助性建筑物。生產輔助性建筑物指各項機電設備的建筑廠房如鼓風機房、污泥脫水機房、發電機房、變配電設備房及化驗室、控制室、倉庫、料場等。生活輔助性建筑物包括綜合辦公樓、食堂、浴室、職工宿舍等。

  (4)配套工程,指為水處理廠生產及管理服務的配套工程;包括廠內道路、廠區給排水、照明、綠化等工程。

  (5)工藝管線,指水處理構筑物之間、水處理構筑物與機房之間的各種連接管線;包括進水管、出水管、污水管、給水管、回用水管、污泥管、出水壓力管、空氣管、熱力管、沼氣管、投藥管線等。

  (二)構筑物結構形式與特點

  (1)水處理(調蓄)構筑物和泵房多數采用地下或半地下鋼筋混凝土結構,特點是構件斷面較薄,屬于薄板或薄殼型結構,配筋率較高,具有較高抗滲性和良好的整體性要求。少數構筑物采用土膜結構如穩定塘等,面積大且有一定深度,抗滲性要求較高。

  (2)工藝輔助構筑物多數采用鋼筋混凝土結構,特點是構件斷面較薄,結構尺寸要求精確;少數采用鋼結構預制,現場安裝,如出水堰等。

  (3)輔助性建筑物視具體需要采用鋼筋混凝土結構或磚砌結構,符合房建工程結構要求。

  (4)配套的市政公用工程結構符合相關專業結構與性能要求。

  (5)工藝管線中給排水管道越來越多采用水流性能好、抗腐蝕性高、抗地層變位性好的PE管、球墨鑄鐵管等新型管材。

  二、構筑物與施工方法

  (一)全現澆混凝土施工

  (1)水處理(調蓄)構筑物的鋼筋混凝土池體大多采用現澆混凝土施工。澆筑混凝土時應依據結構形式分段、分層連續進行,澆筑層高度應根據結構特點、鋼筋疏密決定,一般為振搗器作用部分長度的1.25倍,最大不超過500mm。現澆混凝土的配合比、強度和抗滲、抗凍性能必須符合設計要求,構筑物不得有露筋、蜂窩、麻面等質量缺陷;且整個構筑物混凝土應做到顏色一致、棱角分明、規則,體現外光內實的結構特點。

  (2)水處理構筑物中圓柱形混凝土池體結構,當池壁高度大( 12-- 18m)時宜采用整體現澆施工,支模方法有:滿堂支模法及滑升模板法。前者模板與支架用量大,后者宜在池壁高度不小于15m時采用。

  (3)污水處理構筑物中卵形消化池,通常采用無粘結預應力筋、曲面異型大模板施工。消化池鋼筋混凝土主體外表面,需要做保溫和外飾面保護;保溫層、飾面層施工應符合設計要求。

  (二)單元組合現澆混凝土施工

  (1)沉砂池、生物反應池、清水池等大型池體的斷面形式可分為圓形水池和矩形水池,宜采用單元組合式現澆混凝土結構,池體由相類似底板及池壁板塊單元組合而成。

  (2)以圓形儲水池為例,池體通常由若干塊厚扇形底板單元和若干塊倒T型壁板單元組成,一般不設頂板。單元一次性澆筑而成,底板單元間用聚氯乙烯膠泥嵌縫,壁板單元間用橡膠止水帶接縫,如圖lK414011-1所示。這種單元組合結構可有效防止池體出現裂縫滲漏。

  (3)大型矩形水池為避免裂縫滲漏,設計通常采用單元組合結構將水池分塊(單

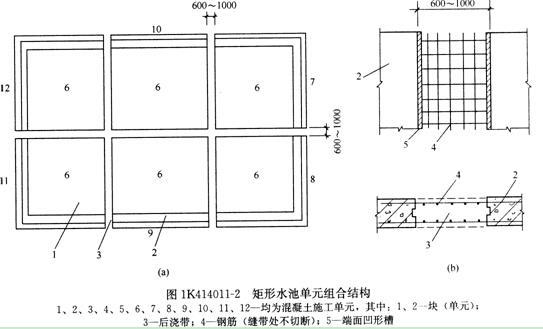

  元)澆筑。各塊(單元)間留設后澆縫帶,池體鋼筋按設計要求一次綁扎好,縫帶處不切斷,待塊(單元)養護42d后,再采用比塊(單元)強度高一個等級的混凝土或摻加切認的補償收縮混凝土灌筑后澆縫帶使其連成整體。如圖1K414011-2所示。

  (三)預制拼裝施工

  (1)水處理構筑物中沉砂池、沉淀池、調節池等圓形混凝土水池宜采用裝配式預應力鋼筋混凝土結構,以便獲得較好的抗裂性和不透水性。

  (2)預制拼裝施工的圓形水池可采用纏繞預應力鋼絲法、電熱張拉法進行壁板環向預應力施工

  (3)預制拼裝施工的圓形水池在滿水試驗合格后,應及時進行噴射水泥砂漿保護層施工。

  (四)砌筑施工

  (1)進水渠道、出水渠道和水井等輔助構筑物,可采用磚石砌筑結構,砌體外需抹水泥砂漿層,且應壓實趕光,以滿足工藝要求。

  (2)量水槽(標準巴歇爾量水槽和大型巴歇爾量水槽)、出水堰等工藝輔助構筑物宜用耐腐蝕、耐水流沖刷、不變形的材料預制,現場安裝而成。

  (五)預制沉井施工

  (1)鋼筋混凝土結構泵房、機房通常采用半地下式或完全地下式結構,在有地下水、流沙、軟土地層的條件下,應選擇預制沉井法施工。

  (2)預制沉井法施工通常采取排水下沉干式沉井方法和不排水下沉濕式沉井方法。前者適用于滲水量不大,穩定的黏性土;后者適用于比較深的沉井或有嚴重流沙的情況。排水下沉分為人工挖土下沉、機具挖土下沉、水力機具下沉。不排水下沉分為水下抓土下沉、水下水力吸泥下沉、空氣吸泥下沉。

  (六)土膜結構水池施工

  (1)穩定塘等塘體構筑物,因其施工簡便、造價低近些年來在工程實踐中應用較多,如BIOLAKE工藝中的穩定塘。

  (2)基槽施工是塘體構筑物施工關鍵的分項工程,必須做好基礎處理和邊坡修整,以保證構筑物的整體結構穩定。

  (3)塘體結構防滲施工是塘體結構施工的關鍵環節,應按設計要求控制防滲材料類型、規格、性能、質量,嚴格控制連接、焊接部位的施工質量,以保證防滲性能要求。

  (4)塘體的襯里有多種類型(如PE,PVC、瀝青、水泥混凝土、CPE等).應根據處理污水的水質類別和現場條件進行選擇,按設計要求和相關規范要求施工。

  環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道考試論壇,隨時與廣大考生朋友們一起交流!

  編輯推薦:

    2014年一級建造師《機電工程》教材解讀與命題考點解析

    各地2014年一級建造師考試準考證打印時間【匯總】

    2014年一級建造師《各科目》實戰模擬題與答案匯總

    交流互動:一建微博|微信edu24ol_jzs1|QQ群342289995


分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

一級建造師資格查詢

一級建造師歷年真題下載 更多

一級建造師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
