1Z202032施工成本控制的步驟
要做好施工成本的過程控制,必須制定規范化的過程控制程序。成本的過程控制中,有兩類控制程序,一是管理行為控制程序,二是指標控制程序。管理行為控制程序是對成本全過程控制的基礎,指標控制程序則是成本進行過程控制的重點。兩個程序既相對獨立又相互聯系,既相互補充又相互制約。
一、管理行為控制程序
管理行為控制的目的是確保每個崗位人員在成本管理過程中的管理行為符合事先確定的程序和方法的要求。從這個意義上講,首先要清楚企業建立的成本管理體系是否能對成本形成的過程進行有效地控制,其次要考察體系是否處在有效的運行狀態。管理行為控制程序就是為規范項目施工成本的管理行為而制定的約束和激勵機制,內容如下:
(一)建立項目施工成本管理體系的評審組織和評審程序
成本管理體系的建立不同于質量管理體系,質量管理體系反映的是企業的質量保證能力,由社會有關組織進行評審和認證;成本管理體系的建立是企業自身生存發展的需要,沒有社會組織來評審和認證。因此企業必須建立項目施工成本管理體系的評審組織和評審程序,定期進行評審和總結,持續改進。
(二)建立項目施工成本管理體系運行的評審組織和評審程序
項目施工成本管理體系的運行有一個逐步推行的漸進過程。一個企業的各分公司、項目經理部的運行質量往往是不平衡的。因此,必須建立專門的常設組織,依照程序定期地進行檢查和評審。發現問題,總結經驗,以保證成本管理體系的保持和持續改進。
(三)目標考核,定期檢查
管理程序文件應明確每個崗位人員在成本管理中的職責,確定每個崗位人員的管理行為,如應提供的報表、提供的時間和原始數據的質量要求等。要把每個崗位人員是否按要求去履行職責作為一個目標來考核。為了方便檢查,應將考核指標具體化,并設專人定期或不定期地檢查。表1Z202032是為規范管理行為而設計的考核表。
項目成本崗位責任考核表 表1Z202032
序號
|
崗位名稱
|
職 責
|
檢查方法
|
檢查人
|
檢查時間
|
1
|
項目經理
|
1.建立項目成本管理組織
2.組織編制項目施工成本
管理手冊
3.定期或不定期地檢查有
關人員管理行為是否符合崗位
職責要求
|
1.查看有無組織結
構圖
2.查看《項目施工成
本管理手冊》
|
上級或
自查
|
開工初期檢查
一次,以后每月檢查一次
|
2
|
項目工程師
|
1.指定采用新技術降低成
本的措施
2.編制總進度計劃
3.編制總的工具及設備使
用計劃
|
1.查看資料
2.現場實際情況與計
劃進行對比
|
項目經理
或其委托人
|
開工初期檢查一次,以后每月
檢查1~2次
|
序號
|
崗位名稱
|
職 責
|
檢查方法
|
檢查人
|
檢查時間
|
3
|
主管材料員
|
1.編制材料采購計劃
2.編制材料采購月報表
3.對材料管理工作每周組
織檢查一次
4.編制月材料盤點表及材
料收發結存報表
|
1.查看資料
2.對現場實際情況與
管理制度中的要求進行
對比
|
項目經理
或其委托人
|
每月或不定期抽查
|
4
|
成本會計
|
1.編制月度成本計劃
2.進行成本核算,編制月
度成本核算表
3.每月編制一次材料復核
報告
|
1.查看資料
2.審核編制依據
|
項目經理或
其委托人
|
每月檢查一次
|
5
|
施工員
|
1.編制月度用工計劃
2.編制月材料需求計劃
3.編制月度工具及設備
計劃
4.開具限額領料單
|
1.查看資料
2.計劃與實際對比,
考核其準確性及實用性
|
項目經理
或其委托人
|
每月或不定期
抽查
|
應根據檢查的內容編制相應的檢查表,由項目經理或其委托人檢查后填寫檢查表。檢查表要由專人負責整理歸檔。
(四)制定對策,糾正偏差
對管理工作進行檢查的目的是為了保證管理工作按預定的程序和標準進行,從而保證項目施工成本管理能夠達到預期的目的。因此,對檢查中發現的問題,要及時進行分析,然后根據不同的情況,及時采取對策。
一、指標控制程序
能否達到預期的成本目標,是施工成本控制是否成功的關鍵。對各崗位人員的成本管理行為進行控制,就是為了保證成本目標的實現。施工項目成本指標控制程序如下。
(一)確定施工項目成本目標及月度成本目標
在工程開工之初,項目經理部應根據公司與項目簽訂的《項目承包合同》確定項目的成本管理目標,并根據工程進度計劃確定月度成本計劃目標。
(二)收集成本數據,監測成本形成過程
過程控制的目的就在于不斷糾正成本形成過程中的偏差,保證成本項目的發生是在預定范圍之內。因此,在施工過程中要定期收集反映施工成本支出情況的數據,并將實際發生情況與目標計劃進行對比,從而保證有效控制成本的整個形成過程。
(三)分析偏差原因,制定對策
施工過程是一個多工種、多方位立體交叉作業的復雜活動,成本的發生和形成是很難按預定的目標進行的,因此,需要對產生的偏差及時分析原因,分清是客觀因素(如市場調價)還是人為因素(如管理行為失控),及時制定對策并予以糾正。
(四)用成本指標考核管理行為,用管理行為來保證成本指標

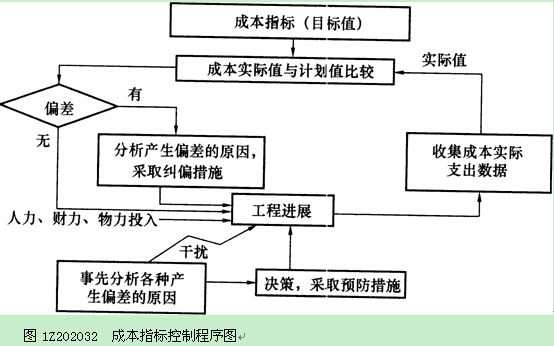

管理行為的控制程序和成本指標的控制程序是對項目施工成本進行過程控制的主要內容,這兩個程序在實施過程中,是相互交叉、相互制約又相互聯系的。只有把成本指標的控制程序和管理行為的控制程序相結合,才能保證成本管理工作有序地、富有成效地進行。圖1Z202032所示是成本指標控制程序圖。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道及考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
2014年一級建造師《各科目》實戰模擬題與答案匯總
交流互動:一建微博|微信edu24ol_jzs1|QQ群342289995
最新資訊
- 考完一級建造師這樣做,薪資翻倍!2025-09-25
- 2025年一建考試結束后,已經有人準備這個了...2025-09-24
- 2025年一建考前半小時,這些分數不拿就虧大了!2025-09-19
- 重要!2026年一級建造師考試教材對比解析匯總2025-09-18
- 2025年一級建造師法規考前直播答疑,9月17日晚7點開始2025-09-17
- 快看!2025年一級建造師管理《公式匯總》大盤點2025-09-16
- 2025年一建經濟《高頻公式匯總①》大盤點!2025-09-15
- 速領!2025年一級建造師《工程經濟》必背3頁紙2025-09-14
- 2025年一級建造師工程法規必背3頁紙免費下載,考生速點2025-09-13
- 提分神器!2025年一級建造師《機電實務》3頁必背資料2025-09-12
