一建管理教材:1Z202025按施工進度編制施工成本計劃的方法


【摘要】環球網校一級建造師頻道為您提供一級建造師考試必備的復習資料和試題,供考生復習備考之用,本文為一建管理教材:1Z202025按施工進度編制施工成本計劃的方法,是考生必須要熟記和掌握的重點內容。2015年的一級建造師考試將于9月19日至20日舉行,環球網校在此提醒廣大考生做好復習備考。祝廣大考生順利通過一級建造師考試!
1Z202025按施工進度編制施工成本計劃的方法
按施工進度編制施工成本計劃,通常可在控制項目進度的網絡圖的基礎上,進一步擴充得到。即在建立網絡圖時,一方面確定完成各項工作所需花費的時間,另一方面確定完成這一工作合適的施工成本支出計劃。在實踐中,將工程項目分解為既能方便地表示時間,又能方便地表示施工成本支出計劃的工作是不容易的,通常如果項目分解程度對時間控制合適的話,則對施工成本支出計劃可能分解過細,以至于不可能對每項工作確定其施工成本支出計劃;反之亦然。因此在編制網絡計劃時,應在充分考慮進度控制對項目劃分要求的同時,還要考慮確定施工成本支出計劃對項目劃分的要求,做到二者兼顧。

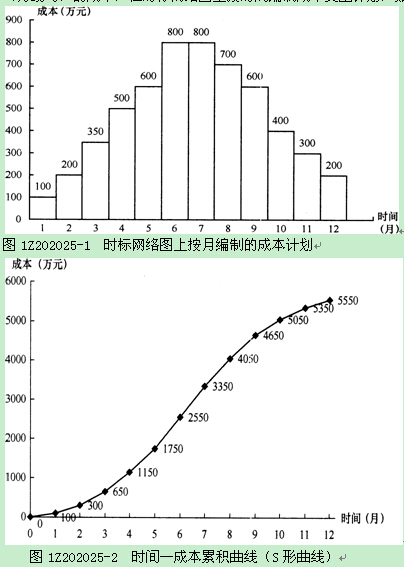

通過對施工成本目標按時間進行分解,在網絡計劃基礎上,可獲得項目進度計劃的橫道圖。并在此基礎上編制成本計劃。其表示方式有兩種:一種是在時標網絡圖上按月編制的成本計劃直方圖,如圖1Z202025-1所示;另一種是用時間一成本累積曲線(S形曲線)表示,如圖1Z202025-2所示。
時間一成本累積曲線的繪制步驟如下:
(1)確定工程項目進度計劃,編制進度計劃的橫道圖;
(2).根據每單位時間內完成的實物工程量或投入的人力、物力和財力,計算單位時間(月或旬)的成本,在時標網絡圖上按時間編制成本支出計劃,如圖1Z202025-1所示。
(4)按各規定時間的Q值,繪制S形曲線,如圖1Z202025-2所示。
每一條S形曲線都對應某一特定的工程進度計劃。因?yàn)樵谶M(jìn)度計劃的非關鍵路線中存B 在許多有時差的工序或工作,因而S形曲線(成本計劃值曲線)必然包絡在由全部工作都按最早開始時間開始和全部工作都按最遲必須開始時間開始的曲線所組成的“香蕉圖”內。項目經理可根據編制的成本支出計劃來合理安排資金,同時項目經理也可以根據籌措的資金來調整S形曲線,即通過調整非關鍵路線上的工序項目的最早或最遲開工時間,力爭將實際的成本支出控制在計劃的范圍內。
一般而言,所有工作都按最遲開始時間開始,對節約資金貸款利息是有利的。但同時
也降低了項目按期竣工的保證率,因此項目經理必須合理地確定成本支出計劃,達到既節
約成本支出,又能控制項目工期的目的。
以上三種編制施工成本計劃的方式并不是相互獨立的。在實踐中,往往是將這幾種方式結合起來使用,從而可以取得揚長避短的效果。例如:將按項目分解總施工成本與按施工成本構成分解總施工成本兩種方式相結合,橫向按施工成本構成分解,縱向按子項目分解,或相反。這種分解方式有助于檢查各分部分項工程施工成本構成是否完整,有無重復計算或漏算;同時還有助于檢查各項具體的施工成本支出的對象是否明確或落實,并且可以從數字上校核分解的結果有無錯誤。或者還可將按子項目分解項目總施工成本計劃與按時間分解項目總施工成本計劃結合起來,一般縱向按子項目分解,橫向按時間分解。
【例1Z202025】 已知某施工項目的數據資料見表1Z202025,繪制該項目的時間一成本累積曲線。
工程數據資料 表1Z202025
編碼
|
項目名稱
|
最早開始時間
(月份)
|
工期
(月)
|
成本強度
(萬元/月)
|
11
|
場地平整
|
1
|
1
|
20
|
12
|
基礎施工
|
2
|
3
|
15
|
13
|
主體工程施工
|
4
|
5
|
30
|
14
|
砌筑工程施工
|
8
|
3
|
20
|
15
|
屋面工程施工
|
10
|
2
|
30
|
16
|
樓地面施工
|
11
|
2
|
20
|
17
|
室內設施安裝
|
11
|
1
|
30
|
18
|
室內裝飾
|
12
|
1
|
20
|
19
|
室外裝飾
|
12
|
1
|
10
|
20
|
其他工程
|
|
1
|
10
|
【解】

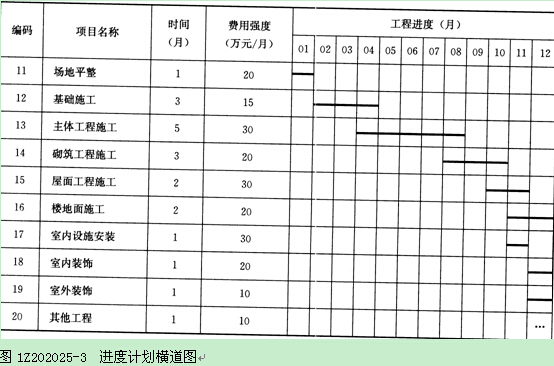

1.確定施工項目進度計劃,編制進度計劃的橫道圖,如圖1Z202025-3所示。

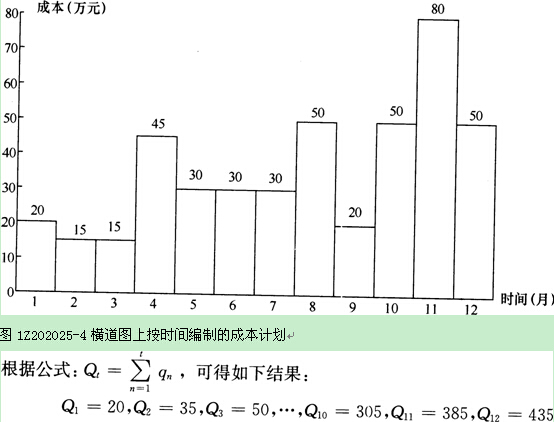

2.在橫道圖上按時間編制成本計劃,如圖1Z202025-4所示。

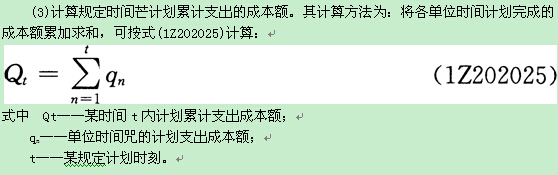

3.計算規定時間t計劃累計支出的成本額。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道及考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
2014年一級建造師《各科目》實戰模擬題與答案匯總
交流互動:一建微博|微信edu24ol_jzs1|QQ群342289995
最新資訊
- 考完一級建造師這樣做,薪資翻倍!2025-09-25
- 2025年一建考試結束后,已經有人準備這個了...2025-09-24
- 2025年一建考前半小時,這些分?jǐn)?shù)不拿就虧大了!2025-09-19
- 重要!2026年一級建造師考試教材對比解析匯總2025-09-18
- 2025年一級建造師法規考前直播答疑,9月17日晚7點開始2025-09-17
- 快看!2025年一級建造師管理《公式匯總》大盤點2025-09-16
- 2025年一建經濟《高頻公式匯總①》大盤點!2025-09-15
- 速領!2025年一級建造師《工程經濟》必背3頁紙2025-09-14
- 2025年一級建造師工程法規必背3頁紙免費下載,考生速點2025-09-13
- 提分神器!2025年一級建造師《機電實務》3頁必背資料2025-09-12
