2014年一級建造師(項目管理)綜合測試題一(附答案)


【摘要】環球網校一級建造師考試頻道為方便各位一級建造師考生更好的備考2015年一級建造師考試,特地整理一級建造師考試相關練習題,并附解析與參考答案,本文為2014年一級建造師(項目管理)綜合測試題一(附答案),希望各位一級建造師考生通過自測練習題提高自己。更多試題和資料敬請關注環球網校一級建造師考試頻道,您可以按【ctrl鍵+D】手動收藏此頁面。
點擊查看>>>>2014年一級建造師《各科目》綜合測試題與答案【匯總】
綜合測試題(一)
一、單項選擇題(共70題,每題1分。每題的備選項中,只有1個最符合題意)
1.關于項目管理和工程管理的說法,正確的是( )。
A.工程項目管理的時間是項目的全壽命周期
B.建設工程管理的時間是項目的實施階段
C.工程管理的核心任務是為項目的建設和使用增值
D.項目管理的核心任務是目標控制
2.建設工程管理是一種增值服務,屬于工程使用增值的是( )。
A.確保工程建設安全 B.提高工程質量
C.有利于節能環保 D.有利于投資控制
3.業主方項目管理工作中,最重要的任務是( )。
A.投資控制 B.合同管理
C.質量控制 D.安全管理
4.反映一個組織系統中各工作部門或各管理人員之間的指令關系的是( )。
A.組織結構模式 B.組織分工
C.管理職能分工 D.工作流程
5.施工單位編制項目管理任務分工表之前要完成的工作是( )。
A.對項目實施各階段的管理任務進行詳細分解
B.明確各項管理工作的工作流程
C.落實各工作部門的具體人員
D.對各項管理工作的執行情況進行檢查
6.建設工程項目實施階段組織策劃的主要工作內容包括( )。
A.實施期組織總體方案 B.項目編碼體系分析
C.建立編碼體系 D.確定項目質量目標
7.與發達國家不同,我國業主方主要通過( )的方式選擇設計方案和設計單位。
A.設計競賽 B.設計招標
C.設計評審 D.專項委托
8.建設項目工程總承包方編制項目設計建議書的依據是( )。
A.可行性研究報告 B.項目建議書
C.項目建設綱要 D.項目管理規劃
9.施工總承包模式下,投標報價的基礎為( )。
A.企業定額 B.預算定額
C.工程量清單 D.施工圖設計
10.關于施工總承包管理的說法,錯誤的是( )。
A.在施工總承包管理模式下,分包合同價對業主是透明的
B.施工總承包管理單位僅僅做管理和協調工作
C.施工總承包管理合同中只確定施工總承包管理費
D.采用施工總承包管理模式時,分包合同由業主與分包單位直接簽訂
11.建設工程項目管理規劃涉及整個實施階段,它屬于( )項目管理范疇。
A.業主方 B.承包方
C.咨詢單位 D.設計單位
12.建設工程項目管理實施規劃由( )組織編制
A.項目經理 B.總經理
C.業主代表 D.施工單位
13.下列價值工程中提高價值的做法,正確的是( )。
A.功能不變,費用降低
B.功能降低,費用不變
C.功能大幅度提高,費用提高
D.功能不變,費用上升
14.施工組織設計是以( )為對象編制的。
A.施工項目 B.施工內容
C.施工單位 D.施工目標
15.某項目由于關鍵設備采購延誤導致總體工程進度延誤,項目經理部研究決定調整目采購負責人以解決問題,該措施屬于項目目標控制的( )。
A.組織措施 B.管理措施
C.經濟措施 D.技術措施
16.項目目標動態控制的核心是:在項目實施的過程中定期地進行項目目標( )的比 。
A.偏差值和調整值 B.偏差值和實際值
C.計劃值和實際值 D.計劃值和調整值
17.建筑施工企業項目經理是受企業( )委托,對工程項目施工過程全面負責的項目管理者。
A.董事會 B.股東
C.股東代表大會 D.法定代表人
18.編制項目管理目標責任書的依據不包括( )。
A.項目合同文件 B.項目管理實施規劃
C.組織的經營方針 D.組織的經營目標
19.在事件風險量的區域圖中,若某事件經過風險評估,處于風險區A,則應采取措降低其概率,可使它移位至( )。
A.風險區B B.風險區C
C.風險區D D.風險區E
20.對中型及以上或專業性較強的工程項目,項目監理機構應編制工程建設監理實施則,并必須經( )批準后執行。
A.監理單位技術負責人 B.總監理工程師
C.專業監理工程師 D.專業工程師
21.根據成本運行規律,建設工程項目成本管理責任體系包括組織管理層和項目經理部項目管理層應( )。
A.體現以效益為中心的管理職能
B.努力達到社會、企業綜合效益最大化
C.確定施工成本管理目標值
D.對生產成本進行管理
22.貫穿于施工項目從投標階段直至項目竣工驗收階段全過程,并且是企業全面成本理的重要環節的是( )。
A.成本預測 B.成本控制
C.成本核算 D.成本考核
23.選派項目經理階段的預算成本計劃是以( )為依據,按照企業的預算定額標準制定的。
A.技術規程 B.設計圖紙
C.合同標書 D.工程量清單
24.控制人工費支出的主要手段不包括( )。
A.加強勞動定額管理
B.改變施工作業流程
C.降低工程耗用人工工日
D.提高勞動生產率
25.成本偏差分析可采用不同的表達方法,常用的有( )。
A.網絡圖法、表格法和曲線法
B.網絡圖法、橫道圖法和表格法
C.比較法、因素分析法和差額計算法
D.橫道圖法、表格法和曲線法
26.施工成本分析的基本方法包括比較法、因素分析法、差額計算法、比率法等,其中需要確定分析對象,并計算出實際與目標數差異的是( )。
A.比較法 B.因素分析法
C.差額計算法 D.比率法
27.施工單位年度成本分析的重點是( )。
A.通過實際成本與目標成本的對比,分析目標成本落實情況
B.通過對技術組織措施執行效果的分析,尋求更加有效的節約途徑
C.針對下一年度施工進展情況,規劃切實可行的成本管理措施
D.通過實際成本與計劃成本的對比,分析成本降低水平
28.建設工程項目的業主和參與各方都有進度控制的任務,各方( )。
A.控制的目標相同,但控制的時間范疇不同
B.控制的目標不同,但控制的時間范疇相同
C.控制的目標和時間范疇均相同
D.控制的目標和時間范疇各不相同

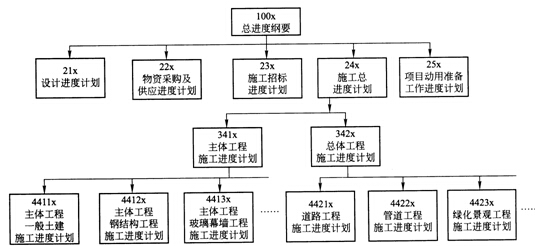

29.某建設工程項目進度計劃系統如下圖所示:
該進度計劃系統的第二層面是多個相互關聯的不同( )的進度計劃。
A.計劃深度 B.計劃功能
C.項目參與方 D.計劃周期
30.建設工程項目總進度目標論證,在“項目結構分析”之后進行( )工作。
A.調查研究和收集資料 B.項目的工作編碼
C.進度計劃系統的結構分析 D.,編制各層進度計劃

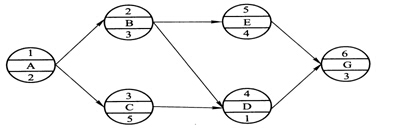

31.下圖所示的單代號網絡計劃,其計算工期為( )d。
A.1 1 B.9
C.1 2 D.1 5
32.在網絡計劃中,判斷關鍵工作的條件是該工作( )。
A.自由時差最小 B.與其緊后工作之間的時間間隔為零
C.持續時間最長 D.最早開始時間等于最遲開始時間
33.已知某工程雙代號網絡計劃的計劃工期等于計算工期,且工作M的開始節點和完成節點均為關鍵節點,下列關于工作M說法正確的是( )。
A.為關鍵工作 B.總時差等于自由時差
C.自由時差為零 D.總時差大于自由時差
34.在網絡計劃中,工作N最遲完成時間為第25天,持續時間為6天。該工作有三項緊前工作,它們的最早完成時間分別為第10天、第12天和第13天,則工作N的總時差為( )天。
A.6 B.9
C.1 2 D.1 5

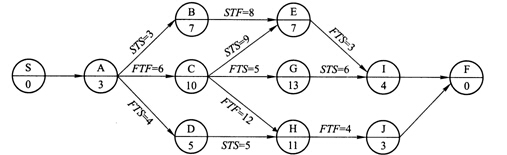

35.下圖所示的單代號搭接網絡計劃(時間單位:天),其計算工期是( )天。
A.2 6 B.2 7
C.28 D.2 9
36.在某大型工程項目的實施過程中,由于“下情不能上傳,上情不能下達”,導致項目經理不能及時做出正確決策,拖延了工期。為了加快實施進度,項目經理修正了信息傳遞工作流程。這種糾偏措施屬于動態控制的( )。
A.組織措施 B.管理措施
C.經濟措施 D.技術措施
37.下列施工質量事故發生的原因中,不屬于管理原因的是( )。
A.施工單位的檢驗制度不嚴密
B.對水文地質情況判斷錯誤
C.施工單位的質量控制不嚴密
D.施工單位質量管理措施落實不力
38.施工質量事故的處理應按一定的程序進行,事故調查報告的主要內容不包括( )。
A.事故處理方案 B.事故發生后采取的臨時防護措施
C.事故情況 D.工程概況
39.某建設工程項目在施工過程中出現混凝土強度不足的質量問題,采用逐層深入排查的方法,分析確定其最主要原因。這種方法是( )。
A.直方圖法 B.排列圖法
C.控制圖法 D.因果分析圖法
40.直方圖的觀察分析分為形狀觀察分析和( )。
A.數據觀察分析 B.偏差觀察分析
C.位置觀察分析 D.距離觀察分析
41.政府質量監督機構對施工過程中發生的質量問題進行查處,對問題嚴重的單位可根據問題性質簽發( )。
A.質量問題整改通知單 B.局部暫停施工指令單
C.全面停工通知書 D.臨時收繳資質證書通知書
42.職業健康安全管理體系與環境管理體系中管理的主體是( )。
A.集合 B.團體
C.組織 D.機構
43.建筑產品的特性使建設項目的職業健康安全和環境管理涉及大量的露天作業,受到氣候條件、工程地質等不可控因素的影響較大,因此決定了職業健康安全與環境管理具有( )。
A.單一性 B.復雜性
C.不可逆性 D.重復性
44.決定職業健康安全與環境管理的持續性的特點是( )。
A.受氣候條件、工程地質條件影響較大
B.項目建設周期長,諸多工序環環相扣
C.項目建設現場材料、設備和工具的流動性大
D.項目建設涉及的各工種經常需要交叉作業或平行作業
45.作業文件是指管理手冊、程序文件之外的文件,除包括作業指導書(操作規程)和管理規定之外,還包括( )。
A.監測活動準則、績效報告
B.質量方針、程序文件引用的表格
C.監測活動準則、程序文件引用的表格
D.質量方針、程序文件引用的表格
46.關于職業健康與安全管理體系內部審核的說法,正確的是( )。
A.內部審核是管理體系接受外部監督的一種機制
B.內部審核是按照上級要求對體系進行的檢查和評價
C.內部審核是最高管理者對管理體系的系統評價
D.內部審核是管理體系自我保證和自我監督的一種機制
47.安全生產許可證有效期滿需要延期的,企業應當于期滿前最晚( )向原安全生產許可證頒發管理機關辦理延期手續。
A.1個月 B.2個月
C.3個月 D.4個月
48.特種作業人員應具備的條件不包括( )。
A.年滿18周歲,且不超過國家法定退休年齡
B.具備初中及以上文化程度
C.具備必要的安全技術知識與技能
D.在本行業工作6年以上
49.屬于安全生產內部管理不良預警系統的是( 》。
A.自然環境突變的預警 B.人的行為活動管理預警
C.政策法規變化的預警 D.技術變化的預警
50.受到事故的嚴重威脅,Ⅱ級預警,用來表示的顏色是( )。
A.橙色 B.黃色
C.綠色 D.藍色
51.安全預警活動的前提是( )。
A.診斷 B.識別
C.監測 D.評價
52.針對基坑開挖、腳手架拆除而制定的計劃或方案屬于 ( )。
A.綜合應急預案 B.專項應急預案
C.現場處置方案 D.現場應急預案
53.生產經營單位應當制定本單位的應急預案演練計劃,每年至少組織( )次現場置方案演練。
A.1 B.2
C.3 D.4
54.職業傷害事故按照事故發生的原因進行分類,起重機駕駛員在上下駕駛室時發生墜落傷害屬于( )。
A.機械傷害 B.起重傷害
C.高處墜落 D.其他傷害
55.依據《生產安全事故報告和調查處理條例》規定:造成10人以上30人以下死亡,或者50人以上100人以下重傷,或者5000萬元以上1億元以下直接經濟損失的事故屬于( )。
A.重傷事故 B.死亡事故
C.較大事故 D.重大事故
56.按照我國現行規定,某縣發生的重大事故的事故調查組應由( )負責組織。
A.事故發生地省級人民政府 B.事故發生地設區的市級人民政府
C.事故發生地縣級人民政府 D.國務院
57.根據《建筑施工場界噪聲排放標準》GB 12523―2011規定,推土機在晝間施工時的施工噪聲應控制在( )dB(A)以內。
A.5 5 B.6 5
C.7 0 D.7 5
58.施工現場宿舍的設置,符合要求的是( )。
A.室內凈高于2.2m B.每間宿舍居住人員1 8人
C.2層床鋪 D.通道寬度1.2m
59.根據《中華人民共和國招標投標法》,建設工程招標的方式不包括( )。
A.公開招標 B.無限競爭性招標
C.邀請招標 D.議標
60.投標單位取得投標資格,獲得投標文件之后的首要工作是( )。
A.審核工程量清單 B.編制施工方案或施工組織設計
C.進行各項調查 D.研究招標文件
61.根據《中華人民共和國合同法》,屬于建設工程合同的是( )。
A.監理合同 B.咨詢合同
C.勘察設計合同 D.代理合同
62.關于分包人關系的說法,正確的是( )。
A.分包人須服從承包人轉發的發包人或工程師與分包工程有關的指令
B.在某些情況下,分包人可以與發包人或工程師發生直接工作關系
C.分包人可以就有關工程指令問題,直接致函發包人或工程師
D.當涉及質量問題時,發包人或工程師可以直接向分包人發出指令
63.在國際上,采用固定總價合同,在業主和承包商都無法預測風險的條件下和可能有工程變更的情況下,( )。
A.承包商承擔了較少的風險,業主的風險較大
B.業主承擔了全部風險
C.承包商承擔了較大的風險,業主的風險較小
D.承包商承擔了全部風險
64.建設工程履約擔保的有效期是指( )。
A.從工程開工之日到工程竣工交付之日
B.從簽訂合同之日到工程竣工交付之日
C.從合同生效之、日到保修期結束
D.從收到預付款之日到保修期結束
65.合同分析時,對于“違約責任”,并不分析( )。
A.承包人不能按合同規定工期完成工程的違約金或承擔發包人損失的條款
B.由于不可抗力造成對方人員和財產損失的賠償條款
C.由于預謀或故意行為造成對方損失的處罰和賠償條款等
D.由于承包人不履行或不能正確地履行合同責任,或出現嚴重違約時的處理規定
66.專業分包人須在進場前,將其承包范圍內的施工組織設計報技術部,由( )后可依照施工。
A.項目經理審核、公司總工審批
B.項目經理審核、公司技術部審批
C.項目總工審核、公司技術部審批
D.公司總工審核、項目經理審批
67.索賠是指在合同的實施過程中,合同一方因對方不履行或未能正確履行合同所規的義務或未能保證承諾的合同條件實現而( ),向對方提出的補償要求。
A.拖延工期后 B.遭受損失后
C.產生分歧后 D.提起公訴后
68.某工程基礎施工中出現了意外情況,導致了工程量由原來的2800m3增加到3500m3原定工期是40天,則承包商可以提出的工期索賠值是( )天。
A.5 B.6
C.8 D.1 0
69.國際工程承包合同的爭議解決應該首選( )方式。
A.協商 B.調解
D.訴訟
C.仲裁
70.當今時代進行信息管理的核心手段是( )。
A.基于網絡的信息處理平臺 B.委托咨詢公司
C.設立信息管理部門 D.信息的分類
二、多項選擇題(共30題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
1.建設工程管理工作是一種增值服務工作,其核心任務是為( )增值。
A.工程的開發 B.工程的建設
C.工程的運營 D.工程的使用
E.工程的運行
2.在建設工程項目管理中,施工方項目管理的任務有( )。
A.施工安全管理 B.施工合同管理
C.施工信息管理 D.施工成本控制
E.建設項目與外部環境的協調
3.項目管理中,常用的組織結構模式有( )。
A.職能組織結構 B.線性組織結構
C.事業部制組織結構 D.矩陣組織結構
E.混合組織結構
4.施工總承包管理模式與施工總承包模式的區別主要體現在( )。
A.施工圖設計、施工招標和施工等工作開展程序不同
B.與分包單位的合同關系有可能不同
C.分包單位的選擇和認可程序不同
D.施工總承包管理單位和施工總承包單位的組織結構與人員配備不同
E.對分包單位的管理和服務不同
5.關于建設工程項目管理規劃編制的說法錯誤的有( )。
A.項目管理規劃應由項目經理編制
B.項目管理規劃的內容上沒有統一的規定,應根據項目的特點而定
C.項目管理規劃必須隨著情況的變化而進行動態調整
D.如果采用建設工程總承包模式,則由總承包方編制建設工程項目管理規劃
E.建設工程項目管理規劃的內容不包括風險管理的策略
6.依據我國標準,屬于大型房屋建筑工程的有( )。
A.建筑面積4.5萬m2的某住宅樓工程
B.28層的寫字樓工程
C.單項建安合同額1.2億元的某酒店
D.建筑面積9萬m2的住宅小區
E.單跨跨度36m的體育場館
7.在施工過程中,投資的計劃值和實際值的比較包括( )。
A.工程合同價與工程概算的比較 B.工程合同價與工程預算的比較
C.工程款支付與工程概算的比較 D.工程款支付與工程預算的比較
E.工程決算與投資規劃的比較
8.項目經理在承擔項目施工管理過程中,在企業法定代表人授權范圍內,行使以下管理權力( )。
A.選擇施工作業隊伍 B.進行合理的經濟分配
C.簽署合同 D.購置設備
E.調配進入項目的人、財、物
9.根據我國相關規定,下列工程中需要編制工程建設監理實施細則的有( )。
A.大中型工程項目 B.外國政府投資的項目
C.專業性較強的項目 D.建筑面積1萬m2以下的住宅工程
E.政府投資項目
10.下列費用核算中,屬于施工成本核算的有( )。
A.結構件費核算 B.管理費核算
C.措施費核算 D.臨時設施費核算
E.間接費核算
11.關于項目費用偏差分析方法的說法,正確的有( )。
A.橫道圖法形象、直觀 B.橫道圖法是最常見的一種方法
C.表格法反映的信息量大 D.表格法具有靈活、適用性強的優點
E.曲線法能夠直接用于定量分析
12.在分部分項工程成本分析的過程中“三算”對比是指( )之間的比較。
A.預算成本 B.動態成本
C.目標成本 D.實際成本
E.偏差成本
13.建設工程進度控制的主要工作環節包括( )。
A.進度目標的分析和論證
B.編制進度計劃
C.定期跟蹤檢查進度計劃的執行情況
D.研究進度控制的措施
E.調整進度計劃
14.大型建設工程項目的總進度綱要的主要內容包括( )。
A.項目實施的總體部署 B.總進度規劃
C.各子系統進度規劃 D.確定里程碑事件的計劃進度目
E.項目實施的主客觀條件
15.下列網絡計劃參數中,以計劃工期作為約束條件的有( )。
A.最早完成時間 B.總時差
C.最遲完成時間 D.自由時差
E.時間間隔

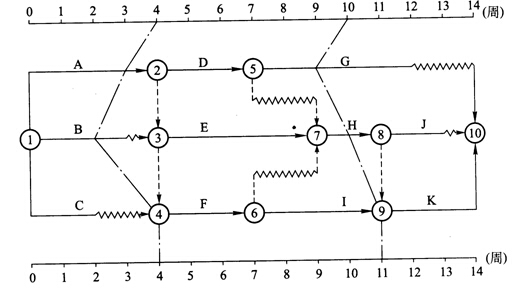

16.下圖所示的某工程雙代號時標網絡計劃,在執行到第4周末和第10周末時,檢查其實際進度如圖中前鋒線所示,檢查結果表明( )。
A.第4周末檢查時,工作B拖后2周,但不影響工期
B.第4周末檢查時,工作A拖后1周,影響工期1周
C.第10周末檢查時,工作I提前1周,可使工期提前1周
D.第10周末檢查時,工作G拖后1周,但不影響工期
E.在第5~10周內,工作E和工作F的實際進度正常
17.進度控制的主要工作環節包括( )。
A.進度目標的分析和論證 B.編制進度計劃
C.進度計劃整體分析 D.定期跟蹤進度計劃的執行情況
E.調整進度計劃
18.關于質量管理體系文件的說法,正確的有( )。
A.所有企業程序文件的內容及詳略有統一規定的形式
B.質量手冊是企業質量管理系統的綱領性文件
C.質量方針和質量目標是企業質量管理的方向和目標,也是企業質量經營理念的反映
D.質量記錄具有可追溯性
E.質量記錄無統一規定的形式和程序,可視企業情況而定
19.運用排列圖法進行質量管理時,正確的是( )。
A.進行質量抽樣檢查
B.得到質量特性不合格點統計數據
C.按照質量特性不合格點數從大到小的順序,整理并做排列表
D.畫出因果分析圖
E.分別計算不合格質量特性的累計頻數和累計頻率
20.建設工程項目質量政府監督的主要職能包括( )。
A.監督檢查隱蔽工程質量
B.監督工程參與各方的質量行為
C.監督檢查環境質量
D.監督檢查工程實體的施工質量
E.監督檢查工程建設強制性標準的執行情況
21.職業健康安全管理體系與環境管理體系培訓的目的有( )。
A.使有關人員了解建立體系的重要性
B.使有關人員了解標準的主要思想
C.使有關人員了解標準的主要內容
D.證實體系處于有效運行狀態
E.表明組織對職業健康安全管理與環境管理的承諾,特別是最高管理者的承諾
22.安全預控對策的活動階段包括( )。
A.組織準備 B.事故征兆診斷
C.日常監控 D.識別事故征兆
E.事故危機管理
23.專項應急預案中信息報告程序主要包括( )。
A.確定報警系統及程序
B.確定現場報警方式
C.確定24h與相關部門的通信、聯絡方式
D.明確應急反應人員向外求援的方式
E.明確相互認可的通告、報警形式和內容
24.屬于現場消防防火重點部位的有( )。
A.電料庫房 B.油漆間
C.木工間 D.總配電室
E.生活區宿舍
25.關于招標信息修正的說法,下列描述正確的有( )。
A.招標人在招標文件發布后,發現有問題可以按有關原則進行進一步的澄清和修改
B.招標人對已發出的招標文件進行澄清和修改,應當在招標文件要求提交投標文件截止時間至少15日前發出
C.所有澄清文件必須以書面形式進行
D.澄清和修改的內容與招標文件沒有關系
E.所有澄清文件沒有必要通知所有招標文件的收受人
26.建設工程項目總承包是指工程總承包企業按照合同約定,承擔工程項目的( )等工作,并對承包工程的質量、安全、工期、造價全面負責。
A.勘察設計 B.設備采購
C.施工 D.交付使用
E.培訓
27.合同分析,一般要分析的內容包括( )。
A.合同的法律基礎 B.施工工期
C.違約責任 D.承包人的主要任務
E.竣工結算程序
28.工期索賠的計算方法有( )。
A.網絡分析法 B.修正的總費用法
C.比例分析法 D.實際費用法
E.分項計算法
29.與訴訟方式比較,采用仲裁方式解決合同爭議的特點有( )。
A.仲裁程序效率高 B.仲裁的費用相對較高
C.仲裁周期短 D.保密性
E.專業化的仲裁員
30.工程檔案編碼應根據( )而建立。
A.項目實施單位需求 B.檔案管理人員學歷水平
C.項目特點 D.項目參與各方組織架構
E.有關工程檔案的規定
【答案與解析】
一、單項選擇題
1.答案D:
選項A的正確說法應為工程項目管理的時間是項目實施階段,選項B的正確說法應為建設工程管理的時間是項目的全壽命周期,選項C的正確說法應為建設工程管理的核心任務是為工程的建設和使用增值。所以D正確。
2.答案C:
確保工程建設安全,提高工程質量,有利于投資控制屬于工程建設增值。所以C正確。
3.答案D:
構成業主方3 5分塊項目管理的任務,其中安全管理是項目管理中的最重要的任務,因為安全管理關系到人身的健康與安全,而投資控制、進度控制、質量控制和合同管理等則主要涉及物質的利益。所以D正確。
4.答案C:
合同結構圖反映業主方與項目各參與方之間,以及項目各參與方之間的合同關系。所以C正確。
5.答案A:
為了編制項目管理任務分工表,首先應對項目實施的各階段的費用控制、進度控制、質量控制、合同管理、信息管理和組織與協調等管理任務進行詳細分解。本題考查的就是這一步驟。所以A正確。
6.答案C:
建設工程項目實施階段組織策劃的主要工作內容包括:業主方項目管理的組織結構、任務分工和管理職能分工、項目管理工作流程、建立編碼體系。所以C正確。
7.答案B:
我國業主方主要通過設計招標的方式,而國際上常用設計競賽方式。所以B正確。
8.答案C:
業主方自行編制或委托顧問工程師編制項目建設綱要或設計綱要,是建設項目工程總承包方編制項目設計建議書的依據。所以C正確。
9.答案D:
施工總承包模式在投資控制方面的特點之一為:一般以施工圖設計為投標報價的基礎,投標人的投標報價較有依據。所以D正確。
10.答案B:
施工總承包管理單位還需要負責向分包人提供相應的配合施工的服務。所以B正確。
11.答案A:
建設工程項目管理規劃涉及整個項目實施階段,它屬于業主方項目管理范疇。如果采用建設項目工程總承包,業主方也可以委托項目工程總承包方編制建設工程項目管理規劃。所以A正確。
12.答案A:
《建設工程項目管理規范》GB/T 50326--2006規定:①項目管理規劃大綱應由組織的管理層或組織委托的項目管理單位編制;②項目管理實施規劃應由項目經理編制。所以A正確。
13.答案A:
依據價值公式:價值一功能/費用。所以A正確。
14.答案A:
《建筑施工組織設計規范》GB/T 50502--2009對施工組織設計作了如下的解釋:以施工項目為對象編制的,用以指導施工的技術、經濟和管理的綜合性文件。所以選項A正確。所以A正確。
15.答案A:
組織措施,分析由于組織的原因而影響項目目標實現的問題,并采取相應的措施,如調整項目組織結構、任務分工、管理職能分工、工作流程組織和項目管理班子人員等。所以A正確。
16.答案C:
項目目標動態控制的核心是在項目實施的過程中定期地進行項目目標的計劃值和實際值的比較,當發現項目目標偏離時采取糾偏措施。所以C正確。
17.答案D:
建筑施工企業項目經理,是指受企業法定代表人委托對工程項目施工過程全面負責的項目管理者,是建筑施工企業法定代表人在工程項目上的代表人。所以D正確。
18.答案B:
項目管理責任書的編制依據有項目合同文件、組織的管理制度、項目管理規劃大綱、組織的經營方針和目標。所以B正確。
19.答案A:
若某事件經過風險評估,它處于風險區A,則應采取措施,降低其概率,即使它移位至風險區B;或采取措施降低其損失量,即使它移位至風險區C。風險區B和C的事件則應采取措施,使其移位至風險區D。所以A正確。
20.答案B:
工程建設監理實施細則應在工程施工開始前編制完成,并必須經總監理工程師批準。所以B正確。
21.答案D:
本題考查對建設工程項目施工成本控制概念的理解,項目管理層應對生產成本進行管理。所以D正確。
22.答案B:
施工項目成本控制應貫穿于施工項目從投標階段開始直到項目竣工驗收的全過程,它是企業全面成本管理的重要環節。所以B正確。
23.答案C:
A、B、D是競爭性成本計劃的編制依據。所以C正確。
24.答案B:
選項B不屬于控制人工費支出的主要手段。所以B正確。.
25.答案D:
偏差分析可以采用不同的表達方法,常用的有橫道圖法、表格法和曲線法。所以D正確。
26.答案B:
因素分析法又稱連環置換法。這種方法可用來分析各種因素對成本的影響程度。因素分析法的計算步驟應確定分析對象,并計算出實際與目標數的差異。所以B正確。
27.答案C:
本題考查對年度成本分析的理解,年度成本分析的內容,除了月(季)度成本分析的六個方面以外,重點是針對下一年度的施工進展情況規劃切實可行的成本管理措施。所以C正確。
28.答案D:
業主方進度控制的任務是控制整個項目實施階段的進度,從設計準備階段到項目動用前的準備階段;設計方進度控制的任務是依據設計任務委托合同對設計工作進度的要求控制設計工作進度,并使之與招標、施工、物資采購等工作進度相協調;施工方進度控制的任務是依據施工任務委托合同對施工進度的要求控制施工進度;供貨方控制的任務是根據供貨合同對供貨的要求控制供貨進度,供貨進度計劃應包括供貨的所有環節,如采購、加工制造、運輸等。所以D正確。
29.答案C:
圖中的第二平面是多個相互關聯的不同項目參與方的進度計劃組成的計劃系統。其第三和第四平面是多個相互關聯的不同計劃深度的進度計劃組成的計劃系統。
30.答案C:
建設工程項目總進度目標論證的工作步驟如下:①調查研究和收集資料;②項目結構分析;③進度計劃系統的結構分析;④項目的工作編碼;⑤編制各層進度計劃;⑥協調各層進度計劃的關系,編制總進度計劃;⑦若編制的總進度計劃不符合項目的進度目標,則設法調整;⑧若經過多次調整,進度目標無法實現,則報告項目決策者。所以C正確。
31.答案C:
計算工期為:2+3+4+3=12天。所以C正確。
32.答案D:
最遲開始時間等于最早開始時間,即總時差為零。所以D正確。
33.答案B:
因為工作M的完成節點為關鍵節點,則該工作的緊后工作中必有一項是關鍵工作。如果該工作的完成節點是終點節點,那么其總時差就等于該工作的自由時差,就是時標網絡圖中波形線的長度。如果該工作的完成節點非終點節點,那么該工作的總時差等于其緊后工作的總時差與該工作自由時差的最小值。該工作緊后工作總時差的最小值是0,所以該工作的總時差等于自由時差。所以B正確。
34.答案A:
工作的總時差是指在不影響緊后工作的最遲開始時間的前提下,本工作可以利用的機動時間,因此TFN=25-6-max{ 10,12,13}=6。所以A正確。

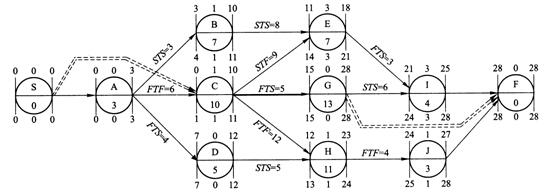

35.答案C:
計算該單代號搭接網絡計劃的時間參數,如下圖所示:
所以C正確。
36.答案A:
編制信息傳遞工作流程屬于組織措施。所以A正確。
37.答案B:
選項B屬于技術原因。所以B正確。
38.答案A:
選項A表述不正確,事故調查報告的主要內容包括“事故處理的建議方案與措施”。
所以A正確。
39.答案D:
因果分析圖法是尋找問題及其原因的方法,分析結果就是需要確定其中最主要的原因,然后有的放矢地處置和管理。所以D正確。
40.答案C:
直方圖法的觀察分析方法有:①通過分布形狀觀察分析;②通過分布位置觀察分析。其中通過分布位置觀察分析時有六種情形。所以C正確。
41.答案D:
政府質量監督機構對施工過程中發生的質量問題、質量事故進行查處。根據質量監督檢查狀況,對查實的問題可簽發“質量問題整改通知單”或“局部暫停施工指令單”,對問題嚴重的單位也可根據問題性質簽發“臨時收繳資質證書通知書”。所以D正確。
42.答案C:
職業健康安全管理體系和環境管理體系都是組織管理體系的一部分,管理的主體是組織。所以C正確。
43.答案B:
依據建筑產品的特性,建設工程職業健康安全和環境管理的特點有:復雜性,職業健康安全和環境管理涉及大量的露天作業,受到氣候條件、工程地質和水文地質、地理條件和地域資源等不可控因素的影響較大。所以B正確。
44.答案B:
依據建筑產品的特性,建設工程職業健康安全和環境管理是持續的,項目建設一般具有周期長的特點,從設計、實施直至投產階段,諸多工序環環相扣。前一道工序的隱患,可能在后續的工序中暴露,釀成安全事故。所以B正確。
45.答案C:
作業文件是指管理手冊、程序文件之外的文件,一般包括作業指導書(操作規程)、管理規定、監測活動準則及程序文件引用的表格。所以C正確。
46.答案D:
內部審核是組織對其自身的管理體系進行的審核,是對體系是否正常進行以及是否達到了規定的目標所作的獨立的檢查和評價,是管理體系自我保證和自我監督的一種機制。所以D正確。
47.答案C:
安全生產許可證的有效期為3年。安全生產許可證有效期滿需要延期的,前3個月向原安全生產許可證頒發管理機關辦理延期手續。所以C正確。
48.答案D:
特種作業人員應具備的條件共有5項,其中包括A、B、C選項的內容。所以D正確。
49.答案B:
內部管理不良預警系統:質量管理預警;設備管理預警;人的行為活動管理預警。所以B正確。
50.答案A:
Ⅱ級預警,表示受到事故的嚴重威脅,用橙色表示。所以A正確。
51.答案C:
監測是預警活動的前提,監測信息檔案中的信息是整個預警系統共享的,它將監測信息及時、準確地輸入下一預警環節。所以C正確。
52.答案B:
專項應急預案是針對具體的事故類別(如基坑開挖、腳手架拆除等事故)、危險源和應急保障而制定的計劃或方案,是綜合應急預案的組成部分,應按照綜合應急預案的程序和要求組織制定,并作為綜合應急預案的附件。所以B正確。
53.答案B:
生產經營單位應當制定本單位的應急預案演練計劃,根據本單位的事故預防重點,每年至少組織一次綜合應急預案演練或者專項應急預案演練,每半年至少組織一次現場處置方案演練。所以B正確。
54.答案C:
按照我國《企業職工傷亡事故分類》GB 6441―1986標準規定,高處墜落指由于危險能差引起的傷害,包括從架子、屋架上墜落以及平地墜入坑內等。所以C正確。
55.答案D:
重大事故,是指造成1 0人以上30人以下死亡,或者50人以上1 00人以下重傷,或者5000萬元以上1億元以下直接經濟損失的事故。所以D正確。
56.答案A:
重大事故、較大事故、一般事故分別由事故發生地省級人民政府、設區的市級人民政府、縣級人民政府負責調查。所以A正確。
57.答案C:
根據國家標準《建筑施工場界噪聲排放標準》GB 12523―2011的要求,對建筑施工施工過程中廠界環境噪聲限值為晝間70(A),夜間為55(A)。所以c正確。
58.答案D:
現場宿舍室內凈高不得小于2.4m,通道寬度不得小于0.9m,每間宿舍居住人員不得超過16人;床鋪不得超過2層,嚴禁使用通鋪。所以D正確。
59.答案D:
建設工程招標分公開招標(無限競爭性招標)和邀請招標(有限競爭性招標)兩種方式。所以D正確。
60.答案D:
投標單位取得投標資格,獲得投標文件之后的首要工作就是認真仔細地研究招標文件,充分了解其內容和要求,以便有針對性地安排投標工作。所以D正確。
61.答案C:
根據《中華人民共和國合同法》,勘察合同、設計合同、施工承包合同屬于建設工程合同,工程監理合同、咨詢合同等屬于委托合同。所以c正確。
62.答案A:
未經承包人允許,分包人不得以任何理由與發包人或工程師發生直接工作關系,分包人不得直接致函發包人或工程師,也不得直接接受發包人或工程師的指令。所以A正確。
63.答案C:
采用固定總價合同,在業主和承包商都無法預測的風險條件下和可能有工程變更的情況下,承包商承擔了較大的風險,業主的風險較小。所以C正確。
64.答案A:
履約擔保的有效期始于工程開工之日,終止日期則可以約定為工程竣工交付之日或者保修期滿之日。所以A正確。
65.答案B:
如果合同一方未遵守合同規定,造成對方損失,應受到相應的合同處罰。通常分析:①承包人不能按合同規定工期完成工程的違約金或承擔業主損失的條款;②由于管理上的疏忽造成對方人員和財產損失的賠償條款;③由于預謀或故意行為造成對方損失的處罰和賠償條款等;④由于承包人不履行或不能正確的履行合同責任,或出現嚴重違約時的處理規定。所以13正確。
66.答案C:
對分包施工單位的管理辦法,包括施工質量、進度、程序、信息等方面,其中一條就是專業分包人須在進場前,將其承包范圍內的施工組織設計報技術部,由項目總工審核,公司技術部審批后方可依照施工。所以C正確。
67.答案B:
建設工程索賠通常是指在合同履行過程中,合同當事人一方因對方不履行或未能正確履行合同或者由于其他非自身因素而受到經濟損失或權利損害,通過合同規定的程序向對方提出經濟或時間補償要求的行為。所以13正確。
68.答案D:
工期索賠值=原工期×新增工程量/原工程量=40×(3500-2800)/2800=10天。所以D正確。
69.答案A:
協商解決爭議是最常見也是最有效的方式,也是應該首選的最基本的方式。雙方依據合同,通過友好磋商和談判,互相讓步,折中解決合同爭議。所以A正確。
70.答案A:
由于建設工程項目大量數據處理的需要,在當今的時代應重視利用信息技術的手段進行信息管理。其核心的手段是基于互聯網的信息處理平臺。所以A正確。
二、多項選擇題
1.答案B、D、E:
建設工程管理工作是一種增值服務工作,其核心任務是為工程的建設和使用增值,見圖1Z201012工程管理的增值。工程的使用增值也可稱為工程的運行增值。所以B、D、E正確。
2.答案A、B、C、D:
施工方項目管理的任務包括:施工安全管理;施工成本控制;施工進度控制;施工質量控制;施工合同管理;施工信息管理;與施工有關的組織與協調等。 E是建設方的任務。所以A、B、C、D正確。
3.答案A、B、D:
考試用書(第四版),第22頁,1Z201032 0常用的組織結構模式包括職能組織結構/線性組織結構和矩陣組織結構等。所以A、B、D正確。
4.答案A、B、C:
施工總承包管理模式與施工總承包模式的區別主要有:工作開展程序不同;合同關系不同;分包單位的選擇和認可不同;施工總承包管理合同中一般只確定施工總承包管理費,不需要確定建筑安裝工程造價;施工總承包管理單位和總承包單位一樣,既要負責對現場施工的總體管理和協調,也要負責向分包人提供相應的配合施工的服務。所以A、B、C正確。
5.答案A、E:
選項A,《建設工程項目管理規范》GB/T 50326--2006規定:①項目管理規劃大綱應由組織的管理層或組織委托的項目管理單位編制;②項目管理實施規劃應由項目經理編制。選項E,項目管理規劃的內容包括風險管理策略。所以A、E正確。
6.答案A、B、C、E:
在我國,大型房屋建筑工程標準一般指:2 5層以上的房屋建筑工程;高度100m及以上的構筑物或建筑物工程單體建筑面積3萬m2及以上的房屋建筑工程;跨度30m及以上的房屋建筑工程;建筑面積1 0萬m2及以上的住宅小區或建筑群體工程;單項建安合同額1億元及以上的房屋建筑工程。所以A、B、C、E正確。
7.答案A、B、C、D:
在施工過程中,投資的計劃值和實際值的比較包括:工程合同價和工程概算的比較;工程合同價與工程預算的比較;工程款支付與工程概算的比較;工程款支付與工程預算的比較;工程款支付與工程合同價的比較;工程決算與工程概算、工程決算與工程預算、工程決算與工程合同價的比較。所以A、B、C、D正確。
8.答案A、B、E:
項目經理行使的管理權力包括:①組織項目管理班子;②以企業法定代表人的代表身份處理與所承擔的工程項目有關的外部關系,受托簽署有關合同;③指揮工程項目建設的生產經營活動,調配并管理進入工程項目的人力、資金、物資、機械設備等生產要素;④選擇施工作業隊伍;⑤進行合理的經濟分配;⑥企業法定代表人授予的其他管理權力。所以A、B、E正確。
9.答案A、C:
對中型及中型以上或專業性較強的工程項目,項目監理機構應編制工程建設監理實施細則。所以A、C正確。
10.答案A、C、E:
施工成本核算的基本內容包括:人工費核算、材料費核算、周轉材料費核算、結構件費核算、機械使用費核算、措施費核算、分包工程成本核算、間接費核算、項目月度施工
成本報告編制。所以A、C、E正確。
11.答案A、C、D:
橫道圖法形象、直觀;表格法是最常見的一種方法;表格法反映的信息量大;表格法具有靈活、適用性強的優點;表格法將項目編號、名稱、各費用參數以及費用偏差數綜合歸納入一張表格中,并且直接在表格中進行比較。由于各偏差參數都在表中列出,使得費用管理者能夠綜合地了解并處理這些數據。此法能夠直接用于定量分析。所以A、C、D正確。
12.答案A、C、D:
本題考查對分部分項工程成本分析的理解,分部分項工程成本分析的方法是:進行預算成本、目標成本和實際成本的“三算”對比。所以A、C、D正確。
13.答案A、B、C、E:
建設工程進度控制的主要工作環節除A、B、C、E外,還包括:采取糾偏措施。所以A、B、C、E正確。
14.答案A、B、C、D:
大型建設工程項目總進度綱要的主要內容包括:項目實施的總體部署;總進度規劃;各子系統進度規劃;確定里程碑事件的計劃進度目標;總進度目標實現的條件和應采取的措施等。所以A、B、C、D正確。
15.答案B、C:
工作最早完成時間、自由時差、時間間隔的計算都與計劃工期無關,而總時差和最遲完成時間的計算依賴于計劃工期。所以B、C正確。
16.答案B、D:
從第4周的前鋒線可知,工作A拖后1周,作為關鍵工作,影響工期1周。工作B拖后2周,超過其總時差,影響工期1周,其緊后工作E、F都受影響。從第1 0周的前鋒線可知,工作G拖后1周,未超過總時差,不影響工期。工作H進度正常。工作I提前1周,但不是關鍵工作,不能使工期提前1周。同時,可以看出第5~10周必然采取了措施,否則工作H不能實現計劃目標,工作I甚至超過了計劃目標。所以B、D正確。
17.答案A、B、D、E:
進度控制的主要工作環節包括進度目標的分析和論證、編制進度計劃、定期跟蹤進度計劃的執行情況、采取糾偏措施以及調整進度計劃。所以A、B、D、E正確。
18.答案B、C、D:
選項A錯誤,程序文件的內容及詳略程度沒有統一規定j以適合企業使用;選項E錯誤,質量記錄以規定的形式和程序進行,并有實施、驗證、審核等簽署意見。所以B、C、D正確。
19.答案A、B、C、E:
選項D因果分析圖與排列圖是兩種分析方法。所以A、B、C、E正確。
20.答案B、D:
建設工程項目質量政府監督的主要職能包括:監督工程建設參與各方的質量行為和監督檢查工程實體的施工質量。所以B、D正確。
21.答案A、B、C:
職業健康安全管理體系與環境管理體系培訓的目的是使有關人員了解建立體系的重要性,了解標準的主要思想和內容。所以選項A、B、C正確。
22.答案A、C、E:
預警體系建立的原則:及時性、全面性、高效性、客觀性。所以A、C、E正確。
23.答案A、B、D、E:
專項應急預案信息報告程序內容包括:確定報警系統及程序;確定現場報警方式,如電話、警報器等;確定24h與相關部門的通信、聯絡方式;明確相互認可的通告、報警形式和內容;明確應急反應人員向外求援的方式。所以A、B、D、E正確。
24.答案B、C、D:
易燃易爆物品堆放間、油漆間、木工間、總配電室等消防防火重點部位要按規定設置滅火機和消防砂箱,并有專人負責,對違反消防條例的有關人員進行嚴肅處理。所以B、C、D正確。
25.答案A、B、C:
招標人對已發出的招標文件進行必要的澄清或者修改,應當在招標文件要求提交投標文件截止時間至少1 5日前發出;所有澄清文件必須直接通知所有招標文件收受人。所以A、B、C正確。
26.答案A、B、C、D:
建設工程項目總承包的任務應該明確規定。從時間范圍上,一般可包括從工程立項到交付使用的工程建設全過程,具體可包括:勘察設計、設備采購、施工、試車(或交付使用)等內容。所以A、B、C、D正確。
27.答案A、B、C、D:
合同分析,在不同的時期,為了不同的目的,有不同的內容,通常有以下幾個方面:合同的法律基礎;承包人的主要任務;發包人的責任;合同價格;施工工期;違約責任;驗收、移交和保修;索賠程序和爭執的解決。所以A、B、C、D正確。
28.答案A、C:
工期索賠的計算方法包括:直接法、比例分析法、網絡分析法。所以A、C正確。
29.答案A、C、D、E:
與訴訟方式相比,采用仲裁方式解決合同爭議具有以下特點:①仲裁程序效率高,周期短,費用少;②保密性:仲裁程序一般都是保密的。從開始到終結的全過程中,雙方當事人和仲裁員及仲裁機構都負有保密的責任。③專業化:建設工程承包合同爭議的雙方往往會指定那些具有建設工程技術、管理和法規等知識的專業人士擔任仲裁員,從而可以更加快捷、更加公正地審理和解決合同爭議。所以A、C、D、E正確。
30.答案A、C、E:
工程檔案編碼,應根據工程檔案的規定、項目的特點、項目實施單位需求等而建立。所以A、C、E正確。
最新資訊
- 別錯過!8月30日9點一建決賽圈等你來考2025-08-30
- 別錯過!2025年一級建造師黃金AB卷免費領取啦2025-08-11
- 提分必備!2025年一建《建設工程經濟》經典100題免費下載2025-07-26
- 免費下載!2025年一級建造師《工程法規》經典100題,助你沖刺提分2025-07-23
- 備考必刷!2025年一級建造師項目管理經典100題免費下載2025-07-23
- 一級建造師題目講解視頻:提高價值的途徑2025-07-17
- 一級建造師題目解析視頻:閥門安裝前閥門搬運的正確做法2025-07-16
- 備考必看!免費獲取2025年新版一級建造師經典100題2025-07-07
- 2025年一級建造師考試實務專業案例50題匯總,助力備考沖刺!2025-07-01
- 環球網校2025年一級建造師每日一練及答案免費下載(12月25日)2024-12-25
