一建通信講義:1L420070通信與廣電工程施工質量管理


【摘要】環球網校一級建造師頻道為您提供一級建造師考試必備的復習資料和試題,供考生復習備考之用,本文為一建通信講義:1L420070通信與廣電工程施工質量管理,是考生必須要熟記和掌握的重點內容。2015年的一級建造師考試將于9月19日至20日舉行,環球網校在此提醒廣大考生做好復習備考。祝廣大考生順利通過一級建造師考試!
1L420070通信與廣電工程施工質量管理
考試重點:排列圖,因果分析法,質量影響因素,重要過程、質量控制點
質量控制過程:
施工準備階段:施工組織設計:質量目標、質量計劃、
施工階段:落實三檢制,分析原因,糾偏
1L420071施工單位質量行為的規范
一、依法承攬及分包工程
通信與廣電工程施工單位應當依法取得相應等級的資質證書。
建立質量責任制:確定工程項目的項目負責人、技術負責人和現場管理負責人,明確其職責與權限,同時建立健全施工質量的檢驗制度。
做好項目施工前質量策劃及設備器材檢驗工作:設備和器材出廠或施工現場開箱的檢驗工作。對工程材料進行檢驗。檢驗的設備、材料應當有書面記錄和專人簽字,未經檢驗或者檢驗不合格的,不得使用。
二、施工階段
堅持“三檢”制度(自檢、互檢、專檢),隱蔽工程的質量檢查應有記錄,隱蔽工程在實施隱蔽前,應當通知建設單位和監理單位進行隱蔽工程檢查驗收。
1.自覺接受質量監督機構的質量監督
質量監督機構是具有典型的第三方檢驗的公正性。施工單位應自覺接受質量監督機構的質量監督,為質量監督檢查提供方便,并與之積極配合。
2.施工單位應堅持“三檢”制度(自檢、互檢、專檢)。隱蔽工程的質量檢查應有記錄,隱蔽工程在實施隱蔽前,應當通知建設單位和監理單位進行隱蔽工程檢查驗收。
三、竣工驗收階段
施工完畢后,施工單位應提供完整的施工技術檔案和準確詳細的竣工資料,竣工資料應滿足存檔要求,表格中的簽名應手簽完成,由建設單位或監理單位簽字的地方也不能疏漏。
四、重要過程的控制
重要過程的識別
1.直接影響工程質量的施工過程,這些過程涉及重要過程的重要部位,如材料檢驗、光(電)纜及管道的溝深、焊接過程、性能指標測試(包括檢測裝備的精度)等。
2.工藝有特殊要求或對工程質量有較大影響的過程,如電纜綁扎、機架安裝、噴漆、標識等。
3.質量不確定、不易通過一次檢查合格的過程,可能受溫度、濕度、環境、氣候等影響的部位,如光纖接續、端子焊接、單機測試等。
4.施工中的薄弱環節,質量不穩定、不成熟的方案、工序、工藝等,如第一次接觸,方案還存在不足但沒有更行之有效的措施等。
5.采用新工藝、新技術、新材料、新人員等。
6.施工中無足夠把握、技術難度大、施工困難多的工序或環節等。如敷設跨度較大的山溝及較大河流的光纜,較大容量通信網的割接,城市管道開挖等。
7.對安全、環境造成重大影響的施工過程;人的不安全行為和物的不安全狀態可能造成人的傷害和設備損壞;在惡劣的環境中施工,如高處作業、高原缺氧、原始森林施工、通風不良的地下室等。
8.特殊過程,不宜或不能經濟地驗證是否合格的施工過程,如溝坎加固、隱蔽工程、焊接工序等。
重要過程的控制
(一)質量控制點的設置
識別出重要過程以后,就要在這些過程中設置質量控制點。質量控制點是反映該過程的質量狀態的一個或一組數據,質量控制點可以設一個,也可以設多個,每個點必須是可測量或可識別的。
(二)質量控制點的控制方法
1.制定相應的控制措施
2.進行技術交底
3.落實“三檢”制度
4.確保測量設備處于良好狀態
5.對不合格項制定糾正或預防措施
設備安裝工程的質量控制點
設備安裝工程的質量控制可分施工準備、硬件安裝、性能測試、竣工驗收四個階段進行。
施工工序包括:施工現場勘查――施工圖復核――器材檢驗――安裝走線槽(架)――抗震基座的制作安裝――機架、設備的安裝――電纜的布放――信號線的布放――電源線的布放――加電本機測試――系統測試――竣工資料的編制。
線路工程質量控制點
架空線路工程的主要控制工序包括:施工現場路由復測及線纜單盤檢驗――立桿――拉線制作――架設吊線――敷纜――線纜接續及測試――中繼段性能測試――竣工圖的繪制及竣工資料的編制。
直埋線路工程的主要控制工序包括:施工現場路由復測及線纜單盤檢驗――配盤――挖溝――敷纜――回填及保護――線纜接續及測試――中繼段性能測試――竣工圖的繪制及竣工資料的編制。
管道線路工程的主要控制工序包括:施工現場路由復測及線纜單盤檢驗――配盤――清刷管道――敷纜――線纜接續及測試――中繼段性能測試――竣工圖的繪制及竣工資料的編制。
管道工程質量控制點
控制工序包括:施工地段、路由現場勘查及測量――材料進場檢測、檢驗――溝槽、基礎施工――管道敷設、包封及回填――人(手)孔施工――管道試通――竣工圖繪制及竣工資料編制。
影響工程質量的因素是:人、機、料、法、環。
五、影響質量因素的控制要點
1、認真貫徹質量管理體系
2、明確質量控制所依據的內容
3、加強組織管理,明確責任目標,堅持“三檢”制度
4、制定糾正和預防措施
施工質最控制對策在工程的應用
1、以人的工作質量確保工程質量
2、嚴格控制投入品的質量
3、全面控制施工過程,重點控制工序質量
4、堅持預防為主的方針
六、常用數理統計方法
排列圖法(真題:2007;2009;2010)
排列圖法是分析影響質量主要因素的方法。占0%~80%的為a類因素,即主要因素;80%~90%的為b類因素,是次要因素;90%~100%的為c類因素,即一般因素。
由于a類因素占存在問題的80%,此類因素解決了,質量問題大部分就解決了。
因果分析法(真題:2009)
(1)決定特性,就是要解決的問題,放在主干箭頭的前面。
(2)確定影響質量特性的大枝,即影響工程質量的因素。
(3)進一步劃出中、小細枝,即找出中、小原因。
(4)反復討論,補充遺漏的因素。
(5)針對影響質量的因素,有的放矢地制定對策,并落實到人和時間。所有這些都應通過對策計劃表形式列出。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道及考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
交流互動:一建微博|微信edu24ol_jzs1|QQ群342289995
【案例IL420077-1】
1.背景
在X市本地網通信線路工程中,某施工處承擔戶線安裝部分,包括分線設備下線(稱爬桿線)和用戶室外線兩部分。線纜走向整齊、合理,并于8日30日全部安裝完成,從9月1日開始由技術人員對線纜進行測試,在測試過程中發現其中存在很多質量問題,統計如表1L420077-1所示:
(2)通過排列圖法分析可以看出,在測試過程中發現的主要問題是線序有誤及端頭制作不良兩項,這兩項出現的不合格數占全部不合格數的76.25%,因此。這兩項應作為質量改進的主要對象。
【案例1L20083-2】
1.背景
某電信工程公司承擔綜合樓SDH通信傳輸設備安裝工程,該工程是引進的國外設備。工程進度已完成了60%,質檢員在進行階段性檢查時發現大部分測試結果不合格。
問題
(1)利用因果分析法圖示工程中影響測試質量的因素。
(2)針對質量因素制定改進措施示。
3.分析與答案

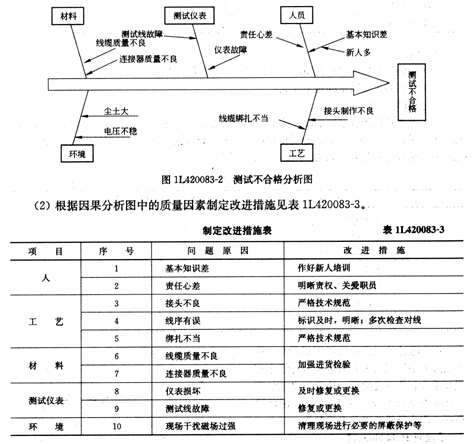

(1)從最末一層的原因中選取和識別(一般為3-5個)對結果有最大影響的原因,并對它們做進一步的研究、論證,然后采取措施和控制等,見圖1L420083-2。
七、質量事故的等級劃分
工程質量事故按其嚴重程度不同,分為重大質量事故、嚴重質量事故和一般質量事故。
八、質量事故的報告和現場保護(真題:2009.33.4)
1.事故發生的時間、地點、工程項目名稱,建設、維護、設計、施工、監理和質量監督單位名稱;
2.事故發生的簡要過程、傷亡人數和直接經濟損失的初步估算;
3.事故發生原因的初步判斷;
4.事故發生后采取的措施及事故控制情況;
5.事故報告單位。
(二)現場保護要求
事故發生后,事故發生單位必須嚴格保護事故現場,并采取有效措施搶救人員和財產,防止事故擴大。
九.質量事故的處理(2009年真題33)
質量事故的預防措施
直埋光纜線路工程(2007年真題34);桿路工程質量事故的預防措施(2007年真題33);市話電纜工程質量事故的預防措施;通信管道工程質量事故的預防措施;室內設備安裝工程質量事故的預防措施;饋線工程質量事故的預防措施;鐵塔工程質量事故的預防措施
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道及考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
交流互動:一建微博|微信edu24ol_jzs1|QQ群342289995
最新資訊
- 2025年一建考前半小時,這些分數不拿就虧大了!2025-09-19
- 重要!2026年一級建造師考試教材對比解析匯總2025-09-18
- 2025年一級建造師法規考前直播答疑,9月17日晚7點開始2025-09-17
- 快看!2025年一級建造師管理《公式匯總》大盤點2025-09-16
- 2025年一建經濟《高頻公式匯總①》大盤點!2025-09-15
- 速領!2025年一級建造師《工程經濟》必背3頁紙2025-09-14
- 2025年一級建造師工程法規必背3頁紙免費下載,考生速點2025-09-13
- 提分神器!2025年一級建造師《機電實務》3頁必背資料2025-09-12
- 必備!2025年一級建造師《公路實務》3頁精華資料免費下載2025-09-12
- 考生速戳!環球老師2025年一級建造師考前直播答疑安排2025-09-12
