一建水利水電講義:1F420096水利工程建設專項驗收的要求


【摘要】環球網校一級建造師頻道為您提供一級建造師考試必備的復習資料和試題,供考生復習備考之用,本文為一建水利水電講義:1F420096水利工程建設專項驗收的要求,是考生必須要熟記和掌握的重點內容。2015年的一級建造師考試將于9月19日至20日舉行,環球網校在此提醒廣大考生做好復習備考。祝廣大考生順利通過一級建造師考試!
1F420096水利工程建設專項驗收的要求P287
水利水電工程的專項驗收主要有環境保護、水土保持、移民安置以及工程檔案等專項驗收。
一、環境保護驗收的要求
國務院環境保護行政主管部門負責對其審批的環境影響報告書(表)或者環境影響登記表的建設項目竣工環境保護驗收工作。縣級以上地方人民政府環境保護行政主管部門按照《環境影響報告書(表)》或《環境影響登記表》的審批權限負責建設項目竣工環境保護驗收。
對建設項目竣工環境保護驗收實施分類管理。其中:
(1)對編制環境影響報告書的建設項目,為建設項目竣工環境保護驗收申請報告,并附環境保護驗收監測報告或調查報告;
(2)對編制環境影響報告表的建設項目,為建設項目竣工環境保護驗收申請表,并附環境保護驗收監測表或調查表;
(3)對填報環境影響登記表的建設項目,為建設項目竣工環境保護驗收登記卡。
二、水土保持驗收的要求
縣級以上人民政府水行政主管部門按照開發建設項目水土保持方案的審批權限,負責項目的水土保持設施的驗收工作。
水土保持設施驗收包括自查初驗和行政驗收兩個方面。
建設單位、水土保持方案編制單位、設計單位、施工單位、監理單位、監測報告編制單位應當參加現場驗收。驗收合格意見必須經三分之二以上驗收組成員同意,由驗收組成員及被驗收單位的代表在驗收成果文件上簽字。
三、建設項目檔案驗收
(一)檔案的歸檔與移交方面的基本要求
1.水利工程檔案的保管期限分為永久、長期、短期三種。長期檔案的實際保存期限,不得短于工程的實際壽命。
2.水利工程檔案的歸檔工作一般由產生文件材料的單位或部門負責。總包單位對各分包單位提交的歸檔材料負有匯總責任。
5.項目法人應負責編制項目總平面圖和綜合管線竣工圖。
施工單位應以單位工程或專業為單位編制竣工圖。
6.施工單位應按以下要求編制竣工圖:
(3)凡涉及結構形式、工藝、平面布置等重大改變,或圖面變更超過1/3的,應重新繪制竣工圖(可不再加蓋竣工圖章)。
10.整個項目的歸檔工作和項目法人向有關單位的檔案移交工作,應在工程竣工驗收后三個月內完成。
(二)工程檔案驗收方面的基本要求
2.水利工程檔案驗收是水利工程竣工驗收的重要內容,應提前或與工程竣工驗收同步進行。凡檔案內容與質量達不到要求的水利工程,不得通過檔案驗收;未通過檔案驗收或檔案驗收不合格的,不得進行或通過工程的竣工驗收。
3.大中型水利工程在竣工驗收前應進行檔案專項驗收。其他工程的檔案驗收應與工程竣工驗收同步進行。檔案專項驗收可分為初步驗收和正式驗收。初步驗收可由工程竣工驗收主持單位委托相關單位組織進行;正式驗收應由工程竣工驗收主持單位的檔案業務主管部門負責。
5.根據水利工程建設規模,抽查各單位檔案整理情況。抽查比例一般不得少于項目法人應保存檔案數量的8%,其中竣工圖不得少于一套竣工圖總張數的10%;抽查檔案總量應在200卷以上。
案例一
1.背景

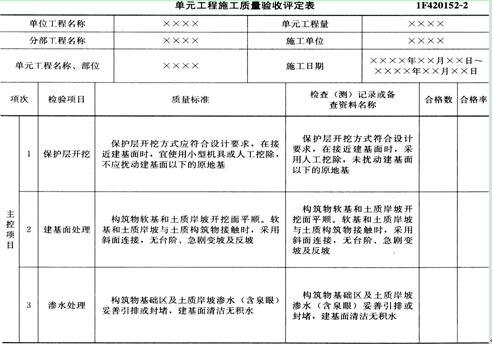

某水閘施工,閘室基礎開挖是閘室分部工程中的一部分,其中右岸邊墩基礎開挖單元工程施工質量驗收評定表見下表。
單位工程名稱
|
××××
|
單元工程量
|
××××
|
分部工程名稱
|
××××
|
施工單位
|
××××
|
單元工程名稱、部位
|
××××
|
施工日期
|
××××年××月××日~××××年××月××日
|
項次
|
檢驗項目
|
質量標準
|
檢查(測)記錄或備查
資料名稱
|
合格數
|
合格率
|
|||
|
1
|
保護層開挖
|
保護層開挖方式應符合設計要求,在接近建基面時,宜使用小型機具或人工挖除,不應擾動建基面以下的原地基
|
保護層開挖方式符合沒計
要求,在接近建基面時,采
用人工挖除,木擾動建基面
以下的原地基
|
|
|
||
主
控
項
目
|
2
|
建基面處理
|
構筑物軟基和土質岸坡開挖面平順。軟基和土質岸坡與土質構筑物接觸時,采用斜面連接,無臺階、急劇變坡及反坡
|
構筑物軟基和土質岸坡開
挖面平順。軟基和土質岸坡
與土質構筑物接觸時,采用
斜面連接,無臺階、急劇變
坡及反坡
|
|
|
||
3
|
滲水處理
|
構筑物基礎區及土質岸坡滲水(含泉眼)妥善引排或封堵,建基面清潔無積水
|
構筑物基礎區及土質岸坡
滲水(含泉眼)妥善引排或
封堵,建基面清潔無積水
|
|
|
|||
|
|
|
|
長或寬不
大于lOm
|
符合設計要
求,允許偏差為
--lO~20cm
|
|
|
|
|
無結構要
|
長或寬大
于lOm
|
符合設計要
求,允許偏差為
--20~30cm
|
|
|
|
|
|||
求或無
配筋
|
坑(槽)
底部標高
|
符合設計要
求,允許偏差為
--lO~20cm
|
|
|
|
|
|||
般
|
1
|
基坑斷面尺
寸及開挖面
|
垂直或斜
面平整度
|
符合設計要
求,允許偏差
為20cm
|
|
|
|
|
|
項
目
|
平整度
|
|
長或寬不
大于lOm
|
符合設計要
求,允許偏差為
O~20cm
|
|
|
|
|
|
有結構要
|
長或寬大
干lOm
|
符合設計要
求,允許偏差為
0~30cm
|

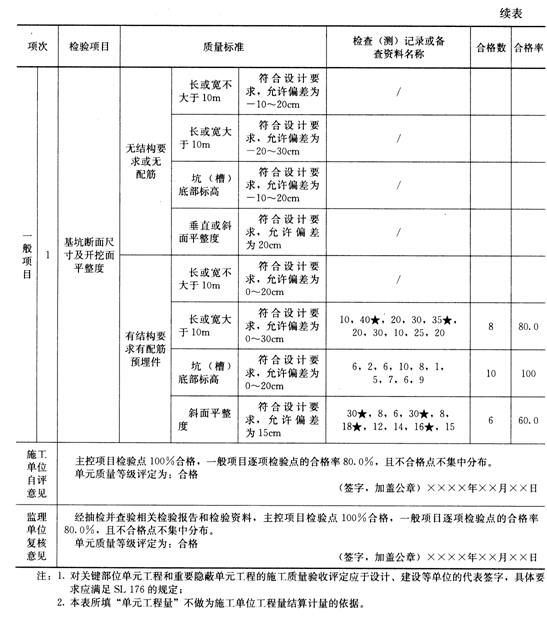

10,40,20,30,35,20,
30,10,25,20
|
|
|
|||
求有配筋
預埋件
|
坑(槽)
底部標高
|
符合設計要
求,允許偏差為
O~20cm
|
6,2,6,10,8,1,5,
7,6,9
|
|
|
|||
斜面平整
度
|
符合設計要
求,允許偏差
為15cm
|
30,8,6,30,8,18,12,
14,16,15
|
|
|
||||
施工
單位
自評
意見
|
主控項目檢驗點lOO%合格,一般項目逐項檢驗點的合格率%,且不合格點不集中分布。
單元質量等級評定為:
(簽字,加蓋公章)××××年××月××日
|
|||||||
監理
單位
復核
意見
|
經抽檢并查驗相關檢驗報告和檢驗資料,主控項目檢驗點100%合格,一般項目逐項檢驗點的合格率%,且不合格點不集中分布。
單元質量等級評定為:
(簽字,加蓋公章)××××年××月××日
|
事件一:該工程項目單元工程質量評定表由監理人填寫,單位工程完工驗收由承包人主持。工程截流驗收由項目法人主持。
2.問題
(1)找出不合格的數值,并用“★”表示在其后。
(2)填寫表格,寫出評定意見及工序質量評定等級。
(3)根據水利工程驗收和質量評定的有關規定,指出事件一中存在的不妥之處,并寫出正確做法。
3.分析與答案
(1)將實測值與允許偏差相比較,找出超出允許偏差的實測值,即為不合格的數值。
(2)首先計算合格率;其次根據《水利水電工程單元工程施工質量驗收評定標準――土石方工程》SL631―2012,合格等級標準應符合下列規定:
1)主控項目,檢驗結果應全部符合質量標準要求。
2)一般項目,逐項應有70%及以上的檢驗點合格,且不合格點不應集中。
3)各項報驗資料應符合質量標準要求。
優良等級標準應符合下列規定:
1)主控項目,檢驗結果應全部符合質量標準要求。
2)一般項目,逐項應有90%及以上的檢驗點合格,且不合格點不應集中。
3)各項報驗資料應符合質量標準要求。
本例中,主控項目檢驗結果全部符合質量標準要求;一般項目逐項檢驗點的合格率80%,大于合格標準的70%,小于優良標準的90%,故應評為“合格”。
本例填表見下表。
(3)不妥之處:
?工程項目單元工程質量評定表監理人填寫不妥,單元質量評定表應該由承包人填寫。
?土壩單位工程完工驗收由承包人主持不妥,單位工程完工驗收應該由項目法人主持。
?工程截流驗收由項目法人主持不妥,應由竣工驗收主持單位或其委托單位主持。
