一建水利水電講義:1F420031水利水電工程項目法人分包管理職責


【摘要】環球網校一級建造師頻道為您提供一級建造師考試必備的復習資料和試題,供考生復習備考之用,本文為一建水利水電講義:1F420031水利水電工程項目法人分包管理職責,是考生必須要熟記和掌握的重點內容。2015年的一級建造師考試將于9月19日至20日舉行,環球網校在此提醒廣大考生做好復習備考。祝廣大考生順利通過一級建造師考試!
1F420030水利水電工程施工分包管理P183
1F420031水利水電工程項目法人分包管理職責
二、項目法人分包管理職責的要求
4.水利建設工程的主要建筑物的主體結構不得進行工程分包。主要建筑物是指失事以后將造成下游災害或嚴重影響工程功能和效益的建筑物,如堤壩、泄洪建筑物、輸水建筑物、電站廠房和泵站等。(09年考點)
5.在合同實施過程中,有下列情況之一的,項目法人可向承包人推薦分包人:
(1)由于重大設計變更導致施工方案重大變化,致使承包人不具備相應的施工能力;
(2)由于承包人原因,導致施工工期拖延,承包人無力在合同規定的期限內完成合同任務;
(3)項目有特殊技術要求、特殊工藝或涉及專利權保護的。
如承包人同意,則應由承包人與分包人簽訂分包合同,并對該推薦分包人的行為負全部責任;如承包人拒絕,則可由承包人自行選擇分包人,但需經項目法人書面認可。
6.項目法人一般不得直接指定分包人。但在合同實施過程中,如承包人無力在合同規定的期限內完成合同中的應急防汛、搶險等危及公共安全和工程安全的項目,項目法人經項目的上級主管部門同意,可根據工程技術、進度的要求,對該應急防汛、搶險等項目的部分工程指定分包人。因非承包人原因形成指定分包條件的,項目法人的指定分包不得增加承包人的額外費用;因承包人原因形成指定分包條件的,承包人應負責因指定分包增加的相應費用。
由指定分包人造成的與其分包工作有關的一切索賠、訴訟和損失賠償由指定分包人直接對項目法人負責,承包人不對此承擔責任。
(案例一2013真題)
背景資料
××省某大型水閘工程招標文件按《水利水電工程標準施工招標文件》(2009年版)編制,部分內容如下:
1.第二章投標人須知
①投標人須將混凝土鉆孔灌注樁工程分包紿××省水利基礎工程公司;
②未按招標文件要求提交投標保證金的,其投標文件將被拒收;
③投標報價應以××省水利工程設計概(估)算編制規定及其配套定額為編制依據,并不得超過投標最高限價;
④距投標截止時間不足15日發出招標文件的澄清和修改通知,但不實質性影響投標文件編制的,投標截止時間可以不延長;
⑤投標人可提交備選投標方案,備選投標方案應予開啟并評審,優于投標方案的備選投標方案可確定為中標方案:
⑥投標人拒絕延長投標有效期的,投標人有權收回其投標保證金。
2.第四章合同條款及格式
1)僅對水泥部分進行價格調整,價格調整接公式△/p=p0(A+B×Ft/Fn-1)計算(相關數據依據中標人投標函附錄價格指數和權重表,其中△P代表需調整的價格差額,Pn指付款證書中承包人應得到的已完成工程量金額)。
2)工程質量保證金總額為簽約合同價的5%,按5%的比例從月工程進度款中扣留。
3.第七章合同技術條款
混凝土鉆孔灌注樁工程計量和支付應遵守以下規定:
1)灌注樁按招標圖紙所示尺寸計算的樁體有效長度以延長米為單位計量,由發包人按《工程量清單》相應項目有效工程量的每延長米工程單價支付;
2)灌注樁成孔成樁試驗、成樁承載力檢驗工作所需費用包含在《工程量清單》施工臨時工程現場試驗費項目中,發包人不另行支付;
3)校驗施工參數和工藝、埋設孔口裝置、造孔、清孔、護壁以及混凝土拌合、運輸和灌注等工作所需的費用,包含在《工程量清單》相應灌注樁項目有效工程量的工程單價中,發包人不另行支付;
4)灌注樁鋼筋按招標圖紙所示有效重量以噸為單位計量,由發包人按《工程量清單》相應項目有效工程量的每噸工程單價支付。搭接、套筒連接、加工及損耗等所需費用,發包人另行支付。
經過評標,某投標人中標,與發包人簽訂了施工合同,投標函附錄價格指數和權重如表4所示。
可調因子
|
權重
|
價格指數
|
||
定值權重
|
變值權重
|
基本價格指數
|
現行價格指數
|
|
水泥
|
90%
|
10%
|
100
|
103
|
工程實施中,三月份經監理審核的結算數據如下:已完成原合同工程量清單金額300萬元,扣回預付款10萬元,變更金額6萬元(未按現行價格計價)。
【問題】:
1)根據《水利水電工程標準施工招標立件》(2009年版),投標人可對背景材料“第二章投標人須知”中的哪些條款提出異議(指出條款序號),并說明理由。招標人答復異議的要求有哪些?
2)若不考慮價格調整,計算三月份工程質量保證金扣留額。
3)指出背景材料價格調整公式中A、B、Ft、Fo所代表的含義。
4)分別說明工程質量保證金扣留、預付款扣回及變更費用在價格調整計算時,是否應計入Po?計算3月份需調整的水泥價格差額△P。
5)第七章合同技術條款有何不妥?請改正。
【答案】:
1)①理由:招標人一般不得指定分包人。
③理由:招標人不得指定投標報價編制依據;
⑤理由:只有中標人的備選投標方案才予開啟并評審;
招標人應當自收到異議之日起3日內作出答復:作出答復前,應當暫停招標投標括動。
2)(300+6)x5%=15.3萬元:
3)A代表定值權重或不調部分權重:
B代表可調因子的變值權重或可調部分的權重;
Ft代表可調因子的現行價格指數,或付款證書相關周期最后一天的前42天的可調因子的價格指數:
F0代表可調因子的基本價格指數,或基準日期的可調因子的價格指數。
4)(1)預付付扣回不計入;(2):工程質量保證金扣留不計入;(3)變更(未按現行價格計價)計入。
需調整的價格差額△P=306x(90%+10%*0.03/100-1)(1分)=092萬元。
5)(1)灌注樁和鋼筋計量依據招標圖紙不妥,應為施工圖紙;
(2)灌注樁按樁體有效長度以延長米單位計量不妥,應按樁體有效體積,以立方米為單位計量;
(3)灌注樁成孔成樁試驗、成樁承載力檢驗工作所需費用包含在《工程量清單》施工臨時工程現場試驗費項目中不妥,應包含在《工程量清單》相應灌注樁項目有效工程量的工程單價中;
(4)搭接、套筒連接、加工及安裝過程的損耗費用發包人另行支付不妥,搭接、套茼連接、加工及安裝過程的損耗費用包含在項目有效工程量的每噸工程單價中,發包人不另行支付。
【案例2】
1.背景

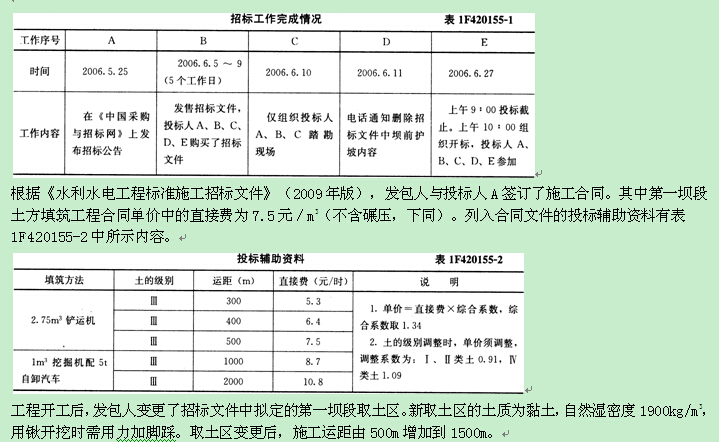

某地新建一水庫,其庫容為3億m3,土石壩壩高75m。批準項目概算中的土壩工程概算為1億元。土壩工程施工招標工作實際完成情況見表1F420155-1。
2.問題
(1)根據建筑業企業資質等級標準的有關規定,除水利水電工程施工總承包特級外,滿足本工程壩體施工要求的企業資質等級還有哪些?
(2)指出土壩工程施工招標投標實際工作中不符合現行水利工程招標投標有關規定之處,并提出正確做法。
(3)根據現行水利工程設計概(估)算編制的有關規定,指出投標輔助資料“說明”欄中“綜合系數”綜合了哪些費用。
(4)第一壩段取土區變更后,其土方填筑工程單價調整適用的原則是什么?
(5)判斷第一壩段新取土區土的級別,簡要分析并計算新的土方填筑工程單價(單位:元/m3,有小數點的,保留到小數點后兩位)。
3.分析與答案
(1)水利水電工程施工總承包一級和水工大壩工程專業承包一級。
(2)A違反規定。該水庫屬于大型工程,施工招標公告還應在《中國水利報》上同時發布。
C違反規定。招標人不得單獨或者分別組織任何一個投標人進行現場踏勘。
D違反規定。招標人對招標文件的修改應當以書面形式。
E違反規定。投標截止時間與開標時間應相同。
(3)其他直接費、現場經費、間接費、企業利潤、稅金。
(4)因投標輔助資料中有類似項目,所以在合理的范圍內參考類似項目的單價作為單價調整的基礎。
(5)新取土區的土的級別為Ⅲ級。
第一壩段填筑應以1m3挖掘機配自卸汽車的單價為基礎變更估計。因為運距超過500m后,2.75m3鏟運機施工方案不經濟;運距超過lkm時,挖掘機配自卸車的施工方案經濟合理。第一壩段的填筑單價為(8.7+10.8)/2×1.34=13.07元/m3。
沖刺考點4質量事故與管理
要點:
1、水利工程事故分類與事故報告內容
2、水利工程事故調查的程序與處理的要求
最新資訊
- 考完一級建造師這樣做,薪資翻倍!2025-09-25
- 2025年一建考試結束后,已經有人準備這個了...2025-09-24
- 2025年一建考前半小時,這些分數不拿就虧大了!2025-09-19
- 重要!2026年一級建造師考試教材對比解析匯總2025-09-18
- 2025年一級建造師法規考前直播答疑,9月17日晚7點開始2025-09-17
- 快看!2025年一級建造師管理《公式匯總》大盤點2025-09-16
- 2025年一建經濟《高頻公式匯總①》大盤點!2025-09-15
- 速領!2025年一級建造師《工程經濟》必背3頁紙2025-09-14
- 2025年一級建造師工程法規必背3頁紙免費下載,考生速點2025-09-13
- 提分神器!2025年一級建造師《機電實務》3頁必背資料2025-09-12
