欧美老妇人XXXX-天天做天天爱天天爽综合网-97SE亚洲国产综合在线-国产乱子伦精品无码专区

當前位置: 首頁 > 一級建造師 > 一級建造師備考資料 > 一建水利水電講義:1F420114水利水電工程施工進度計劃的編制與進度保證措施

一建水利水電講義:1F420114水利水電工程施工進度計劃的編制與進度保證措施

更新時間:2015-09-11 11:31:26 來源:|0 瀏覽0收藏0

一級建造師報名、考試、查分時間 免費短信提醒

地區

獲取驗證 立即預約

請?zhí)顚憟D片驗證碼后獲取短信驗證碼

看不清楚,換張圖片

免費獲取短信驗證碼

摘要   【摘要】環球網校一級建造師頻道為您提供一級建造師考試必備的復習資料和試題,供考生復習備考之用,本文為一建水利水電講義:1F420114水利水電工程施工進度計劃的編制與進度保證措施,是考生必須要熟記和掌

  【摘要】環球網校一級建造師頻道為您提供一級建造師考試必備的復習資料和試題,供考生復習備考之用,本文為一建水利水電講義:1F420114水利水電工程施工進度計劃的編制與進度保證措施,是考生必須要熟記和掌握的重點內容。2015年的一級建造師考試將于9月19日至20日舉行,環球網校在此提醒廣大考生做好復習備考。祝廣大考生順利通過一級建造師考試!

  1F420114水利水電工程施工進度計劃的編制與進度保證措施P306

  一、水利水電工程施工進度計劃的編制

  (一)施工進度計劃安排

  1.施工期的劃分

  工程建設全過程可劃分為工程籌建期、工程準備期、主體工程施工期和工程完建期四個施工時段。編制施工總進度時,工程施工總工期應為后三項工期之和。工程建設相鄰兩個階段的工作可交叉進行。

  (1)工程籌建期:工程正式開工前應完成對外交通、施工供電和通信系統、征地、移民以及招標、評標、簽約等工作所需的時間。

  (2)工程準備期:準備工程開工起至關鍵線路上的主體工程開工或河道截流閉氣前的工期,一般包括“四通一平”、導流工程、臨時房屋和施工工廠設施建設等。

  (3)主體工程施工期:自關鍵線路上的主體工程開工或一期截流閉氣后開始,至第一臺機組發電或工程開始發揮效益為止的工期。

  (4)工程完建期:自水電站第一臺發電機組投入運行或工程開始受益起,至工程竣工的工期。

  2.編制施工總進度應遵循的原則

  (1)遵守基本建設程序。

  (2)采用國內平均先進施工水平合理安排工期。

  (3)資源(人力、物資和資金等)均衡分配。

  (4)單項工程施工進度與施工總進度相互協調,各項目施工程序前后兼顧、銜接合理、干擾少、施工均衡。

  (5)在保證工程施工質量、總工期的前提下,充分發揮投資效益。

  3.施工進度安排的有關具體要求(細看)

  (1)導流工程

 ?、俸拥澜亓饕税才旁诳菟诨蜓春笃谶M(jìn)行,但不宜安排在封凍期和流水期,截流時間應根據圍堰施工所需施工時段和安全度汛要求,結合所選時段各月或旬的平均流量大小,合理分析確定。

 ?、蹖?dǎo)流泄水建筑物完成導流任務后,封堵時段宜選在汛后,使封堵工程能在一個枯水期內完成。如汛前封堵,應有充分論證和確保工程安全度汛措施。

  (2)基礎處理工程

  不良地質基礎處理宜安排在建筑物覆蓋前完成。固結灌漿宜在混凝土澆筑l~2層后進行,但經過論證,也可在混凝土澆筑前進行。帷幕灌漿應在本壩段和相鄰壩段基固結灌漿完成后進行。帷幕灌漿應在本壩段和相鄰壩段基固結灌漿完成后進行。帷幕灌漿宜在壩基混凝土澆筑面或廊道內進行,不宜占直線工期。

  (3)混凝土工程

 ?、倩炷翝仓M(jìn)度有兩個主要指標,一個是澆筑強度,它是反映機械設備容量與混凝土不均勻系數的指標;另一個是壩體平均升高速度,它是反映形象面貌和施工程序的指標。

  常態混凝土的平均升高速度與壩型、澆筑塊數量、澆筑高度、澆筑設備能力及溫度控制要求等因素有關,宜通過澆筑排塊或工程類比確定。

  碾壓混凝土平均升高速度應綜合分析倉面面積、鋪筑層厚度、混凝土生產和運輸能力、碾壓等因素后確定。

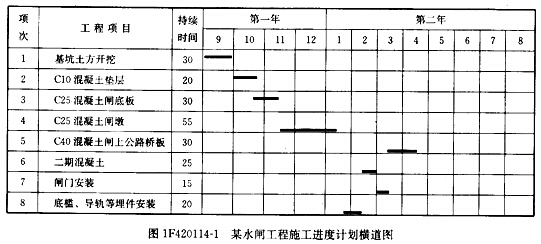

  (二)施工進度計劃表達方法P307

  進度計劃表達方法包括:橫道圖、工程進度曲線、施工進度管理控制曲線、形象進度圖、網絡進度計劃等。

  1.橫道圖

  包括兩個基本部分,即左側的工作名稱及工作的持續時間等基本數據部分和右側的橫道線部分。可明確表示出各項工作的劃分、工作的開始時間和完成時間、工作的持續時間、工作之間的相互搭接關系,以及整個工程項目的開工時間、完工時間等。

  橫道計劃的優點是形象、直觀,且易于編制和理解,因而長期以來被廣泛應用于建設工程進度控制中。但利用橫道圖表示工程進度計劃,存在下列缺點:

  (1)不能明確反映出各項工作之間錯綜復雜的相互關系,不便于分析其對其他工作及總工期的影響程度,不利于建設工程進度的動態控制。

  (2)不能明確地反映出影響工期的關鍵工作和關鍵線路,也就無法反映出整個工程項目的關鍵所在,因而不便于進度控制人員抓住主要矛盾。

  (3)不能反映出工作所具有的機動時間,看不到計劃的潛力所在,無法進行最合理的組織和指揮。

  (4)不能反映工程費用與工期之間的關系,因而不便于縮短工期和降低成本。

  2.工程進度曲線

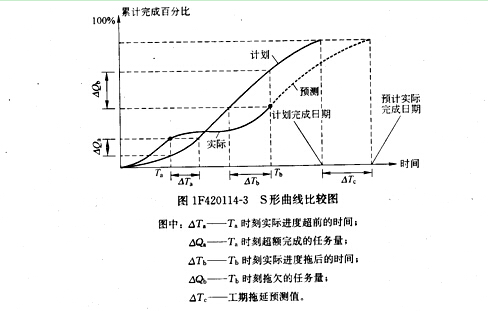

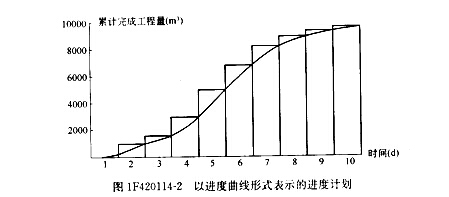

  以時間為橫軸,以完成累計工作量(該工作量的具體表示內容可以是實物工程量的大小、工時消耗或費用支出額,也可以用相應的百分比來表示)為縱軸,按計劃時間累計完成任務量的曲線作為預定的進度計劃。由于項目的初期和后期進度比較慢,因而進度曲線大體呈S形。

  按計劃時間累計完成任務量的曲線作為預定的進度計劃,將工程項目實施過程中各檢查時間實際累計完成任務量的s曲線也繪制于同一坐標系中,對實際進度與計劃進度進行比較。

  通過比較可以獲得如下信息:

  (1)實際工程進展速度;

  (2)進度超前或拖延的時間;(在計劃上面為超前,在計劃下面為拖延)

  (3)工程量的完成情況;

  (4)后續工程進度預測;(看斜率)

  (三)工程網絡計劃

  網絡計劃應在確定技術方案與組織方案,按需要粗細劃分工作、確定工作之間的邏輯關系及各工作的持續時間的基礎上進行編制。

  關鍵工作和關鍵線路的確定原則(關鍵線路在網絡圖上應用粗線、雙線或彩色線標注):

  1.雙代號網絡計劃

  (1)總時差為最小的工作應為關鍵工作。

  (2)自始至終全部由關鍵工作組成的線路或線路上總的工作持續時間最長的線路應為關鍵線路。

  3.雙代號時標網絡計劃

  (1)自終點節點逆箭線方向朝起點節點觀察,自始至終不出現波形線的線路為關鍵線路。

  (2)時標網絡計劃的計算工期,應是其終點節點與起點節點所在位置的時標值之差。

  (3)按最早時間繪制的時標網絡計劃,每條箭線箭尾和箭頭所對應的時標值應為該工作的最早開始時間和最早完成時間。

  (4)時標網絡計劃中工作的自由時差應為表示該工作的箭線中波形線部分在坐標軸上的水平投影長度。

  網絡計劃的優化目標,應按計劃任務的需要和條件選定。包括工期目標、費用目標和資源目標。

  網絡計劃優化時選擇應縮短持續時間的關鍵工作宜考慮下列因素:

  (1)縮短持續時間對質量和安全影響不大的工作;

  (2)有充足備用資源的工作;

  (3)縮短持續時間所需增加的費用最少的工作。

  二、水利水電工程施工進度計劃的保證措施

  進度計劃控制的措施應包括組織措施、技術措施、經濟措施及合同措施。

  (案例一2013年真題)

  背景資料

  施工單位承包某中型泵站,建筑安裝工程內容及工程量見表2,簽訂的施工合同部分內容如下:簽約合同價1230萬元;工程預付款按簽約合同價的10%一次性支付,從第3個月起,按完成工程量的20%扣回,扣完為止:質量保證金按5%的比例在月進度款中扣留。

表2泵站建筑安裝工程內容及工程置表



工作名稱
施工準備
基坑開挖
地基處理
泵室
出水池
進水池
攔污柵
機電設備安裝
代號
A
B
C
D
E
F
G
H
工程量(萬元)
30
90
120
500
160
180
50
100
持續時間(天)
30
30
30
120
60
120
90
120
注:各項工作均衡施工:每月按30天計,下同。



  開工前,項目部提交并經監理工程師審核批準的施工進度計劃如圖2―1。施工過程中,監理工程師把第90天及第120天的工程進度檢情況分別用進度前鋒線記錄在圍2-1中。

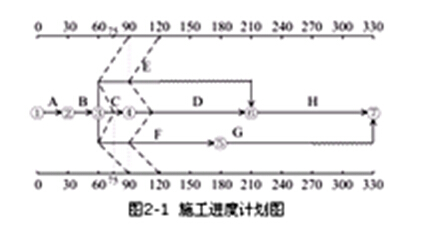

  圖2-1施工進度計劃圖

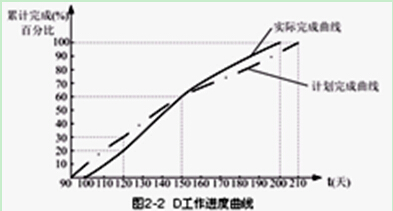

  項目部技術人員對進度前鋒線進行了分析,并從第四個月起對計劃進行了調整。D工作的工程進度曲線見圖2―2。

  在機電設備安裝期間,當?shù)厝罕娨蛘鞯匮a(bǔ)償款未及時兌現,聚眾到工地阻撓施工,并挖斷施工進場道路,導致施工無法進行,監理單位未及時作出暫停施工指示。經當?shù)卣畢f(xié)調,事情得到妥善解決。施工單位在暫停施工l個月后根據監理單位通知及時復工。

  【問題】:

  1)根據圖2-1,分析C、E和F工作在第90天的進度情況(分別按“××工作超額或拖延工程量的×%,提前或拖延×天”表述);說明第90天的檢查結果對總工期的影響。

  2)指出圖2-2中D工作第120天的進度偏差和總趕工天數。

  3)計算第4月的已實施工程的價款、預付款扣回、質量保證金扣留和實際工程款支付金額。

  4)針對背景資料中發生的暫停施工情況,根據《水利水電工程標準施工招標文件》(2009版),承包人在暫停施工指示方面應履行哪些程序?

  【答案】:

  1)C工作拖欠總工程量50%,拖延15天;

  E工作拖欠總工程量的50%,拖延30天;

  F工作拖欠總工程量的25%,拖延30天;

  影響總工期15天。

  2)第120天,D工作拖欠10%的工程量;總趕工3天。

  3)實際完成工程量:E工作80萬元、C工作60萬元、D工作100萬元、F工作45萬元。

  已實施工程的價款:80+60+100+45=285萬元

  預付款扣回:285x20%=57萬元

  質量保證金扣留:285*5%=14.25萬元

  實際工程款支付:285-57-14.25=213.75萬元

  4)針對該情況,承包人應先暫停施工,并及時向監理人提出暫停施工的書面申請,承包人按監理人答復意見處理,若監理人在接到申請的24小時內未答復,視由同意承包人的要求。

  案例(二)

  [背景]

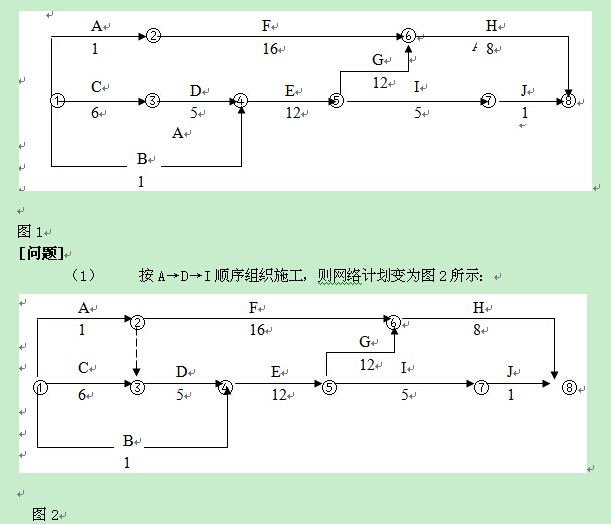

  某土石壩分部工程的網絡計劃如圖1,計算工期為44天。根據技術方案,確定A、D、I三項工作使用一臺機械順序施工。

  1)計算工期是多少天?

  2)機械在現場的使用和閑置時間各是多少天?

  (2)如按D→A→I順序組織施工:

  1)畫出該種方案的網絡計劃。

  2)計算工期是多少天?

  3)機械在現場的使用和閑置時間各是多少天?

  (3)比較以上兩個方案,判斷哪個方案更好。

  (4)若監理批準D→A→I順序施工,施工中由于項目法人原因,B項工作時間延長5天,承包商提出要求延長5天工期。

  1)你認為工期延長幾天合理?為什么?

  2)承包商可索賠的機械閑置時間為多少天?為什么?

  [答案與解析]

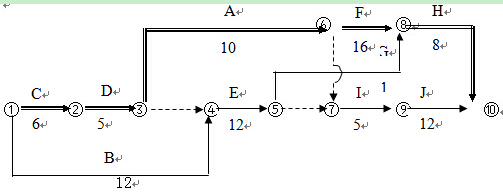

  (1)1)計算工期為47天。

  2)機械在現場的使用時間是20天,閑置時間是12天。

  (2)分析思路同(1)。

  1)按D→A→I順序組織施工的網絡圖如圖3。

  圖3

  1) 算工期為45天。

  2) 機械在現場的使用時間是20天,閑置時間是3天。

  (3)將兩個方案的計算工期和機械閑置時間分別進行比較,工期短、機械閑置時間少的方案為最優方案。

  本例按A-D-I的順序施工,工期較長(47天),機械閑置時間較多(12天);按D-A-I順序施工,工期較短(45天),機械閑置時間較少(3天),所以按D-A-I順序施工的方案較優。

  (4)

  1)一項工作被延誤,是否對工程工期造成影響,應首先考慮該項工作是否在關鍵線路上。如果在關鍵線路上,則工期延誤的時間就等于該項工作的延誤時間;如果該項工作不在關鍵線路上,應計算出該項工作的總時差,用總時差與延誤時間進行比較,計算出對工期的影響。(同時應比較工期延誤后按D-A-I順序施工的工期和A-D-I順序施工的工期。)

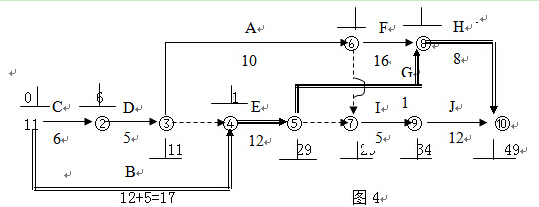

  本例中,B項工作時間延長5天后,關鍵路線變?yōu)槿鐖D4所示:

  總工期為49天,工期延長△T=49-45=4天,所以工期延長4天合理。

  2)機械的閑置時間

  工作A的最早完成時間為第21天,工作I的最早開始時間第29天,△T=29-21=8天。

  扣除原計劃機械中已有的閑置時間3天,那么承包商可索賠的機械閑置時間為:

  △Tp=8-3=5天。

  案例(三):

  背景資料

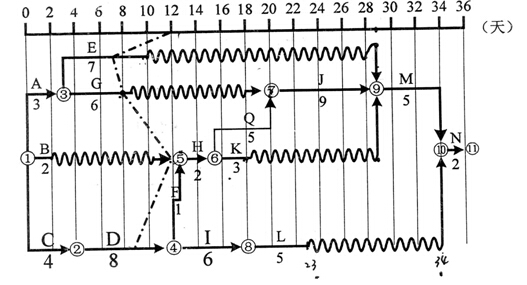

  津江水電站工程流道混凝土施工中,施工單位為了便于進度檢查與調整,編制了雙代號時標網絡圖如下:

  施工過程中發生如下事件:

  事件1.項目部第12天末組織了進度檢查,檢查結果以進度前鋒線表示在上圖中。

  事件2.為了便于進度調整,項目部組織技術人員對可壓縮工作的最短工作時間及趕工費用進行了全面分析,結果如下:



工作名稱

鋼筋制作
模板制作
鋼筋安裝
模板安裝
預埋件安裝
工作代碼
...
Q
I
J
L
M
計劃工作時間(天)

5
6
9
5
5
最短工作時間(天)

4
5
7
4
2
趕工費用(萬元/天)

6
1
2
1
3









  1.指出該網絡圖的關鍵線路,說明L(⑧ ⑩)實線和波浪線長度各表示的含義。

  2.根據圖示進度前鋒線,說明進度檢查時D、E、G三項已完成多少天工作量、推遲或提前天數以及對計劃工期的影響。

  3.發包人要求工程按計劃完工,在不改變邏輯關系的前提下,分析并指出最優調整方案及增加的總費用。

  答案:

  1.

  關鍵線路C→D→F→H→Q→J→M→N

  (或①→②→④→⑤→⑥→⑦→⑨→⑩→⑾)

  工作L實線長度表示L工作的持續時間(或?qū)嶋H工作天數、或完成工作時間)為5天;波浪線長度表示其自由時差(或總時差)為11天。

  2.

  D工作已完成5天工作量,延誤3天,推遲(或影響)工期3天。

  E工作已完成4天工作量,延誤3天,不影響工期。

  G工作已完成5天工作量,延誤1天,不影響工期。

  3.

  根據增加費用最小的原則,首先選擇J工作(或鋼筋安裝),壓縮2天(或工作時間從9天調整為7天);其次選擇M工作(或預埋件安裝),壓縮1天(或工作時間從5天調整為4天),增加費用為7萬元。

  沖刺考點2工程造價與工程款支付結算

  要點:

  1、施工成本的構成

  2、價格調整

  3、計量與支付



分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

一級建造師資格查詢

一級建造師歷年真題下載 更多

一級建造師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
