一級建造師《通信與廣電》實戰訓練第二套
【摘要】環球網校一級建造師考試頻道為方便各位一級建造師考生更好的備考2015年一級建造師考試,特地整理一級建造師考試相關練習題,并附解析與參考答案,本文為一級建造師《通信與廣電》實戰訓練第二套,希望各位一級建造師考生通過自測練習題提高自己。更多試題和資料敬請關注環球網校一級建造師考試頻道,您可以按【ctrl鍵+D】手動收藏此頁面。
一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)
1采用卡接方式的卡線鉗應垂直接線端子,壓下時發出回彈響聲說明卡接完成,多余線頭應( )。
A.隨后剪斷
B.手動剪斷
C.自動剪斷
D.統一剪斷
參考答案:C
參考解析:卡線鉗的工作原理決定多余線頭的自動剪斷才能保證芯線卡接的可靠。
保存點擊查看試題筆記(1)2微波安裝的硬波導饋線要求橫平豎直,應穩定、牢固、受力均勻,加固間距為( )左右。
A.1.0m
B.1.5m
C.2.0m
D.2.5m
參考答案:C
參考解析:第2題筆記(本題共1條筆記,舊版解析、筆記已轉移到這里)查看所有筆記(1)查看我的筆記(0)
3對于為中、遠地區(超過2000km)服務的中波、短波廣播發射臺,障礙物的仰角應不大于( )。
A.10~1.5º
B.1.5º~2º
C.2º~2.5º
D.2.5º~3º
參考答案:B
4( )是以服務器為核心,利用網絡來傳送音視頻數據和文件,實現自動化的方式和并行的工作模式,實現資源共享、提高工作效率。
A.廣播電視中心的數字化
B.傳輸系統的數字化
C.廣播電視中心的網絡化
D.傳輸系統的網絡化
參考答案:C
5計算機網絡的主要目的是( )。
A.資源共享
B.提高系統可靠性
C.均衡負荷
D.提供靈活的工作環境
參考答案:A
6市話全塑電纜的型號中,分類代號HP代表電纜為( )。
A.市話電纜
B.配線電纜
C.局用電纜
D.都不對
參考答案:B
7設置在匯接局(Tm)和端局(C5)的時鐘是( )。
A.第一級時鐘
B.第二級時鐘
C.第三級時鐘
D.第四級時鐘
參考答案:C
參考解析:第一級時鐘是基準時鐘(PRC),由銫原子組成,它是我國數字網中最高質量的時鐘,是其他所有時鐘的定時基準;第二級時鐘是長途交換中心時鐘;第三級時鐘是有保持功能的高穩定度晶體時鐘,設置在匯接局(Tin)和端局(C5),需要時可設置大樓綜合定時供給系統;第四級時鐘是一般晶體時鐘,通過同步鏈路與第三級時鐘同步,設置于遠端模塊、數字終端設備和數字用戶交換設備。
8石質、半石質地段應在溝底和光纜上方各鋪( )厚的細土或沙土。
A.50mm
B.100mm
C.150mm
D.200mm
參考答案:B
9GPS天線應處在避雷針頂點下傾( )保護范圍內。
A.15º
B.30º
C.45º
D.60º
參考答案:C
10執法人員當場作出行政處罰決定的,應當填寫統一編號的《行政處罰(當場)決定書》,當場交付當事人并告知當事人,如不服行政處罰決定,可以依法( )。
A.申請行政復議或者提起民事訴訟
B.提起行政訴訟或者提起民事訴訟
C.提起民事訴訟或者提起刑事訴訟
D.申請行政復議或者提起行政訴訟
參考答案:D
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道及考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
交流互動:一建微博|微信edu24ol_jzs1|QQ群342289995
11數字數據網(DDN)的局間傳輸的數字信道通常是指數字傳輸系統中的( )。
A.基群(2.048Mbit/s)信道
B.四次群(140Mbit/s)信道
C.STM一1信道
D.STM一4信道
參考答案:A
12“無線抄表”這一物聯網的實際應用技術應用在( )領域。
A.智能交通
B.智能電網
C.智能醫療
D.生態監測
參考答案:B
參考解析:智能電網主要涉及無線抄表、智能用電、電力巡檢、電氣設備、輸電線路狀態檢測、電力搶修管理等方面。
13在數字廣播電視系統中,( )的作用是將信源發出的模擬信號轉換成有規律的、適應信道傳輸的數字信號。
A.編碼器
B.調制器
C.解調器
D.解碼器
參考答案:A
14長期以來,廣電工程一直定位于廣播電影電視設備施工、安裝和調試工程,2001年建設部建設與管理司重新頒布的《建筑業企業資質等級標準》中未列入這一類別,針對行業現狀,目前廣電工程的資質管理暫時套用( )專業承包企業資質等級標準。
A.機電設備安裝工程
B.通信設備安裝工程
C.建筑設備安裝工程
D.電子設備安裝工程
參考答案:A
15雙屏蔽數字同軸電纜的安裝與運行的最小彎曲半徑為電纜最大外徑的( )倍。
A.5
B.5.5
C.6.5
D.7.5
參考答案:D
16隨著網絡的成熟,覆蓋問題得到解決,網絡( )之間的矛盾成為突出的矛盾。
A.容量和質量
B.安全和質量
C.覆蓋和質量
D.覆蓋和容量
參考答案:A
參考解析:隨著網絡的成熟,覆蓋問題得到解決,用戶在不斷增加,這一時期的主要矛盾是容量和質量間的矛盾。
17在廣播電視系統中,( )的作用是把二進制脈沖變換成適合在信道上傳輸的波形。
A.編碼器
B.調制器
C.解調器
D.解碼器
參考答案:B
18主要用于連接各企業網的路由器稱為( )。
A.骨干路由器
B.企業路由器
C.接人路由器
D.區域路由器
參考答案:A
參考解析:骨干路由器用于連接各企業網;企業路由器用于互連大量的端系統;接入路由器用于傳統方式連接撥號用戶;區域路由器是迷惑項。
19幀中繼業務將不同長度的用戶數據封裝在一個較大的幀內,加上尋址和校驗信息,其傳輸速度可達( )。
A.2Mbit/s
B.8Mbit/s
C.140Mbit/s
D.150Mbit/s
參考答案:A
20MPLS支持多種協議,對上,它可以支持IPv4和IPv6協議,以后將逐步擴展到支持多種網絡層協議;對下,( )。
A.它除了不支持X.25以外,可以同時支持ATM、幀中繼、PPP、SDH、DWDM等多種網絡
B.它除了不支持幀中繼以外,可以同時支持X.25、ATM、PPP、SDH、DWDM等多種網絡
C.它除了不支持PPP以外,可以同時支持X.25、ATM、幀中繼、SDH、DWDM等多種網絡
D.它可以同時支持X.25、ATM、幀中繼、PPP、SDH、DWDM等多種網絡
參考答案:D
二、多項選擇題(共10題。每題2分。每題的備選項中。有2 個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選。所選的每個選項得0.5分)
21移動無線接入的主要技術有( )。
A.GSM
B.CDMA
C.WCDMA
D.藍牙
E.無繩電話
參考答案:A,B,C,D
22廣播電視發射系統饋線的主要指標有( )。
A.反射系數
B.效率
C.增益系數
D.行波系數
E.工作頻率范圍
參考答案:A,D
23電信設施共用本著( )的原則,電信運營商應實現電信管道、電信桿路、通信鐵塔等電信設施的共用。
A.有效利用
B.節約資源
C.技術可行
D.合理負擔
E.維護方便
參考答案:A,B,C,D
24數字數據傳輸系統的組成部分有( )。
A.本地接入系統
B.骨干網系統
C.網絡管理系統
D.同步定時系統
E.復用及交叉連接系統
參考答案:A,C,D,E
參考解析:骨干網系統是數字數據傳輸系統的基礎網絡,而不是它的組成部分。
25用戶終端移動的無線接人有( )和個人通信網。
A.計算機網
B.互聯網
C.專用通信網
D.蜂窩通信網
E.移動衛星通信網
參考答案:D,E
26接入網的主要功能可分解為( )。
A.用戶口功能
B.業務口功能
C.核心功能
D.信道功能
E.系統管理功能
參考答案:A,B,C,E
27電纜成端的基本要求包括( )。
A.焊接時應使用焊油,焊好后用酒精擦洗干凈
B.焊點應端正、光滑、無虛焊
C.采用繞線的應使用繞線槍
D.采用卡線的應使用卡線鉗
E.卡線時卡線鉗垂直于接線端子
參考答案:B,C,D,E
28幀中繼網絡由( )組成。
A.幀中繼交換機
B.幀中繼接人設備
C.幀中繼復用設備
D.傳輸鏈路
E.網絡管理系統
參考答案:A,B,D,E
29DWDM系統主要網絡單元有( )。
A.光合波器(OMU)
B.光分波器(ODU)
C.光纖放大器(OA)
D.分插復用器(ADM)
E.交叉連接器(DXC)
參考答案:A,B,C
參考解析:分插復用器(ADM)和交叉連接器(DXC)是SDH系統的網絡單元。
30光纖接入網中最主要的形式是( )。
A.混合光纖/同軸電纜接人
B.光纖到大樓
C.光纖到路邊
D.光纖到戶
E.移動無線接人
參考答案:B,C,D
參考解析:混合光纖/同軸電纜接入和移動無線接入均不是純粹的光纖接人。
三、案例分析題(共5題,(一)、(二)、(三)題各20 分,(四)、(五)題各30 分)
31.背景
某項目經理部負責本地網直埋光纜線路環網工程的施工,合同規定采用包工不包料的形式承包,工程的路由報建工作已由建設單位完成,工程于4月15 日開工,工期37天。該工程包括三個中繼段,其中A中繼段為50km、B中繼段為60km、C中繼段為70km,三個中繼段構成一個環形網。項目經理部將各中繼段均分為兩個作業組,在各中繼段進行流水作業。各段的作業組中,1組負責挖溝及障礙處理,2組負責放纜、回填及標石的埋設,各組的日進度均為 2km。三個中繼段的路由復測工作分別由TA、TB、TC三組完成。規定光纜盤長為2km。由于施工單位只能為項目經理部配備一套測試儀表及一臺熔接設備,因此項目經理部決定三個中繼段的接續測試工作由D組負責完成。各中繼段的竣工資料整理工作包含在施工過程中完成,不再單獨安排時間編制。各組的工作量、完成時間及需完成的工作如下表。

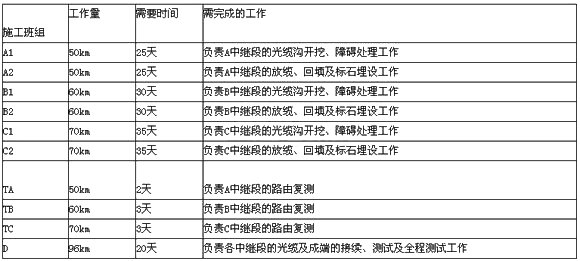

施工班組工作量需要時間需完成的工作

2.問題
(1)背景中提到的各項工作的工作順序應如何排列?
(2)光纜接頭和成端接續兩項工作哪項應先完成?為什么?
(3)項目經理部在此項目施工計劃中是如何進行工作分解的?
(4)此工程項目經理部采用流水作業法合適嗎?為什么?
(5)在考慮工序搭接的情況下,如果要求工期最短(時間按整天考慮)、費用最低,請繪制此工程包含放纜回填及埋設標石、路由復測、接續及測試、挖溝及障礙處理的橫道圖。
(6)如果時間按整天考慮,各中繼段的作業組正常施工,在考慮流水作業的情況下,針對A中繼段畫出雙代號網絡圖。假設A中繼段光纜接續測試需要6天。
(7)影響本工程進度的因素可能有哪些?
(8)在施工過程中,項目經理部應如何控制工程進度?
(9)如果進度延誤,項目經理部應如何對工程進度進行調整?
參考解析:(1)本工程各項工作的排列順序為:路由復測一挖溝及處理障礙一放纜一回填及標石埋設一接續(光纜接續、成端接續)一測試一整理(匯總)竣工資料。
(2)對于光纜接續工作,按照不同的施工條件、監測方式,可能將接頭的接續放在前邊,也可能將成端的接續放在前邊。如果0DF架已經安裝完畢,局端光纜已經敷設完成時,可先接續成端光纜,采用單向法對接頭進行監測;此時,也可以采用雙向法對每個光纜接頭進行雙向監測。當局端光纜不具備施工條件時,只能采用雙向監測法先接續光纜接頭,最后待成端具備接續條件時,再完成光纜成端接續工作。
(3)項目經理部首先將此工程分解為3個中繼段,然后將每個中繼段的工作進一步分解為路由復測、挖溝及處理障礙、放纜回填及標石埋設、光纜接續及全程測試等項工作。
(4)此工程項目經理部采用流水作業法合適。因為采用流水作業法的條件是:
①可以把工程的施工分為若干個過程,每個過程分別由固定的作業隊負責完成。
②可以把工程劃分為勞動量大致相等的施工段(也稱流水段)。
③各作業段施工持續的時間相近。
④各作業隊按一定的施工工藝要求配備必要的施工資源,依次性、連續性地由一個施工段轉移到另一個施工段,反復地完成同類工作。
⑤各作業隊完成各施工過程的時間可以適當地搭接起來。
在項目經理部安排的流水作業中,上述條件都具備,所以可以采用流水作業法安排施工。

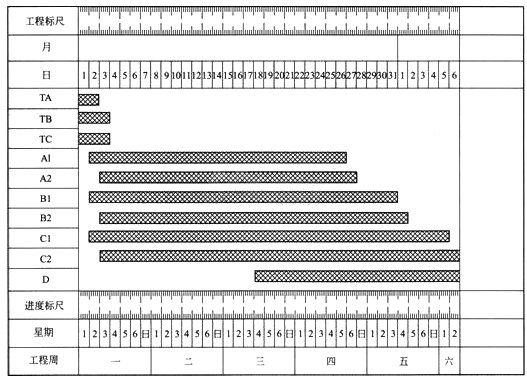

(5)在考慮工序搭接的情況下,按工期最短(時間按整天考慮)、費用最低的要求,繪制此工程包含路由復測、挖溝及障礙處理、放纜回填及埋設標石、接續及測試的橫道圖如下:
工程講進度橫道圖

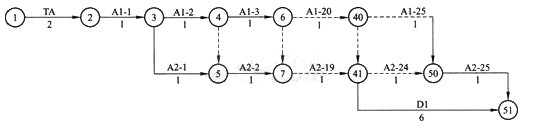

(6)如果時間按整天考慮,各中繼段的作業組正常施工,在考慮流水作業的情況下,A組的工作可以分解為A1=n(A中繼段第一作業組第n天的工作)、A2=n(A中繼段第二作業組第n天的工作);當A中繼段光纜接續、測試需要的時間D1=6天時,A中繼段的雙代號網絡圖如下圖:

(7)影響本工程進度的因素可能有外部的影響因素和施工單位內部的影響因素。
①外部影響進度的因素可能有:建設單位的配套機房未建好;材料不能按時到貨或到貨材料有質量問題;施工單位得不到急需的建設資金;建設單位不能及時提供滿足要求的施工圖設計;政府的重要會議、大型活動、重要節假日禁止施工;交通不便;當地居民阻止施工等。
②施工單位內部影響進度的因素可能有:對突發情況應對不力;為工程配備的熔接設備和儀表不能滿足工程的需要;投入的技術力量不能滿足工程需要,如光纜接續人員技術不熟、生手太多;施工過程中,因質量問題造成大量返工;施工現場資金緊缺;施工過程中發生安全事故等。
(8)項目經理部在進行進度控制時,應按照事前、事中、事后的過程方法工作。項目經理部應在施工準備階段編制工程項目進度計劃。在施工過程中應將此計劃落實下去,要求現場作業班組按照此計劃安排施工;施工過程中,項目經理部還應對工程進度實行動態控制,檢查實際進度與計劃進度的偏差,發現偏差應及時分析原因,采取相應的糾正措施,保證工程項目在合同規定的工期內完成。
(9)如果施工進度延誤,項目經理部應通過分析延誤進度的原因,找出調整進度的方法。在調整進度時,可考慮下列方法:
①及時消除影響進度的因素;
②增加施工人員或延長施工人員的勞動時間;
③增加施工機具、設備、儀表或倒班作業;
④改變某些工作間的邏輯關系;
⑤縮短某些工作的持續時間。調整進度偏差時,還應考慮調整成本。
32.背景
某電信運營商對一交換設備安裝工程進行招標,工程造價為3500萬元。通過招投標工作,選定了一家具有二級通信工程施工總承包資質的施工單位A 進行工程總承包。工程開工后,A施工單位按規定向所在省質量監督站辦理了質量監督申報手續。工程進行中,由于A施工單位施工人員和機具緊張,將工程中的總配線架的搬遷工作分包給了一家具有通信用戶管線建設企業資質的施工單位B。質量監督機構在進行現場檢查時,要求工程參建單位出示企業資質和個人資格證書,施工單位予以了配合,但本工程的監理單位拒絕了質量監督站的要求。省質量監督站對監理單位進行了處罰,監理單位對此處罰不服。
2.問題
(1)運營商的招標工作是否符合要求?為什么?
(2)A施工單位分包的做法是否符合規定?請簡要說明理由。
(3)省質量監督站的處罰有無依據?并簡要說明。
(4)分別說明施工單位和監理單位應出示的個人資格證書。
參考解析:(1)該運營商的這種做法不符合規定。根據原建設部《通信施工總承包企業資質等級標準》規定,通信工程施工總承包企業資質分為一級、二級和三級。一級企業可承擔各類通信信息網絡工程的施工,二級企業可承擔工程造價3000萬元及以下的各類通信信息網絡工程的施工,三級企業可承擔工程造價1000萬元及以下的各類通信信息網絡工程的施工。本工程的造價為3500萬元,因此,將此工程項目委托給具有二級通信工程總承包資質的單位施工不符合規定。
(2)A施工單位分包的做法不符合要求。因為總配線架的搬遷工作是設備安裝工程,屬于通信信息網絡系統集成工程的范疇。通信信息網絡系統集成的建設單位應選擇具有《通信信息網絡系統集成資質證書》的企業承建通信信息網絡系統工程。該施工企業只具備通信用戶管線資質,而不具備設備安裝的資質。
(3)省質量監督站的處罰是依據原信息產業部《通信工程質量監督管理規定》作出的,有法定依據。《通信工程質量監督管理規定》明確規定,通信質量監督機構有權對工程各參建單位和人員的資質和資格進行監督。
(4)本工程中,施工單位應出示項目負責人的《中華人民共和國建造師注冊證書》(通信與廣電專業)和《通信工程施工企業管理人員安全生產考核合格證書》,工程專職安全生產管理人員的《通信工程施工企業管理人員安全生產考核合格證書》;監理單位應出示總監理工程師的《通信建設監理工程師資格證書》。
33.背景
A施工單位具有甲級通信信息網絡系統集成資質,通過招投標承接到某通信運營商的6省長途傳輸設備擴容工程的施工任務。由于施工階段A施工單位正在從事另外一項大型工程的施工,因此無能力再按照合同約定完成此項目。限于合同的工期要求,A施工單位經與建設單位協商,將3省的工程量分包給具有丙級通信信息網絡系統集成資質的B施工單位施工。A施工單位將材料檢驗、線纜綁扎、單機及系統測試作為重要過程進行管理。
B施工單位根據A施工單位的質量管理要求進行管理,在施工前請A施工單位的技術人員給自己的作業人員講課,并按照A施工單位設置的重要過程和質量控制點進行控制。B施工單位項目經理將施工要求向3省的施工負責人作了口頭交底。B施工單位在施工過程中,放綁的線纜多次出現返工,并且兩個機房更換列熔絲基座時發生短路事故。質量監督機構現場檢查時,發現B施工單位的機架安裝、焊接、線纜綁扎等工程質量均不符合規范要求,因此質量監督機構對A、B兩個施工單位均作出了處罰。B施工單位認為工程由A施工單位承包,不應處罰自己;A施工單位認為質量問題是B施工單位造成的,自己也不應受到處罰。
2.問題
(1)建設單位在工程管理過程中存在哪些問題?
(2)B施工單位在工程管理中存在哪些問題?應怎樣做?
(3)機架安裝工作的質量控制點有哪些?
(4)質量監督機構是否應該對A、B兩個施工單位進行處罰?為什么?
參考解析:(1)建設單位在工程管理中存在的問題主要有:
①在工程招投標階段,定標時沒有考慮施工單位的施工能力,而錯誤地將此工程交由A施工單位承擔;
②A施工單位本無總包資質,而建設單位卻同意其將工程量分包給B施工單位,使A施工單位作了總包。
(2)B施工單位在工程管理中存在的問題主要有:
①B施工單位不應根據A施工單位的質量管理要求進行工程管理。B施工單位應根據工程的實際要求和自己施工人員的實力進行質量管理。
②B施工單位在請A施工單位的技術人員給自己的作業人員講課以后,不能就此認為自己的施工人員就具備了上崗資格。B施工單位應根據工程要求進行上崗前的考試,考試合格者才可以上崗,以保證作業人員具備相應的上崗能力。
③B施工單位在施工中不應按照A施工單位設置的重要過程和質量控制點進行控制。
B施工單位應根據施工現場的具體條件、自己管理人員和施工人員的實際水平以及以往工程中不合格的發生情況,對工程中的重要過程和質量控制點進行控制。
④B施工單位的交底工作不能只進行口頭交底。對工程中重要過程應進行技術交底,應使上崗操作人員和質檢員明確技術要求、質量要求和操作要求。工程交底要形成文字記錄,并應有交底人和被交底人簽字。
⑤B施工單位放綁的線纜多次出現返工,兩個機房更換列熔絲基座時發生短路事故,說明B施工單位沒有對不合格制定糾正或預防措施,從而使得不合格現象多次、反復出現。B施工單位應針對同一工序經常性的不合格分析不合格的原因,制定糾正措施,防止再次發生,從根源上杜絕不合格。
(3)機架安裝工作的質量控制點包括:基座的位置、水平度;機架安裝的位置、垂直度;機架上加固;機架的標志。
(4)質量監督機構應該對A、B兩個施工單位進行處罰。因為B施工單位是以A施工單位的分包單位出現的。對于工程質量問題,施工單位應對工程的施工質量負責。建設工程實行總承包的,總承包單位應當對全部建設工程質量負責;工程施工實行總承包的,總承包單位應當對其承包的工程質量負責。總承包單位依法將建設工程分包給其他單位的,分包單位應當按照分包合同的約定對其分包工程的質量向總承包單位負責,總承包單位應與分包單位對分包工程的質量承擔連帶責任。無論A施工單位是否具有總承包資質,都應受到處罰。對于B施工單位,他是工程質量問題的制造者,受到處罰也是理所應當的。
所以,質量監督機構應該對A、B兩個施工單位進行處罰。
34.背景
某城市的通信建設單項工程包括5個單位工程,建設單位為了引進競爭機制,將此項目的5個單位工程分別進行招標。建設單位請長期與其合作的某施工單位編制了標底,并向20家施工單位發出了招標邀請函,這些單位都購買了標書,并按照建設單位的要求向其交納了估算合同價2%的投標保證金。在投標截止日,有A、B兩家施工單位因路上堵車而未按規定時間提交投標文件,經向建設單位解釋,建設單位接受了兩單位的標書。在開標時,發現C施工單位的投標文件中對一個標段有兩個報價。在開標結束后,C施工單位解釋此問題是因為封裝文件時疏忽所致,并說明了有效文件的版本。此次評標決定以最接近標底法確定中標人。在評標時,評標委員會發現D施工單位投標文件中的施工方案編制得比較優秀,只是其中的工作量與報價的內容不對應,因此,評標委員會請其對此問題作出澄清,以確定有效工作量。對于E施工單位的投標文件,評標委員會發現其中的工作量匯總時存在數據錯誤,因此請該單位對此進行補正。另外,還有其他個別的投標文件也存在含義不清、文字錯誤等問題,評標委員會也都請他們作了必要的說明或澄清。
經建設單位的權衡,最終確定了A、B、C、D、E 5家施工單位分別中標一個單位工程。在簽訂合同時,建設單位請A施工單位再適當地把費用壓低一些,A單位迫于無奈只好同意。最終,建設單位與5家施工單位簽訂了施工合同。建設單位在合同簽訂一個月以后,向未中標的各施工單位退還了投標保證金。
由于建設單位資金緊張,工程開工后一直未按合同約定向各施工單位撥付進度款。各施工單位為了盡快完成此項目,分別墊資完成此工程。未中標的施工單位在了解到此工程招標投標過程中的一些問題以后,欲對此建設單位的行為進行投訴。
2.問題
(1)建設單位在此次招標活動中有哪些違規行為?建設單位怎樣做才正確?
(2)未中標的施工單位應向哪個部門投訴建設單位的違規行為?
參考解析:(1)建設單位在此次招標活動中的違規行為包括:
①不應按單位工程進行招標。建設單位的招標活動應按建設項目或單項工程進行招標。
②不應在建設資金未落實的情況下進行招標活動。應在建設項目的資金得到落實以后,方可以開展招標活動。
③標底的編制工作不應由施工單位完成。標底應當由具有自行招標資格或有設計、咨詢、招標代理等資格的單位編制,且必須符合國家有關規定。
④要求投標單位交納的投標保證金的數量不合理。建設單位可以要求投標人繳納投標保證金,金額一般不應超過合同估算價的1%。
⑤接受逾期遞交的投標文件不符合規定。投標人逾期送達的投標文件,招標人應不予受理。
⑥投標文件中存在兩個報價的,未作為廢標處理。投標人在一份投標文件中對同一招標項目報有兩個或多個報價,且未聲明哪一個有效的,應視為廢標。
⑦建設單位向中標單位提出壓低報價簽訂合同。建設單位應按照中標價簽訂施工合同。
⑧返還未中標的施工單位的投標保證金的時間有問題。對于未中標的投標人交納的投標保證金,建設單位應在與中標人簽訂施工合同后5日內退還。
(2)未中標的施工單位在了解到此工程招標投標過程中的一些問題以后,可以向其所在省、自治區或直轄市的通信管理局投訴此建設單位的違規行為。
35.背景
某施工單位通過招投標以定額價格3.2折的費用承攬到通信綜合樓電源設備安裝工程,合同中規定“施工單位應按照設計施工。除經甲方同意,工程中發生設計以外的工作量,合同價款不予調整”。施工過程中,施工單位發現部分電源線的線徑較小,因此提出改變電源線規格程式的變更申請。建設單位認為工程為包工包料的承包方式,不予追加費用,施工單位因此仍按照設計要求敷設各種電源線。由于投標報價較低,施工單位為了節約費用,將機架的保護接地端子連接到了工作接地線上。
在施工過程中,現場監理人員一直在陪同施工單位施工,觀察施工單位的工作過程,并在需要簽字的技術文件上都作了簽字確認。
工程驗收時,建設單位發現部分走線架上的纜線有交叉現象、個別機架垂直度不符合要求、電源線端頭漏銅較多等問題。建設單位因此決定另選一家施工單位處理工程中的遺留問題。
在工程試運行階段,維護人員發現接地匯集線上的部分電源線溫度過高,建設單位因此請現場的其他施工單位及時更換,事故的處理結果也未上報。
2.問題
(1)此工程中,電源線溫度過高的問題是誰造成的?哪些工程參與單位在此問題的處理方面應承擔責任?為什么?
(2)施工單位纜線交叉的問題應如何防范?
(3)施工單位在此工程施工過程中存在哪些問題?為什么會存在這些問題?應怎樣避免?
(4)監理單位在此工程監理過程中存在哪些問題?
(5)建設單位在工程驗收時將發現的問題交由其他施工單位處理是否符合要求?為什么?
(6)設備試運行階段發生的問題,建設單位的處理方法是否正確?應如何處理?
參考解析:(1)電源線溫度過高的問題是由設計單位的設計失誤造成的。設計單位在設計中沒有正確地計算電源線的線徑,致使電源線在正常使用時發熱,從而導致此問題的發生。在施工過程中施工單位已發現此問題,在向建設單位提出變更要求以后,建設單位不予支持,不給施工單位增加費用也是導致此問題的一個重要原因,對此應承擔責任。監理單位沒有及時發現問題,因此也應承擔相應的責任。施工單位按照設計施工,符合合同要求,并且將設計中存在的問題及時通知了建設單位,只是由于費用未得到補償而無法進行變更,所以不應對此承擔責任。
(2)施工單位纜線交叉問題的防范措施主要有:布放纜線前應設計好纜線的截面;嚴格按施工操作規程和工程驗收規范要求放纜;做好纜線的整理工作。
(3)施工單位為了降低成本、節約費用,將機架的保護接地線與工作接地線混用,這違反了《工程建設標準強制性條文》的規定,是嚴格禁止的。部分走線架上的纜線有交叉現象、個別機架垂直度不符合要求、電源線端頭漏銅較多等問題也都是施工單位存在的問題。上述問題都是施工單位在工程管理中存在問題的具體體現。施工單位要避免工程中存在的問題,應在工程管理中克服工前策劃不到位、沒有完善的質量保證措施的問題;承擔施工任務的人員應具備相關知識,應能勝任其工作;項目經理部應避免相關人員缺乏質量意識、缺乏責任感以及違規作業等問題的發生;項目經理部應給作業人員提供適宜的作業指導文件;施工現場應避免監視和測量設備管理不善或失準等問題的發生;現場材料管理人員應按照工程設計要求對設備及材料進行進貨檢驗;在施工過程中應嚴格檢查施工人員的作業質量,以確保工程質量;項目經理部應給作業人員提供適宜的作業環境,以避免環境問題影響工程質量。
(4)從現場監理人員的表現來看,監理單位派到現場的監理人員不懂監理要求,或不熟悉相關規范、技術要求和工程驗收標準。也就是說,監理單位派到現場來的監理人員不能勝任現場的監理工作。
(5)建設單位在工程驗收時,將發現的問題交由其他施工單位處理的做法不符合要求。對于在工程初步驗收中發現的質量隱患,有條件的應由責任單位隨時處理,不能隨時處理時應作為遺留問題在日后限期處理。初驗時發現的質量隱患應由責任單位采取糾正措施后,重新按照驗收規范中的有關規定檢查驗收。
(6)設備在試運行階段,維護人員發現接地匯集線上的部分電源線溫度過高,建設單位請現場的其他施工單位及時更換,這樣做是符合要求的。但事故的處理結果未上報是不允許的。建設單位必須在事故發生后的24小時內以最快的方式,將事故向上級主管部門及相應的通信工程質量監督機構報告,并要立即按照管理權限組織事故調查;查明事故發生的原因、過程、財產損失情況和對后續工程的影響;組織老師進行技術鑒定;查明事故的責任單位和責任人應負的責任;提出工程處理和采取措施的建議;提交事故調查報告。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道及考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
交流互動:一建微博|微信edu24ol_jzs1|QQ群342289995
最新資訊
- 【免費領取】一級建造師考試基礎自測卷,備考必備!2025-11-03
- 考生速進!2026年一建備考,好用的刷題APP是哪個?2025-10-21
- 別錯過!8月30日9點一建決賽圈等你來考2025-08-30
- 別錯過!2025年一級建造師黃金AB卷免費領取啦2025-08-11
- 提分必備!2025年一建《建設工程經濟》經典100題免費下載2025-07-26
- 免費下載!2025年一級建造師《工程法規》經典100題,助你沖刺提分2025-07-23
- 備考必刷!2025年一級建造師項目管理經典100題免費下載2025-07-23
- 一級建造師題目講解視頻:提高價值的途徑2025-07-17
- 一級建造師題目解析視頻:閥門安裝前閥門搬運的正確做法2025-07-16
- 備考必看!免費獲取2025年新版一級建造師經典100題2025-07-07
