2013年工程經濟考點:施工機械臺班使用定額的確定
1Z103000 建設工程估價
命題考點八 施工機械臺班使用定額的確定
【教材解讀】
一、施工機械臺班使用定額的形式
(1)施工機械時間定額。
施工機械時間定額,是指在合理勞動組織與合理使用機械條件下,完成單位合格產品所必需的工作時問,包括有效工作時間(正常負荷下的工作時間和降低負荷下的工作時間)、不可避免的中斷時間、不可避免的無負荷工作時間。機械時間定額以“臺班”表示,即一臺機械工作一個作業班時間。一個作業班時間為8h。
單位產品機械時間定額=(臺班)
單位產品人工時間定額(工日)=
(2)機械產量定額。
機械產量定額,是指在合理勞動組織與合理使用機械條件下,機械在每個臺班時間內,應完成合格產品的數量。
機械臺班產量定額=
機械產量定額和機械時問定額互為倒數關系。
(3)定額表示方法。
機械臺班使用定額的復式表示法的形式如下:
二、機械工作時間消耗的分類

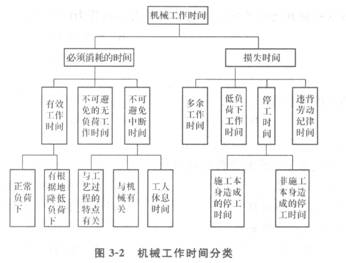

機械工作時間消耗的分類見圖3―2。

三、施工機械臺班使用定額的編制
(1)擬定機械工作的正常施工條件,包括工作地點的合理組織、施工機械作業方法的擬定、配合機械作業的施工小組的組織以及機械工作班制度等。
(2)確定機械凈工作生產率,即機械純工作1h的正常生產率。
(3)確定機械的利用系數。
機械利用系數=
(4)計算機械臺班定額。
施工機械臺班產量定額=機械凈工作生產率×工作班延續時間×機械利用系數
施工機械時間定額=
(5)擬定工人小組的定額時間。
工人小組定額時間=施工機械時間定額×工人小組的人數
【命題考點】
施工機械時間定額;機械臺班產量定額;必需消耗的時間和損失時間的分類;機械純工作1h的正常生產率。
【分析預測】
(1)根據所提供的材料來分析判斷機械工作時間消耗的類型。
(2)根據所提供的材料來計算施工機械時間定額與機械臺班產量定額。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道及考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
【考題回顧】
【2010年度考試真題】
某斗容量1m3正鏟挖土機的機械臺班產量為4.96(定額單位100m3),小組成員兩人,則挖100m3的人工時間定額為( )工日。
A.0.20
B.2.48
C.0.40
D.4.96
【答案】C本題考核的是施工機械臺班使用定額。挖100m3的人工時間定額=
=
工日=0.40工日
1.機械產量定額和機械時間定額( )。
A.互為相反數關系
B.互為倒數關系
C.沒有關系
D.成正比關系
2.下列確定機械的利用系數正確的是( )。
A.機械利用系數=
B.機械利用系數=
C.機械利用系數=
D.機械利用系數=
3.機械時間定額中的時間包括( )。
A.正常負荷下的工作時間
B.合理降低負荷下的工作時間
C.工程質量不合格造成的返修時間
D.不可避免的無負荷工作時間
E.超負荷下的工作時間
4.擬定機械工作的正常施工條件,包括( )等。
A.工作地點的合理組織
B.工作時間的合理限制
C.施工機械作業方法的擬定
D.機械工作班制度
E.配合機械作業的施工小組的組織
【答案】1.B2.A3.ABD4.ACDE
