施工成本控制的依據、步驟及方法


【教材解讀】
一、施工成本控制的依據

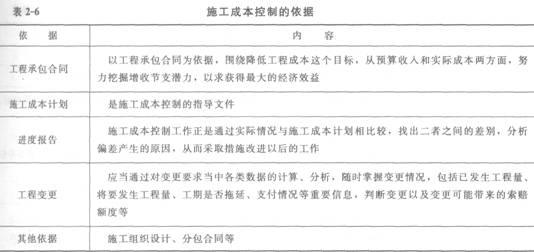

施工成本控制的依據見表2-6。

二、施工成本控制的步驟

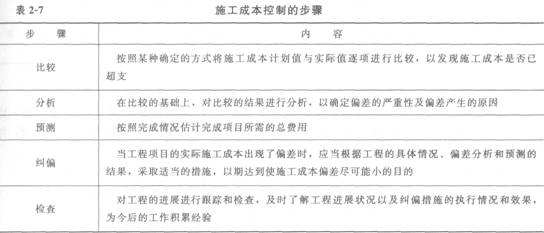

施工成本控制的步驟見表2―7。

三、施工成本的過程控制方法

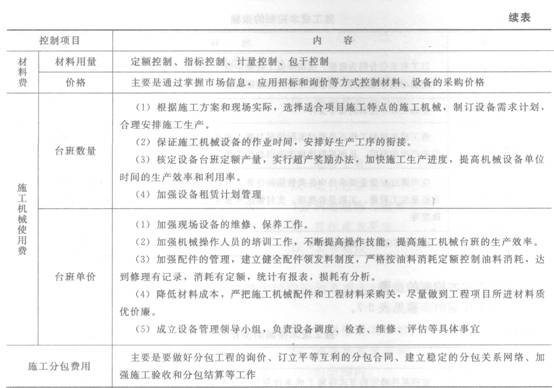

施工成本的過程控制方法見表2-8。
【命題考點】
工程承包合同;施工成本計劃;進度報告;工程變更;施工組織設計;分包合同;比較;分析;預測;糾偏;檢查;量價分離;定額控制、指標控制、計量控制、包干控制;招標和詢價;分包工程的詢價;加強施工驗收和分包結算等工作。
【分析預測】
(1)分析進行施工成本控制所依據的內容包括哪些,具體體現在哪些方面。
(2)明確施工成本控制的步驟,要注意各步驟的先后次序,以及各自的作用。
(3)分析工程項目施工成本在施工過程中的控制方法。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
【考題回顧】
【2010年度考試真題】
1.工程項目施工成本控制的依據有( )。
A.施工組織設計
B.工程造價
C.工程承包合同
D.進度報告
E.工程變更
【答案】ACDE本題考核的是施工成本控制的依據。施工成本控制的依據包括以下內容:工程承包合同、施工成本計劃、進度報告、工程變更、施工組織設計、分包合同等。
2.施工成本控制的基本步驟為( )。
A.比較→分析→預測→糾偏→檢查
B.比較→糾偏→分析→預測→檢查
C.比較→預測→分析→檢查→糾偏
D.比較→檢查→預測→糾偏→分析
【答案】A本題考核的是施工成本控制的基本步驟。施工成本控制的步驟:比較(施工成本計劃值與實際值逐項進行比較);分析(主要目的在于找出產生偏差的原因);預測(按照完成情況估計完成項目所需的總費用);糾偏(是施工成本控制中最具實質性的一步);檢查(對工程的進展進行跟蹤和檢查)。
【2009年度考試真題】
在施工成本控制過程中,采取措施糾正成本偏差之前需要完成的工作有( )。
A.檢查糾偏措施的執行情況和效果
B.比較計劃值與實際值
C.確定偏差的嚴重性及偏差產生的原因
D.估計完成項目所需的總費用
E.考核成本降低的實際效果
【答案】BCD本題考核的是施工成本控制的步驟。施工成本控制的步驟:①比較。按照某種確定的方式將施工成本計劃值與實際值逐項進行比較,以發現施工成本是否已超支。②分析。在比較的基礎上,對比較的結果進行分析,以確定偏差的嚴重性及偏差產生的原因。③預測。按照完成情況估計完成項目所需的總費用。④糾偏。應當根據工程的具體情況、偏差分析和預測的結果,采取適當?shù)拇胧云谶_(dá)到使施工成本偏差盡可能小的目的。
【2007年度考試真題】
施工成本控制工作的一般步驟是( )。
A.檢查→分析→比較→預測→糾偏
B.比較→分析→預測→糾偏→檢查
C.預測→比較→分析→檢查→糾偏
D.預測→檢查→分析→比較→糾偏
【答案】B在確定了施工成本計劃之后,必須定期地進行施工成本計劃值與實際值的比較,當實際值偏離計劃值時,分析產生偏差的原因,采取適當?shù)募m偏措施,以確保施工成本控制目標的實現,即比較――分析――預測――糾偏――檢查。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
【典型習題】
1.施工成本控制要以( )為依據,圍繞降低工程成本這個目標,從預算收入和實際成本兩方面,努力挖掘增收節支潛力,以求獲得最大的經濟效益。
A.工程承包合同
B.進度報告
C.施工成本計劃
D.工程變更
2.在施工成本控制中,首先應進行的工作是( )。
A.分析
B.預測
C.比較
D.糾偏
3.施工成本控制工作的核心工作是( )。
A.糾偏
B.檢查
C.比較
D.分析
4.施工成本的過程控制主要包括( )。
A.材料費的控制
B.設備費的控制
C.施工分包費用的控制
D.人工費的控制
E.施工機械使用費的控制
5.對于施工分包費用的控制,應做好的工作包括( )。
A.訂立平等互利的分包合同
B.加強施工驗收和分包結算
C.分包工程的詢價
D.建立穩定的分包關系網絡
E.降低施工費用
【答案】1.A2.C3.D4.ACDE5.ABCD
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
最新資訊
- 2025年一建考前半小時,這些分?jǐn)?shù)不拿就虧大了!2025-09-19
- 重要!2026年一級建造師考試教材對比解析匯總2025-09-18
- 2025年一級建造師法規考前直播答疑,9月17日晚7點開始2025-09-17
- 快看!2025年一級建造師管理《公式匯總》大盤點2025-09-16
- 2025年一建經濟《高頻公式匯總①》大盤點!2025-09-15
- 速領!2025年一級建造師《工程經濟》必背3頁紙2025-09-14
- 2025年一級建造師工程法規必背3頁紙免費下載,考生速點2025-09-13
- 提分神器!2025年一級建造師《機電實務》3頁必背資料2025-09-12
- 必備!2025年一級建造師《公路實務》3頁精華資料免費下載2025-09-12
- 考生速戳!環球老師2025年一級建造師考前直播答疑安排2025-09-12
