確定雙代號網絡計劃關鍵線路和計算工期的三種方法
1Z203000 建設工程項目進度控制
命題考點六 確定雙代號網絡計劃關鍵線路和計算工期的三種方法
【教材解讀】
一、標號法確定雙代號網絡計劃關鍵線路和計算工期

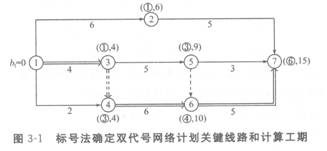

用標號法確定雙代號網絡計劃關鍵線路和計算工期如圖3-1所示。

具體步驟:
(1)網絡計劃起點節點的標號值為零(b1=0)。
(2)網絡計劃的其他節點的標號值b1=max{bi+Di-j}。
式中,bi為工作i―j的完成節點J的標號值;b1為工作i-j的開始節點i的標號值;Di-j
為工作i―j的持續時間。
(3)對其他節點進行雙標號(源節點,標號值),源節點就是確定本節點標號值的節點,如果源節點有多個,應將所有源節點標出。
(4)網絡計劃的計算工期就是網絡計劃終點節點的標號值。
(5)關鍵線路應從網絡計劃的終點節點開始,逆著箭線方向按源節點確定。
二、用對比法確定雙代號網絡計劃關鍵線路和計算工期

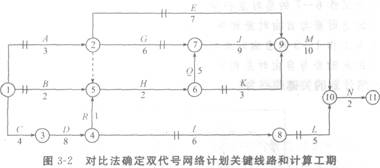

用對比法確定雙代號網絡計劃關鍵線路和計算工期如圖3-2所示。

具體步驟:
(1)總的原則是將起始于同一結點,歸結于同一結點的若干條線路中較短的線路上的所有工作舍棄,僅保留最長的一條(或幾條)線路。
(2)比較①→⑤,應將A和B工作舍棄。
(3)比較②→⑨,應將E、G和K舍棄。
(4)比較④→⑩,應將I和L工作舍棄。
(5)剩余的工作全部為關鍵工作,從而確定關鍵線路。
(6)某關鍵線路上的各工作持續時間之和為計算工期。
三、窮舉法確定雙代號網絡計劃關鍵線路和計算工期

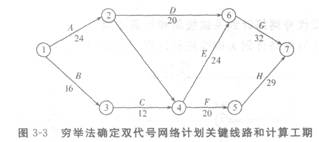

用窮舉法確定雙代號網絡計劃關鍵線路和計算工期如圖3―3所示。

此方法適合線路條數較少的網絡計劃,其具體步驟如下。
(1)列舉網絡計劃中的所有線路,圖3-3中的線路有:
線路1①→②→⑥→⑦
線路2①→②→④→⑥→⑦
線路3①→②→④→⑤→⑦
線路4①→③→④→⑤→⑦
線路5①→③→④→⑥→⑦
(2)計算各條線路的持續時間,圖3-3中的各條線路持續時間為:
線路1 24+20+32=76
線路2 24+24+32=80
線路3 24+20+29=73
線路4 16+12+20+29=77
線路5 16+12+24+32=84
(3)持續時間最長的線路就是關鍵線路,本例中的關鍵線路是:①→③→④→⑥→⑦。
(4)關鍵線路的持續時間即為計算工期。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
最新資訊
- 【免費領取】還在為案例題發愁?2026年一建案例精批體驗課讓你快速提分!2025-11-14
- 【免費領取】一建重點知識閃記寶典,高分必備!2025-11-13
- 環球網校雙11狂歡:一建考生鎖定直播間,強師天團送免單!2025-11-11
- 一級建造師《法規》考點:社保與公積金必須同時繳納!2025-11-11
- 2026年一級建造師必領!報考及備考資料包已備好2025-10-20
- 速來了解!2026年一級建造師教材何時出新書?2025-10-20
- 備考神器!2018-2025年一級建造師真題及答案免費下載!2025-10-14
- 備考一級建造師遇大爺夸贊?考生關注啦2025-10-13
- 考完一級建造師這樣做,薪資翻倍!2025-09-25
- 2025年一建考試結束后,已經有人準備這個了...2025-09-24
