  26工程項目的業主和參與方都有進度控制的任務,各方( )。

  A控制的目標相同,但控制的時間范疇不同

  B控制的目標不同,但控制的時間范疇相同

  C拄制的目標和時間范疇均相同

  D控制的目標和時間范疇各不相同

  【答案】D

  27.論證建設工程項目總進度目標時,需要進行:①編制各層進度計劃;②項目的工作編碼;③進度計劃系統的結構分析等項工作。對上述工作而言,正確的工作步驟是( )。

  A①一②一③

  B.②一①一③

  C.②一③—①

  D③一②一①

  【答案】D

  28.施工程在進行基層和面層施工時,為了給面層鋪設提供工作面和工作條件,需待基層鋪設一定時間后才能進行面層攤鋪,這種時間間隔是( )時距。

  A STS

  B.FTF

  C.STF

  D FTS

  【答案】A

  29.下列各項措施中,( )是建設工程項目進度控制的技術措施。

  A確定各類進度計劃的審批程序

  B.選擇工程承發包模式

  c優選項目設計、施工方案

  D選擇合理的合同結構

  【答案】C

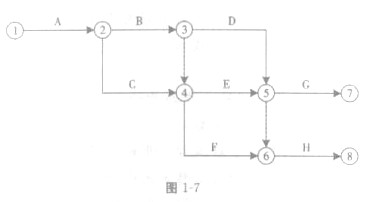

  30某工程單目標雙代號網絡計劃如圖1—7所錄,圖中錯誤的是( )。



  A.有多個起點節點

  B.有多個終點節點

  C.有雙向箭頭連線

  D.有循環回路

  【答案】B

2011年一級建造師課程報名>>>     2011年二級建造師課程報名>>>

2011年一級建造師課程免費試聽>>>   2011年二級建造師課程免費試聽>>>

更多相關新聞:  建造師論壇     一級建造師頻道     二級建造師頻道     建造師博客

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

一級建造師資格查詢

一級建造師歷年真題下載 更多

一級建造師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

一級建造師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
