當前位置: 首頁 > 招標師 > 招標師模擬試題 > 2012年招標師專業實務試題答案

2012年招標師專業實務試題答案

更新時間:2013-09-30 15:01:52 來源:|0 瀏覽0收藏0
摘要 2012年招標師專業實務試題答案

  案例分析

  (一)

  請從國際運輸保險的辦理、風險轉移界線和進口關稅的承諾三個方面,對FOB、CIF和DDP三個貿易術語進行分析?!镜谒恼翽60-61】

  問題

  1. 請選擇三個貿易術語的賣方責任賣方責任表示為:A. 賣方必須辦理國際運輸中的保險;B. 賣方并非必須辦理國際運輸中的保險)。

  2. 請選擇三個貿易術語的風險轉移界面(風險轉移界面表示為: A. 賣方將貨物裝在船上; B. 賣方將貨物交給買放)

  3. 請選擇三個貿易術語的含稅情況(含稅情況表示為:A. 價格中包含進口關稅; B. 價格中不包含進口關稅。)

  作答要求:

  在專用的答題卡相應欄目內,用2B鉛筆講選擇的答案涂黑。

  參考答案:

  (二)

  某醫院病房樓改造工程包括裝飾工程、鋼結構工程和頂層停機坪工程,采取公開招標方式,招標文件規定允許聯合體投標,并要求聯合體各項投標資質符合一級專業承包資質。有甲、乙、丙三家施工單位欲組成聯合體投標,其中甲公司具有裝飾工程一級資質和鋼結構工程二級資質,乙公司具有鋼結構工程一級資質和裝飾工程三級資質,丙公司具有機場場道工程專業承包一級資質。

  【第7章P217、P232】

  問題:

  按照有關聯合體協議的規定和通常的做法,編寫聯合體協議的主要內容。各主要內容的選項表示為:

  牽頭人責任:A. 澄清投標文件、I參與合同談判

  甲公司:B. 負責裝飾工程施工

  乙公司:C. 負責鋼結構工程施工

  丙公司:D. 負責頂層停機坪工程施工

  對外:E. 承擔連帶責任

  對內:F. 分別承擔責任

  合同簽署:H. 由各成員單位與招標人共同簽署

  G. 由各成員單位與招標人分別簽署

  J. 代表招標人對聯合體其他成員進行管理

  K. 牽頭人承擔全部責任

  作答要求:

  在專用答題卡“主要內容”欄目內,用2B 鉛筆將選擇的答案涂黑。以上主要內容的選項每個最多只能使用一次。

  (三)【第6章P201-202】

  問題:

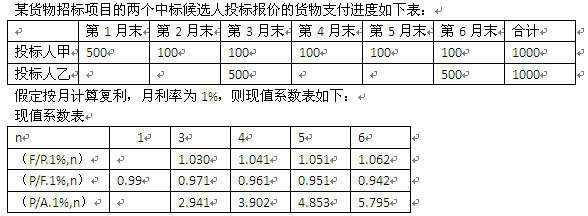

  如果采購合同于第1個月初生效,且按照合同支付進度付款,按假定利率條件分別計算甲、乙兩個投標人合同生效時的價款現值。

  參考答案:

  計算:(P/F.1%,1)=1/(1+0.01)]=0.99

  投標人甲500×(P/F 1% 1)+100×(P/A 1% 5)(P/F 1% 1)

  500×0.99+100×4.853×0.99=975.45

  投標人乙500×(P/F 1% 3)+500×(P/F 1%6)

  500×0.971+500×0.942=956.50

  (四)【第2章P25-27】

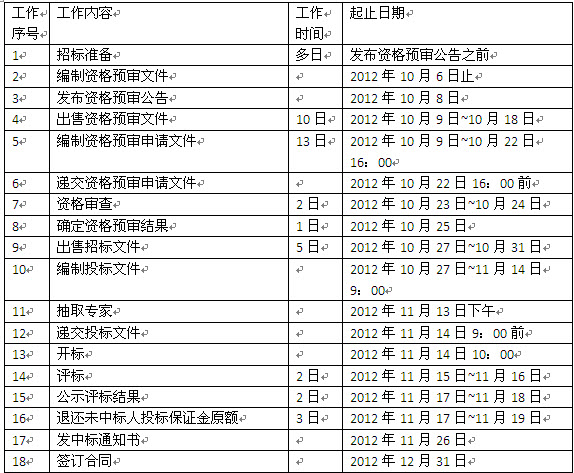

  某工程項目依法必須招標,招標人編制的招標日程表如下:

  問題:

  指出表中不符合相關規定的環節,并說明理由

  參考答案:

  1、遞交資格申請文件的時間22日16:00前不妥,應自資格預審文件停止發售之日少于5日,至少應為23日16:00正;

  2、確定投標人編制投標文件的時間期限不妥,應當從出售招標文件之日起不少于20日;

  3、開標時間10:00不妥,應為投標截止時間同一時間

  4、中標結果公示期2日不妥,應當不少于3日

  5、退還保證金的時間程序和金額不妥,應當在合同簽訂后5日內退還,退還本金及其利息;

  6、簽訂合同的時間不妥,應自發中標通知書之日起30日內簽訂書面合同.

  (五)【第6章綜合】

  某工程建設項目施工總承包招標,招標內容為車間廠房建筑施工和生產設備安裝。采用工程量清單報價和固定單價合同,中標價為8700萬元。合同履行中,因承包人原投標中編制的廠房建筑、生產設備安裝的施工進度計劃與資源要素配置嚴重失調,承包人臨時更改施工方案造成合同工期延誤兩個月。同時,因招標工程量清單數量與實際的工作數量的誤差,造成合同結算價款增加700萬元。

  問題:

  針對上述情形,分析出工程延誤和合同結算價款增加的原因,并據此分別對編制招標文件和評標工作提出改進建議。

  參考答案:

  工期拖延的原因

  A:投標人在施工組織設計經驗不足水平不高沒有充分考慮資源的協調

  B:甲方工程量增加也是造成工期延期的原因

  C:變更施工方案時沒有考慮加快施工的措施縮短工期

  2、結算額增加的原因

  A:實際工程量與招標工程量存在差異清單誤差大

  B:簽訂的為固定單價合同,結算時應用實際工程量與約定的固定單價的乘積據實計算

  3、改進意見

  A:在編制招標文件時,一是在資格條件設置時對施工組織設計評價進一步細化加強考核的可操作性;二是編制工程量清單時應規范統一、范圍明確、數量準確,對于暫時缺乏施工圖的子目可采用暫估價

  B:評標工作時應認真分析投標文件中報價和施工方案的對應性,尤其是對方案中的人員、設備、材料等資源需求分析,必要時應書面要求投標人進行書面澄清

  查看更多:招標師課程 招標師課程輔導報名 在職碩士課程

  編輯推薦:

  2013年招標師考試VIP套餐,不過免費重學

  2013年招標師考試精品VIP套餐,終身免費重學

  2013年招標師考試報名時間匯總

  2013年招標師考試復習資料匯總

  2013年招標師考試模擬試題匯總

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

招標師資格查詢

招標師歷年真題下載 更多

招標師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
