當前位置: 首頁 > 招標師 > 招標師模擬試題 > 2013年招標師《招標采購案例分析》高分沖刺試卷(40)

2013年招標師《招標采購案例分析》高分沖刺試卷(40)

更新時間:2013-09-04 13:20:47 來源:|0 瀏覽0收藏0
摘要 2013年招標師《招標采購案例分析》高分沖刺試卷(40)

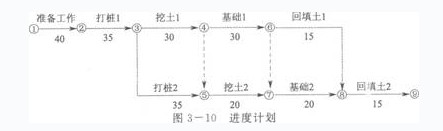

  某市政工程,經過招標,業主與監理、施工單位分別簽訂了工程監理合同和工程施工合同。施工單位編制的進度計劃符合合同工期要求,并得到了監理工程師批準。進度計劃如圖3―10所示:

  施工過程中,發生了如F事件。

  事件1:由于施工方法不當,打樁1工程施工質量較差,補樁用去20萬元,且打樁1作業時間由原來的35天延長到45天。

  事件2:挖土2作業過程中,施工單位發現一個勘察報告未提及的大型暗浜,增加處理費用2萬元,且作業時間由原來的20天增加到25天。

  問 題

  1.計算網絡計劃總工期,并寫出網絡計劃中的關鍵工作。

  2.事件1、事件2發生后,施工單位可索賠的費用和工期各為多少?說明理由。

  解析:

  1.計劃總工期:170天。

  本網絡計劃的關鍵工作是:準備工作、打樁1、挖土1、基礎1、基礎2、回填土2(①→②→③→④→⑥→⑦→⑧→⑨)。

  2.(1)事件1:工期不可索賠;費用不可索賠。理由:施工方法不當導致,是施工單位責任。(2)事件2:費用可索賠2萬元;工期不可賠償。理由:事件發生是由于勘察報告不正確,屬建設單位責任。挖土2不在關鍵線路上,總時差為5天,作業時間延長時間沒有超過總時差,沒有影響總工期。

  查看更多:招標師課程 招標師課程輔導報名 在職碩士課程

  編輯推薦:

  2013年招標師考試VIP套餐,不過免費重學

  2013年招標師考試精品VIP套餐,終身免費重學

  2013年招標師考試報名時間匯總

  2013年招標師考試復習資料匯總

  2013年招標師考試模擬試題匯總

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

招標師資格查詢

招標師歷年真題下載 更多

招標師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
