2013年招標師《招標采購案例分析》高分沖刺試卷(25)
世界銀行某咨詢服務項目通過公開招標方式擇優選擇咨詢單位。某咨詢公司擬參加該咨詢服務項目的投標,通過對招標文件的分析,針對招標人對投標文件中“建議的關鍵人員的資歷”的評審內容,該公司從工作經歷、工作年限、現任職務和所受培訓程度等方面考慮選派項目經理。最終該咨詢公司中標,咨詢服務合同工期為17周。

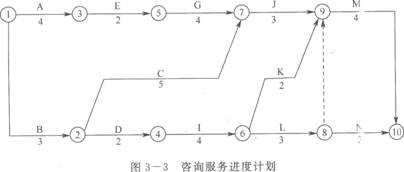

項目經理編制了咨詢服務進度計劃,如圖3―3所示。

由于A、I、J工作均為現場考察,項目組織安排甲專業咨詢工程師按A→I→J順序通過實地考察完成,并相應調整了咨詢服務進度計劃。
調整后的咨詢服務進度計劃執行2周后,委托方提出增加一項新的F工作。根據咨詢工作內容的要求,F工作必須安排在A工作完成之后開始,并在I工作開始之前完成。經過項目經理確認,F工作的持續時間為3周。
該計劃執行到第15周末時檢查發現,項目擬完工作計劃費用為13萬元,已完工作計劃費用為10萬元,已完工作實際費用為11萬元。
問 題
1.針對招標人對投標文件中“建議的關鍵人員的資歷”的評審內容,咨詢公司選派項目經理時,還應該考慮項目經理應具備哪些條件?
2.為使甲專業咨詢工程師按A―I―J順序工作,咨詢服務進度計劃應如何調整?調整后的咨詢服務進度計劃能否滿足咨詢合同的工期要求?甲專業咨詢工程師在現場考察的窩工時間為多少周?
3.確定增加F工作后咨詢服務進度計劃的計算工期和關鍵線路。
1.針對招標人對投標文件中“建議的關鍵人員的資歷”的評審內容,咨詢公司選派項目經理時,還應該考慮項目經理對該行業的工作經驗或類似工作經驗。

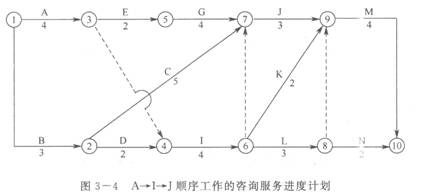

2.需要安排虛工作才能使甲工程師按A―I―J順序工作,調整進度汁劃如圖3―4(也可以不畫圖,直接用文字描述,如在A工作之后、I工作之前增加一項虛工作③一④等)。
計算調整后的咨詢服務進度計劃的計算工期,可以利用雙代號網絡圖的時間參數汁算方法,也可以用枚舉法或簡單標號法。

方法一:枚舉法。
主要的工作線路有:A→E→G→J→M,持續時間為17周;A→I→J→M,持續時間為15周;A→I→K→M,持續時間為14周;A→I→L→M,持續時間為15周;A→I→L→N,持續時間為13周;B→C→J→M,持續時間為15周;B→D→I→J→M,持續時間為16周;B→D→I→K→M,持續時間為15周;B→D→I→L→M,持續時間為16周;B→D→I→L→N,持續時間為14周。

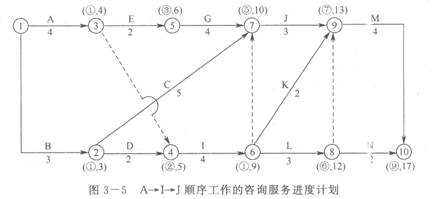

可見調整后計劃的計算工期仍為17周,滿足合同工期的要求。方法二:簡單標號法(如圖3―5所示)。

甲專業咨詢工程師按A→I→J順序在現場考察,工作線路為A→I→J→M,其窩工時間(自由時差)共計(17-15)周=2周。或者按標號法(圖3―6所示),A之后I,自由時差為l周;I之后J,自由時差有1周,所以共計總時差為2周。

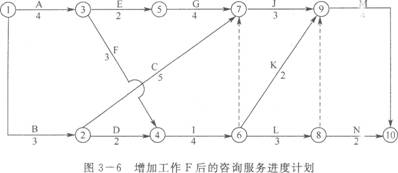

3.增加工作F后,咨詢服務進度計劃調整如圖3―6所示,利用枚舉法計算:
主要的工作線路有:A→E→G→J→M,持續時間為17周;A→F→I→J→M,持續時間為18周;A→F→I→K→M,持續時間為為17周;A→F→L→M,持續時間為18周;A→F→I→L→N,持續時間為16周;B→C→J→M,持續時間為15周;B→D→I→J→M,持續時間為16周;B→D→I→K→M,持續時間為15周;B→D→I→L→M,持續時間為16周;B→D→I→L→N,持續時間為14周。
增加工作F后的計算工期變成18周,關鍵線路有:A→F→I→J→M;A→F→I→L→M。

編輯推薦:
最新資訊
- 招標師專業實務培訓資料:世行工程和貨物采購2018-11-21
- 招標師考試《合同管理》試題答案2018-11-19
- 2018年招標師考試《專業實務》練習題及答案2018-11-09
- 2018年招標師考試《合同管理》精選試題2018-11-09
- 2018年招標師考試《合同管理》精選試題2018-11-09
- 2018招標師考試《招標采購項目管理》同步練習題2018-11-08
- 2018年招標師考試《合同管理》精選試題2018-11-08
- 2018年招標師考試《專業實務》重點試題2018-11-08
- 2018年招標師考試《法律法規》沖刺試題(9)2018-11-05
- 2018年招標師考試《合同管理》精選試題(15)2018-11-05
