2013年招標師采購案例分析考前重要練習30


問題
1.該項目的招標活動中有哪些不妥之處?逐一說明理由。
2.按預計發生的總成本計算,若希望中標后能實現3%的期望利潤,不含稅報價應為多少?該報價按承包商原估算總成本計算的利潤率為多少?
3.若承包商以1100萬元的報價中標,合同工期為11個月,合同工期內不考慮物價變化,承包商工程款的現值為多少?
4.若承包商每月采取加速施工措施,可使工期縮短1個月,每月底需額外增加費用4萬元,合同工期內不考慮物價變化,則承包商工程款的現值為多少?承包商是否應采取加速施工措施? (問題3和問題4的計算結果,均保留兩位小數。)
參考答案:
1.該項目招標活動中的不妥之處及理由。
(1)不妥之處:招標公告中規定投標人近3年內至少獲得過1項該項目所在省優質工程獎。理由:獲該項目所在省優質工程獎屬于以不合理的條件限制或排斥潛在投標人。
(2)不妥之處:聯合體中標,招標人與該聯合體的牽頭人訂立合同。理由:聯合體中標的,聯合體各方應當共同與招標人簽訂合同。
(3)不妥之處:開標前投標人可修改或撤回文件。理由:在提交投標文件截止時間后到招標文件規定的投標有效期終止之前,投標人不得補殼、修改、替代或者撤回其投標文件。
2.預計材料費:1000萬元×60%=600萬元
材料費的期望值:600萬元×[(1+10%)×0.3+(1+5%)×0.5+0.2]=633萬元
實現3%的期望利潤的不含稅報價:(1000-600+633)萬元×(1+3%)=1063.99萬元
該報價按承包商原估算總成本計算的利潤率:[(1063.99-1000)萬元/1000萬元]×100%=6.399%
3.每月承包商應得的工程款:1100萬元/11=100萬元

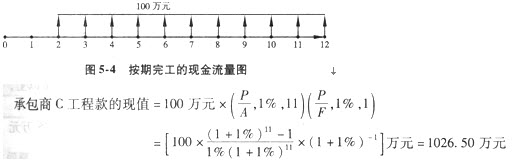

工程款的現會流量圖如圖5.4所示。

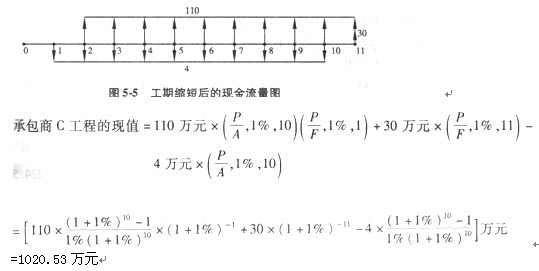

4.工期縮短1個月每月應得的工程款:1100萬元/(11-1)=110萬元程款結算與提前竣工獎的現金流量圖如圖5-5所示
由于1020.53萬元<1026.50萬元,所以承包商不應采取加速施工措施。
編輯推薦:
最新資訊
- 招標師專業實務培訓資料:世行工程和貨物采購2018-11-21
- 招標師考試《合同管理》試題答案2018-11-19
- 2018年招標師考試《專業實務》練習題及答案2018-11-09
- 2018年招標師考試《合同管理》精選試題2018-11-09
- 2018年招標師考試《合同管理》精選試題2018-11-09
- 2018招標師考試《招標采購項目管理》同步練習題2018-11-08
- 2018年招標師考試《合同管理》精選試題2018-11-08
- 2018年招標師考試《專業實務》重點試題2018-11-08
- 2018年招標師考試《法律法規》沖刺試題(9)2018-11-05
- 2018年招標師考試《合同管理》精選試題(15)2018-11-05
