當前位置: 首頁 > 二級建造師 > 二級建造師備考資料 > 建筑安裝工程費用的結算

建筑安裝工程費用的結算

更新時間:2012-07-26 11:04:17 來源:|0 瀏覽0收藏0

二級建造師報名、考試、查分時間 免費短信提醒

地區

獲取驗證 立即預約

請填寫圖片驗證碼后獲取短信驗證碼

看不清楚,換張圖片

免費獲取短信驗證碼

   二建報名專題

  【教材解讀

  環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校二級建造師頻道論壇,隨時與廣大考生朋友們一起交流!

  編輯推薦:

  二級建造師多媒體萬題庫

  2013年二建基礎引領套餐熱招

  2013年二級建造師招生簡章

   二建報名專題

  環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校二級建造師頻道論壇,隨時與廣大考生朋友們一起交流!

  編輯推薦:

  二級建造師多媒體萬題庫

  2013年二建基礎引領套餐熱招

  2013年二級建造師招生簡章

   二建報名專題

  環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校二級建造師頻道論壇,隨時與廣大考生朋友們一起交流!

  編輯推薦:

  二級建造師多媒體萬題庫

  2013年二建基礎引領套餐熱招

  2013年二級建造師招生簡章

   二建報名專題

  【歷年真題

  (2011年真題)

  某建設工程施工合同約定:“工程預付款從未施工工程尚需的主要材料及構件的價值相當于工程預付款數額時起扣……”。已知合同總價200萬元,工程預付款24萬元,主材費的比重為60%,則該工程預付款起扣點為(  )萬元。

  A.24

  B.120

  C.160

  D.176

  【答案】C。本題考核的是工程預付款起扣點的計算。工程預付款起扣點可按下式計算:T=P―M/N=200-24/60%=160(萬元)。

  (2010年真題)

  1.根據《建設工程工程量清單計價遠規范》(GB50500-2008),對工程施工過程中因修改設計而新增的工程量清單項目,在合同中沒有適用或類似的綜合單價時,其綜合單價應(  )。

  A.由發包人提出,經工程師確認

  B.由工程師提出,經發包人確認

  C.由承包人提出,經發包人確認

  D.由發包人提出,經承包人確認

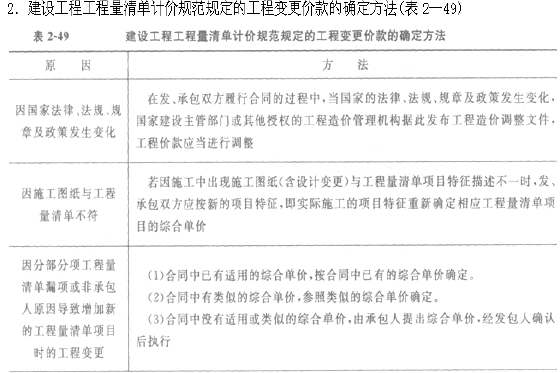

  【答案】C。本題考核的是工程變更價款的確定方法。若因分部分項工程量清單漏項或非承包人原因引起的工程變更,造成增加新的工程量清單項目時,其對應的綜合單價按下列方法確定:①合同中已有適用的綜合單價,按合同中已有的綜合單價確定;②合同中有類似的綜合單價,參照類似的綜合單價確定;③合同中沒有適用或類似的綜合單價,由承包人提出綜合單價,經發包人確認后執行。

  2.由于監理工程師原因引起承包商向業主索賠施工機械閑置費時,承包商自有設備閑置費一般按設備的(  )計算。

  A.臺班費

  B.臺班折舊費

  C.臺班費與進出場費用

  D.市場租賃價格

  【答案】B。本題考核的是施工機械使用費的索賠。施工機械使用費的索賠包括:由于完成額外工作增加的機械使用費;非承包商責任工效降低增加的機械使用費;由于業主或監理工程師原因導致機械停工的窩工費。窩工費的計算,如系租賃設備,一般按實際租金和調進調出費的分攤計算;如系承包商自有設備,一般按臺班折舊費計算,而不能按臺班費計算,因臺班費中包括了設備使用費。

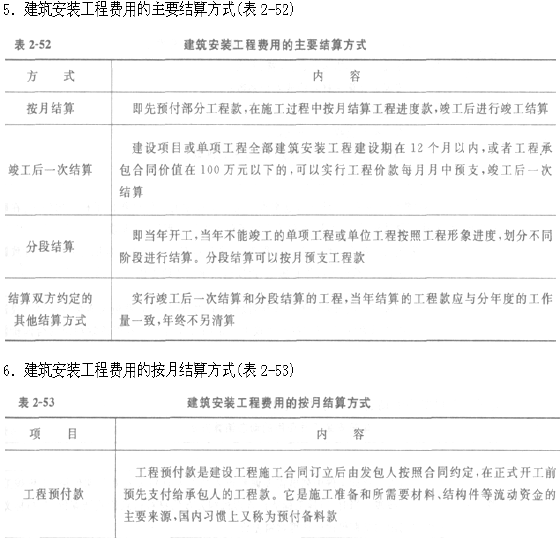

  3.建筑安裝工程費用的主要結算方式有(  )。

  A.分項結算

  B.分段結算

  C.分部結算

  D.按月結算

  E.竣工后一次結算

  【答案】BDE。本題考核的是建筑安裝工程費用的主要結算方式。建筑安裝工程費用的結算可以根據不同情況采取以下方式:①按月結算;②竣工后一次結算;③分段結算;④結算雙方約定的其他結算方式。

  (2009年真題)

  1.某混凝土工程,工程量清單的工程量為2000m3,合同約定的綜合單價為400元/m3,當實際工程量超過清單工程量10%時可調整單價,調整系數為0.9。工程結束時實際工程量為2400m3,則該混凝土工程的結算價款是(  )萬元。

  A.96.0

  B.95.2

  C.94.4

  D.86.4

  【答案】B。本題考核的是工程價款的調整。合同約定范圍內(10%以內)的工程款為:2000×(1+10%)×400=88(萬元)。超過10%之后的部分工程量的工程款為:(2400―2200)×400×0.9=7.2(萬元)。則該混凝土工程的結算價款=88+7.2=95.2(萬元)。

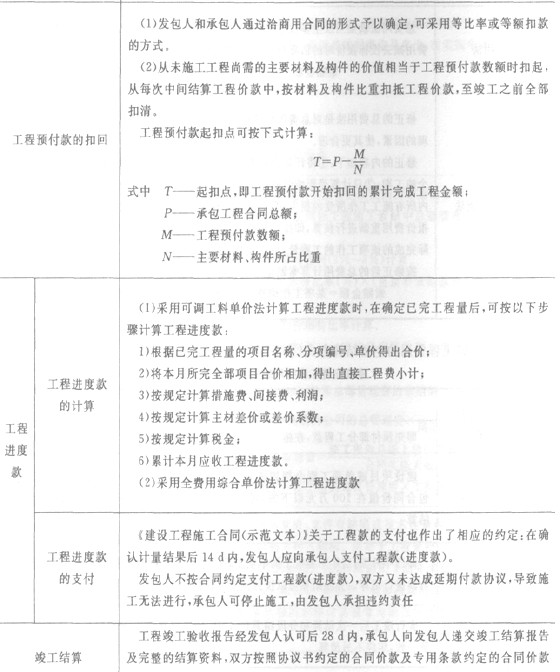

  2.根據《建設工程施工合同(示范文本)》(GF-1999―0201),若合同中約定有工程預付款,則預付時間應(  )。

  A.不遲于約定的開工日期前7d

  B.不遲于約定的開工日期前30d

  C.不遲于實際開工以后的7d

  D.不遲于首次支付工程款前7d

  【答案】A。本題考核的是工程預付款。實行工程預付款的,雙方應當在專用條款內約定發包人向承包人預付工程款的時間和數額,開工后按約定的時間和比例逐次扣回。預付時間應不遲于約定的開工日期前7d。

  環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校二級建造師頻道論壇,隨時與廣大考生朋友們一起交流!

  編輯推薦:

  二級建造師多媒體萬題庫

  2013年二建基礎引領套餐熱招

  2013年二級建造師招生簡章

   二建報名專題

  【同步練習】

  1.某工程合同總額500萬元,工程預付款為其合同總額的25%,主要材料、構件所占比重為60%,則起扣點為(  )萬元。

  A.350.00

  B.281.67

  C.300.00

  D.291.67

  2.發包人在收到竣工結算報告及結算資料后(  )d內仍不支付工程竣工結算價款的,承包人可以與發包人協議將該工程折價變賣。

  A.56

  B.28

  C.14

  D.35

  3.以下關于合同價款的支付的說法中,錯誤的是(  )。

  A.實行工程預付款的,雙方應在合同專用條款內約定承包人向分包人預付工程款的時間和數額,開工后按約定的時間和比例逐次扣回

  B.承包人應按專用條款約定的時間和方式,向分包人支付工程款(進度款),按約定時間承包人應扣回的預付款,與工程款(進度款)同期結算

  C.分包合同約定的工程變更調整的合同價款、合同價款的調整、索賠的價款或費用以及其他約定的追加合同價款,應與工程進度款同期調整支付

  D.承包人應在收到分包工程竣工結算報告及結算資料后36d內支付工程竣工結算價款

  4.根據《建設工程施工合同(示范文本)》規定,發包人收到承包人遞交的竣工結算報告結算資料后(  )d內進行核實,給予確認或者提出修改意見。

  A.7

  B.14

  C.28

  D.30

  5.2009 年3月完成的某工程,按基準日期的價格計算工程進度款為200萬元,合同支付中不能調值的部分占合同總價的20%,相關成本要素除水泥價格上漲15%外,其余均未發生變化,水泥費用在合同總價中所占的比重系數為0.3。按調值公式計算2009年3月實際工程結算款應為(  )萬元。

  A.200.00

  B.207.20

  C.209.00

  D.230.00

  環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校二級建造師頻道論壇,隨時與廣大考生朋友們一起交流!

  編輯推薦:

  二級建造師多媒體萬題庫

  2013年二建基礎引領套餐熱招

  2013年二級建造師招生簡章
