2.追加投資回收期法
追加投資回收期是指某技術改造項目由兩種及其以上方案時,采用某一方案比采用其他方案多投資的部分,由采用這一方案比采用其他方案節約的經營費用來補償所需要的時間。
當K1>K2,C1C2時,
TD=(K1-K2)/(C2-C1)=△K/△C
K1,K2——兩個方案的總投資額(元)
C1,C2——兩個方案的經營費用(元/年)
TD——追加投資回收期(年)
對于多個方案,就是將方案兩兩進行比較,逐一淘汰的方法進行優選。
當第一方案和第二方案進行比較時,當K1>K2、C1
當K1>K2、C1TN時,選方案2,淘汰方案1;

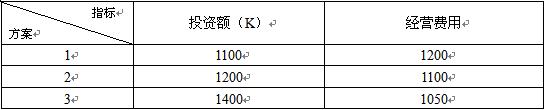

例題:某項目有3個互斥方案,如下圖,若標準投資回收期為5年,問哪個方案最佳?
先將方案3與方案2比較:TD=(1400-1200)/(1100-1050)=4年,故方案3優于方案2.
再將方案3與方案1比較:TD=(1400-1100)/(1200-1050)=2年,故方案3優于方案1
綜上比較,方案3最優。
