2015年監理工程師《案例分析》真題(部分)


案例五

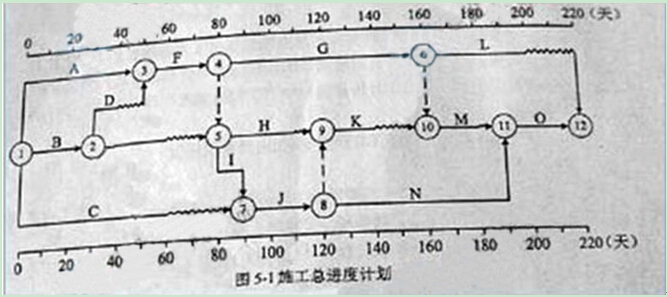

某工程,建設單位與施工單位簽訂了施工合同,合同工期為220天。經總監理工程師批準的施工總進度如圖5-1所示,各項工作均按最早開始時間安排且勻速施工。
施工過程中發生如下事件:
事件1:工作B完成后,驗槽發現工地地質情況與設計不符。設計變更導致工作D和E分別比原計劃推遲10天和5天開始施工,造成施工單位窩工損失15萬元。施工單位向項目監理機構提出索賠,要求工程延期15萬元。施工單位向項目監理機構提出索賠,要求工程延期15萬元、窩工損失補償15萬元。
事件2:工程開工后90天下班時,專業監理工程師檢查各工作的實際進度為:工作G正常;工作H超前10天;工作I拖后10天;工作C拖后20天。
事件3:針對事件2,建設單位要求工程按原合同工期完成,施工單位對施工總進度進行了調整,將工作N持續時間壓縮60天。
問題:
1、指出圖5-1所示施工總進度計劃的關鍵線路以及工作H、K、M的總時差和自由時差。
2、事件1中,施工單位應向項目監理機構報送哪些索賠文件?項目監理機構應批準的工程延期和費用補償分別為多少?說明理由。
3、事件2中,分別指出第90天下班時各工作時間進度對總工期的影響,并說明理由。
4、事件3中,指出計劃調整后工作H、K、M的總時差和自由時差。
參考答案:
問題1:
關鍵線路:1―3-4-5-7-8-11-12
工作H的總時差40天,自由時差10天
工作K的總時差30天,自由時差20天
工作M的總時差10天,自由時差10天
問題2
施工單位應向項目監理機構報送的索賠文件有:時間發生的28天內遞交索賠意向通知書,詳細說明索賠理由以及要求追加的付款金額和延長的工期,并附必要的記錄和證明材料。
工程延期的補償為0.因為D工作延誤10天,總時差10天,不會造成工期延長;E工作延誤5天,總時差20天,不會造成工期延長
費用索賠15萬元。因為地質情況與設計不符屬于建設單位責任
問題3:
第90天檢查時,G工作正常,對總工期無影響;H工作超前10天,但不是關鍵工作,所以對總工期無影響;I工作拖后10天,I工作是關鍵工作,所以會造成總工期延長10天;C工作拖后20天,但C工作有總時差30天,所以對總工期無影響。最終會對總工期造成延長10天的影響。
問題4:
N工作壓縮60天后,H工作總時差50天,自由時差30天;K工作總時差20天,自由時差10天;M工作總時差10天,自由時差10天。
溫馨提示:各位考友可進入監理工程師考試論壇與廣大考友一起學習交流。
編輯推薦:
最新資訊
- 注冊監理工程師歷年真題答案解析2025-09-16
- 交通運輸專業監理工程師歷年真題:含答案解析及考點分析2025-09-16
- 注冊監理工程師真題解析-建設工程組織平行施工的特點2025-09-11
- 監理工程師真題視頻講解:建設工程監理概述2025-07-11
- 2025年土建監理工程師考試真題答案2025-05-22
- 2025年注冊監理工程師三控真題2025-05-22
- 2025年全國注冊監理工程師考試真題2025-05-22
- 2025年注冊監理工程師真題答案和解析2025-05-22
- 2025交通工程監理工程師目標控制真題2025-05-22
- 2025年注冊監理工程師目標控制交通真題及解析2025-05-22
