  第七章建設工程質量缺陷及事故

  第二節工程質量事故

  工程質量事故處理程序

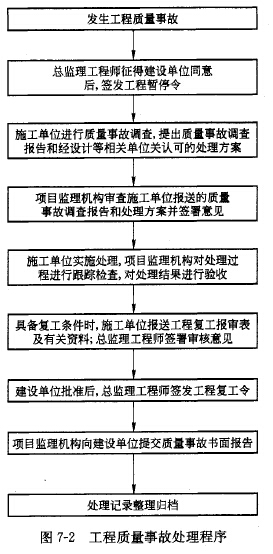

  工程質量事故發生后,項目監理機構可按以下程序進行處理,如圖7-2所示

  ( 1)工程質量事故發生后,總監理工程師應簽發《工程暫停令》,要求暫停質量事故部位和與其有關聯部位的施工,要求施工單位采取必要的措施,防止事故擴大并保護好現場。同時,要求質量事故發生單位迅速按類別和等級向相應的主管部門上報。

  (2)項目監理機構要求施工單位進行質量事故調查、分析質量事故產生的原因,并提交質量事故調查報告。對于由質量事故調查組處理的,項目監理機構應積極配合,客觀地提供相應證據。

  (3)根據施工單位的質量調查報告或質量事故調查組提出的處理意見,項目監理機構要求相關單位完成技術處理方案。質量事故技術處理方案一般由施工單位提出,經原設計單位同意簽認,并報建設單位批準。對于涉及結構安全和加固處理等的重大技術處理方案,一般由原設計單位提出。必要時,應要求相關單位組織老師論證,以確保處理方案可靠、可行、保證結構安全和使用功能。

  (4)技術處理方案經相關各方簽認后,項目監理機構應要求施工單位制定詳細的施工方案。XI處理過程進行跟蹤檢查,對處理結果進行驗收。必要時應組織有關單位對處理結果進行簽訂。

  (5)質量事故處理完畢后,具備工程復工條件時,施工單位提出復工申請,項目監理機構應審查施工單位報送的工程復工報審表及有關資料,符合要后,總監理工程師簽署審核意見,報建設單位批準后,簽發工程復工令。

  ( 6)項目監理機構應及時向建設單位提交質量事故書面報告,并應將完整的質量事故處理記錄整理歸檔。質量事故書面報告應包括如下內容:

  1〉工程及各參建單位名稱;

  2〉質量事故發生的時間、地點、工程部位;

  3〉事故發生的簡要經過、造成工程損傷狀況、傷亡人數和直接經濟損失的初步估計;

  4〉事故發生原因的初步判斷;

  5〉事故發生后采取的措施及處理方案;

  6〉事故處理的過程及結果。

溫馨提示:各位考友可進入監理工程師考試交流群:398458694,或進入監理工程師考試論壇與廣大考友一起學習交流。

編輯推薦:

2015監理工程師考試輔導招生簡章

2004-2014年監理工程師考試真題及答案匯總

2015年監理工程師考試VIP套餐,贈送學習課程

2015年監理工程師資格考試報名時間|入口匯總

注冊監理工程師考試《理論與法規》章節知識點

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

監理工程師資格查詢

監理工程師歷年真題下載 更多

監理工程師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

監理工程師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
