2014年監理工程師投資控制:建設工程施工階段的投資控制


建設工程施工階段的投資控制
1.簡述施工階段投資控制的工作流程。

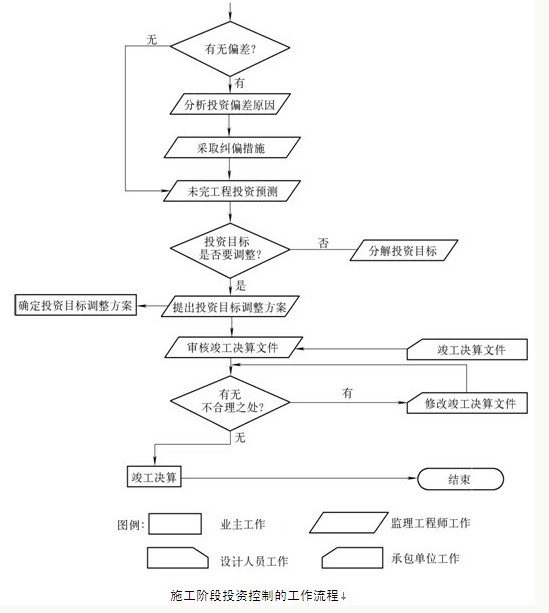

答:施工階段投資控制的工作流程見圖。
2.工程計量的依據和方法有哪些?
答:工程計量的依據:(1)質量合格證書。工程計量必須與質量監理緊密配合,經過專業工程師檢驗,工程質量達到合同規定的標準后,由專業工程師簽署報驗申請表(質量合格證書),只有質量合格的工程才予以計量。(2)工程量清單前言和技術規范。工程量清單前言和技術規范的“計量支付”條款規定了清單中每一項工程的計量方法,同時還規定了按規定的計量方法確定的單價所包括的工作內容和范圍。(3)設計圖紙。計量的幾何尺寸要以設計圖紙為依據,工程師對承包商超出設計圖紙要求增加的工程量和自身原因造成返工的工程量,不予計量。
根據FIDIC合同條件的規定,一般可按照以下方法進行計量:(1)均攤法,即對清單中某些項目的合同價款,按合同工期平均計量,如:為監理工程師提供宿舍,保養測量設備,維護工地清潔和整潔等。這些項目的共同特點是每月均有發生。(2)憑據法,即按照承包商提供的憑據進行計量支付。如建筑工程險保險費、第三方責任險保險費、履約保證金等項目,一般按憑據法進行計量支付。(3)估價法,即按合同文件的規定,根據工程師估算的已完成的工程價值支付。如為工程師提供辦公設施和生活設施,當承包商不能一次購進時,則需采用估價法進行計量支付。(4)斷面法,斷面法主要用于取土坑或填筑路堤土方的計量。采用這種方法計量,在開工前承包商需測繪出原地形的斷面,并需經工程師檢查,作為計量的依據。(5)圖紙法,在工程量清單中,許多項目都采取按照設計圖紙所示的尺寸進行計量。如混凝土構筑物的體積,鉆孔樁的樁長等。(6)分解計量法,即將一個項目,根據工序或部位分解為若干子項,對完成的各子項進行計量支付。這種計量方法主要是為了解決一些包干項目或較大的工程項目的支付時間過長,影響承包商的資金流動等問題。
3.工程價款現行結算辦法和動態結算辦法有哪些?
答:按現行規定,承包工程價款結算可以根據不同情況采取多種方式:(1)按月結算。即先預付工程備料款,在施工過程中按月結算工程進度款,竣工后進行竣工結算。(2)竣工后一次結算。建設項目或單項工程全部建筑安裝工程建設期在12個月以內,或者工程承包合同價值在100萬元以下的,可以實行工程價款每月月中預支,竣工后一次結算。(3)分段結算。即當年開工,當年不能竣工的單項工程或單位工程按照工程形象進度,劃分不同階段進行結算。分段結算可以按月預支工程款。(4)結算雙方約定的其他結算方式。
常用的動態結算辦法有:(1)按實際價格結算法。在我國,由于建筑材料需市場采購的范圍越來越大,有些地區規定對鋼材、木材、水泥等三大材的價格采取按實際價格結算的辦法,工程承包商可憑發票按實報銷。(2)按主材計算價差。發包人在招標文件中列出需要調整價差的主要材料表及其基期價格(一般采用當時當地工程價格管理機構公布的信息價或結算價),工程竣工結算時按竣工當時當地工程價格管理機構公布的材料信息價或結算價,與招標文件中列出的基期價比較計算材料差價。(3)主料按抽料計算價差,其他材料按系數計算價差。主要材料按施工圖預算計算的用量和竣工當月當地工程價格管理機構公布的材料結算價或信息價與基價對比計算差價。其他材料按當地工程價格管理機構公布的竣工調價系數計算方法計算差價。(4)竣工調價系數法。按工程價格管理機構
施工階段投資控制的工作流程
公布的竣工調價系數及調價計算方法計算差價。(5)調值公式法(又稱動態結算公式法)。絕大多數情況是發包方和承包方在簽訂的合同中就明確規定了調值公式
查看更多:監理師考試頻道 2013年監理師考后試題分享交流 在職碩士課程
編輯推薦:
最新資訊
- 高效備考!2026年監理考點精講試聽課正式上線,專治“零基礎沒方向”“老考生卡瓶頸”!2025-09-17
- 免費下載!監理工程師考試各科目易錯知識點2025-09-17
- 2026年監理備考:歷年真題+新生備考大禮包,均可領取!2025-09-17
- 2026監理工程師《合同管理》考試知識點:定金2025-09-05
- 2026監理工程師《理論法規》考試知識點:全過程工程咨詢實施策略2025-09-05
- 2026監理工程師《理論法規》考試知識點:工程總承包模式及其特點2025-08-29
- 必看避坑指南!監理工程師《目標控制》易錯點匯總2025-08-29
- 別再丟分!監理工程師《理論和法規》易錯點匯總2025-08-25
- 監理工程師《合同管理》易錯知識點大盤點,備考必備!2025-08-25
- 2026監理工程師《理論法規》考試知識點:工程總承包管理組織2025-08-14
