  試題六(20分)

  某工程施工合同工期為213 d,施工單位擬定的施工雙代號網絡進度計劃如圖6―1

  所示,圖中箭線下方數據為工作持續時間(單位:d)。

  在A工作完成時,由于設計變更,項目業主提出了增加L、N兩項工作的要求。l,工

  作在D工作之后開始,在H工作開始之前結束;N工作在F工作之后開始,在J工作開

  始之前結束,施工單位對I。N兩項工作持續時間的估計值見表6―1。

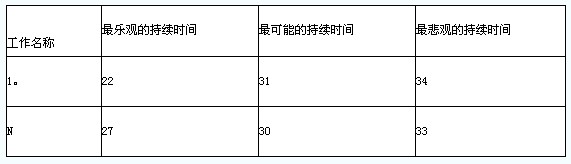

  表6-1 L、N工作持續時間估計值 單位:d

  【問題】

  1.圖6―1所示的進度計劃能否滿足合同工期的要求?為什么?該計劃中除A、K工作外,

  還有哪些工作為關鍵工作?網絡計劃中關鍵工作的總時差和自由時差分別為多少天?

  2.根據三時估計法確定L、N工作的持續時問期望值,并判斷哪一個工作的持續時間期

  望值更可靠。說明理由。

  3.繪制該工程增加L、N工作后的雙代號網絡進度計劃,確定新的計算工期和關鍵線路

  (按L、N工作的持續時間期望值確定其持續時間)。

  4.為使該工程按原合同工期完工,可以采取哪幾種方法縮短計算工期?

      查看更多內容: 監理師考試頻道 監理師考試時間匯總

      編輯推薦:

      2013年注冊監理工程 師考試報名專題

      注冊監理工程師復習資料匯總

      2013年注冊監理工 程師考試網上輔導招生簡章推出

      2013年監理工程師權威老師授課 現在報名 贈2012年版課程!

      環球網校2012年監理工程師考試輔 導通過率高達91.45%

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

監理工程師資格查詢

監理工程師歷年真題下載 更多

監理工程師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
