2013年監理工程師案例分析沖刺試題第二套試題六

試題六(20分)
某工程項目,建設單位通過公開招標方式確定某施工單位為中標人,雙方簽訂了工
程承包合同,該總承包人將設備基礎工程分包給具有相應資質的施工企業,并簽訂了分
包合同,分包合同工期為3個月。
分包合同中有關工程價款及其支付的條款如下。
(1) 分項工程量清單中含有兩個分項工程,工程量分別為甲項4 500 m3,乙項31 000 m3,清單報價中,甲項綜合單價為200元/m3,乙項綜合單價為l2.93元/m3,乙項綜合單價的單價分析表見表6―1。當某一分項工程實際工程量比清單工程量增加超出10%時,應調整單價,超出部分的單價調整系數為o.9;當某一分項工程實際工程量比清單工程量減少l0%以上時,對該分項工程的全部工程量調整單價,單價調整系數為L l。

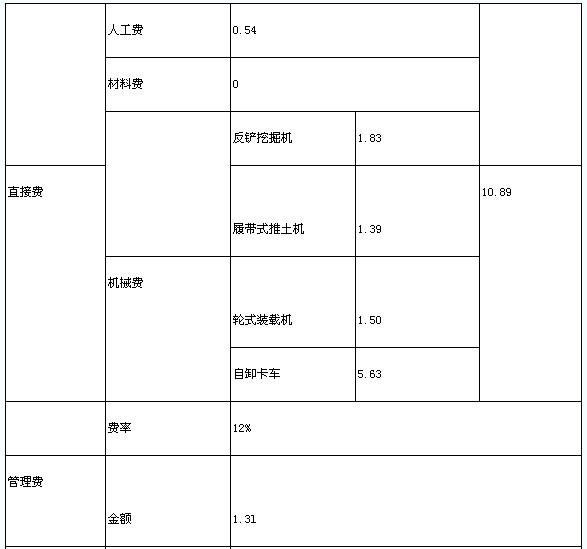

表6一l (乙項工程)工程量清單綜合單價分析表(部分) 單位:元/m3,
2)措施項目清單共有7個項目,其中環境保護等3項措施費用4.5萬元,這3項措
施費用以分部分項工程量清單計價合計為基數進行結算。剩余的4項措施費用共計
16萬元,一次性包死,不得調價。全部措施項目費在開工后的第1個月月末和第2個月
月末按措施項目清單中的數額分兩次平均支付,環境保護措施等3項費用調整部分在最
后一個月結清,多退少補。
(3)其他項目清單中只包括招標人預留金5萬元,實際施工中用于處理變更洽商,最后一個月結算。
(4)規費綜合費率為4.89%,其取費基數為分部分項工程量清單計價合計、措施項目清單計價合計、其他項目清單計價合計之和;稅金的稅率為3.47%。
(5)工程預付款為簽約合同價款的10%,在開工前支付,開工后的前兩個月平均扣除。
(6)該項工程的質量保證金為簽約合同價款的3%,自第l個月起,從承包商的進度款中,按3%的比例扣留。
合同工期內,承包商每月實際完成并經監理工程師簽證確認的工程量見表6―2。

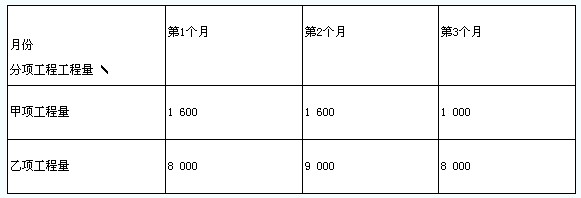

表6―2各月實際完成工程量表 單位.m3
【問題】
1.該工程簽約時的合同價款是多少萬元?
2.該工程的預付款是多少萬元?
3.該工程質量保證金是多少萬元?
4.各月的分部分項工程量清單計價合計是多少萬元?并對計算過程做出必要的說明。
5.各月需支付的措施項目費是多少萬元?
6.承包商第1個月應得的進度款是多少萬元?
(注:計算結果均保留兩位小數)
編輯推薦:
2013年監理工程師權威老師授課 現在報名 贈2012年版課程!
環球網校2012年監理工程師考試輔 導通過率高達91.45%
最新資訊
- 2026年監理工程師《目標控制(水利)》考試題庫2025-09-25
- 2026年監理工程師《理論與法規》自測練習題2025-09-25
- 2026年全國監理工程師《目標控制(水利)》試題及答案2025-09-22
- 2026年監理工程師《案例分析》考試練習題2025-09-18
- 2026年監理工程師考試題庫免費做題!免費下載!2025-09-17
- 2026年監理工程師職業資格考試合同管理模擬題2025-09-16
- 2026監理工程師《理論與法規》考點練習題2025-09-11
- 2026年監理工程師《合同管理》考試母題及答案2025-09-11
- 2026監理工程師《理論和法規》自測練習題2025-09-05
- 2026年度監理工程師《合同管理》考試免費題庫2025-09-05
