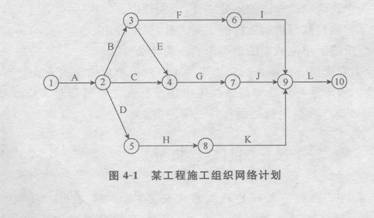

  試題四(20分)

  根據工作之間的邏輯關系,某工程施工組織網絡計劃如圖4―1所示。該工程有兩個施工組織方案,相應的各工作所需的工時和費用見表4―1。在施工合同中約定:合同.Y-期為270 d,工期延誤一天罰3萬元,提前一天獎l萬元。

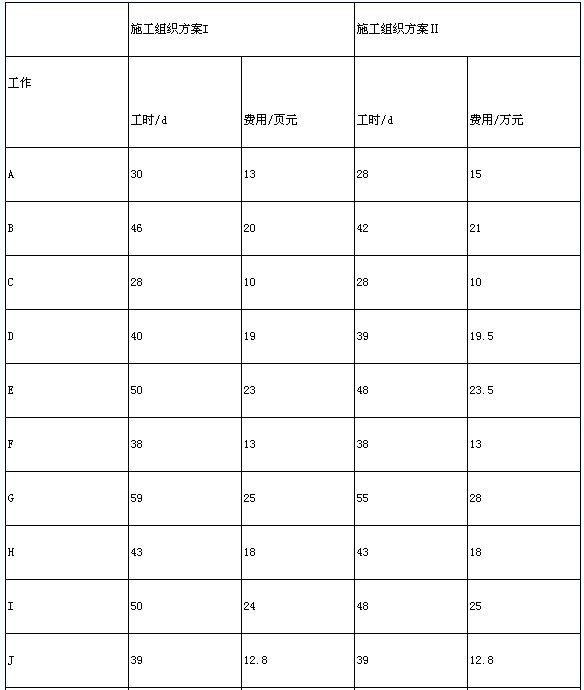

  表4―1基礎資料

  【問題】

  1.分別計算兩種施工組織方案的工期和綜合費用并確定其關鍵線路。

  2.如果對該工程網絡計劃的關鍵工作采用方案Ⅱ,非關鍵工作采用方案I混合組織施

  工,相應的工期和綜合費用各為多少?
