  61,建設單位工程項目年度計劃的( )將確定年度施工項目的投資額和年末形象進度,并

  闡明建設條件(圖紙、設備、材料、施工力量)的落實情況。

  A。年度計劃項目表

  B.年度設備平衡表

  C.年度竣工投產交付使用計劃表

  D.年度建設資金平衡表

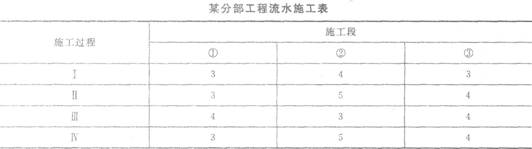

  62.某分部工程由4個施工過程組成,分為3個施工段組織流水施工,其流水節拍(單位:d)見下表,則流水施工工期為( )d。

  A.25

  B.24

  C.23

  D.22

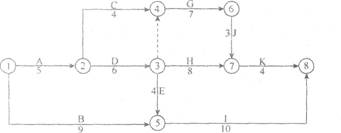

  63.某分部工程雙代號網絡計劃如下圖所示,圖中錯誤的是( )。

  A.存在循環回路

  B.節點編號有誤

  C.存在多個起點節點

  D.存在多個終點節點

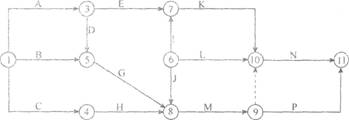

  64.某工程雙代號網絡計劃如下圖所示,其關鍵線路有( )條。

  A.1

  B.2

  C.3

  D.4

  65.以時間坐標為尺度表示工作進度安排的網絡計劃是( ),其主要特點是計劃時間直觀

  明了。

  A.多級網絡計劃

  B.有時限的網絡計劃

  C.搭接網絡計劃

  D.時標網絡計劃

  66.當工程網絡計劃中某項工作的實際進度偏差影響到總工期而需要通過縮短某些工作的持續時間調整進度計劃時,這些工作是指( )的可被壓縮的工作。

  A.關鍵線路和超過計劃工期的非關鍵線路上

  B.關鍵線路上資源消耗量比較少

  C.關鍵線路上持續時間比較長

  D.施工工藝及采用技術比較簡單

  67.網絡計劃時間參數的計算方法并不包括( )。

  A.表上計算法

  B.圖上計算法

  C.公式法

  D.邏輯判斷法

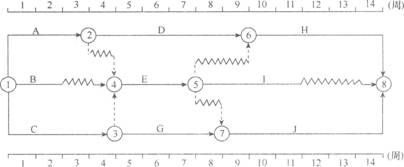

  68.某工程雙代號時標網絡計劃如下圖所示,其中工作E的總時差為( )周。

  A.0

  B.1

  C.2

  D.3

  69.在第68題所示雙代號時標網絡計劃中,如果8、D、I三項工作共用一臺施工機械,且必須順序施工,則總工期( )。

  A.會延長2周,但施工機械在現場不會閑置

  B.會延長2周,且施工機械會在現場閑置6周

  C.不會延長,且施工機械在現場也不會閑置

  D.不會延長,但施工機械會在現場閑置2周

  70.當工程網絡計劃的工期優化過程中出現多條關鍵線路時,必須( )。

  A.將持續時間最長的關鍵工作壓縮為非關鍵工作

  B.壓縮各條關鍵線路上直接費最少的工作的持續時間

  C.壓縮各條關鍵線路上持續時間最長的工作的持續時間

  D.將各條關鍵線路的總持續時間壓縮相同數值

      查看更多內容: 監理師考試頻道 監理師考試時間匯總

      編輯推薦:

      2013年注冊監理工程 師考試報名專題

      注冊監理工程師復習資料匯總

      2013年注冊監理工 程師考試網上輔導招生簡章推出

      2013年監理工程師權威老師授課 現在報名 贈2012年版課程!

      環球網校2012年監理工程師考試輔 導通過率高達91.45%

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

監理工程師資格查詢

監理工程師歷年真題下載 更多

監理工程師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
