2013年監理工程師理論與法規知識點配套練習及答案(六)

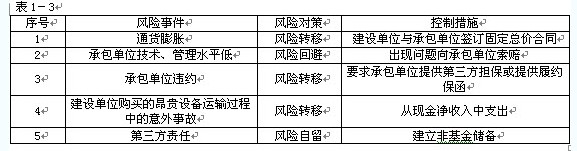

【背景資料】某工業建設工程項目建設單位委托了一家監理單位協助組織工程招標并負責施工監理工作。總監理工程師在主持編制監理規劃時,安排了一位專業監理工程師負責該建設項目風險分析和相應監理規劃內容的編寫工作。經過風險識別、評價,按風險量的大小將該項目中的風險歸納為大、中、小三類。根據該建設項目的具體情況,監理工程師對建設單位的風險事件提出了風險決策,相應制定了風險控制措施(見表1―3)。
[問題]
1.針對監理工程師提出的風險轉移、風險回避和風險自留三種風險對策,指出各自的適用對象(指風險量大小)。
2.分析監理工程師在表1―3中提出的各項風險控制措施是否正確?說明理由。
【知識要點】
掌握各種風險對策的適用對象以及各類對策可以采取的相應措施。可參閱教材第四章第四節。
【解題思路】
對風險對策的適用性進行選擇,應通過對風險回避、風險自留和風險轉移三種風險對策在概念上的理解,從而可以清楚這些風險對策的適用對象各不相同,而風險對策的適用
性的依據是風險評價,需要從效果和代價兩個方面來考慮,這樣就可以判斷這三種風險對策各自的適用對象和應采取的對策是什么。
[參考答案]
問題1答案:風險轉移適用于風險量大或中等的風險事件。風險回避適用于風險量大的風險事件。風險自留適用于風險量小的風險事件。
問題2答案:對照風險對策及控制措施表中的問題回答(按序號):
1.正確。固定總價合同對建設單位沒有風險。
2.不正確。應選擇技術、管理水平高的承包單位。
3.正確。第三方擔保或承包單位提供履約保函可以轉移風險。
4.不正確。從現金凈收人中支出屬于風險自留。對這類風險可采取投保保險韻方式轉移風險。
5.對應正確,出現風險損失,從非基金儲備中支付,有應對措施,屬于風險自留。但按國際慣例,對此類風險,一般是通過投保第三方責任險的方式轉移風險。
編輯推薦:
2013年監理工程師權威老師授課 現在報名 贈2012年版課程!
環球網校2012年監理工程師考試輔 導通過率高達91.45%
最新資訊
- 2022年全國注冊監理工程師考試題庫2022-05-11
- 2022年注冊監理工程師考試題庫有答案2022-05-04
- 2022年監理工程師試題資料2022-04-28
- 2022年重慶監理工程師考試題庫2022-04-26
- 2022年注冊監理工程師考試題庫2022-04-24
- 2022年重慶市監理工程師考試題庫2022-04-24
- 2022年監理工程師《合同管理》章節基礎題:NEC施工合同(ECC)及合作伙伴管理2021-10-19
- 2020監理工程師《合同管理》考點試題(39)2020-08-11
- 2018年監理工程師《理論與法規》國際工程咨詢與實施組織模式2017-08-03
- 2018年監理工程師《理論與法規》建設工程監理工作內容和主要方式2017-08-03
