2012年注冊監理工程師考試案例分析模擬練習29


【案例二十九】
背景材料

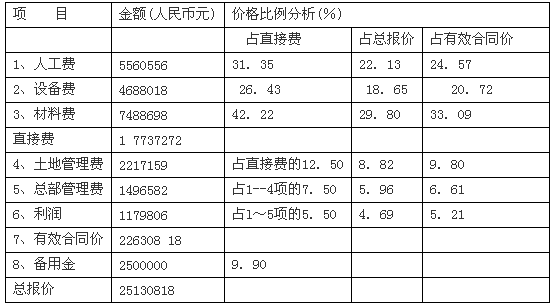

某工程項目,發包人與承包人依據《水利水電士建工程施工合同條件》簽訂了施工承包合同,該工程的合同價匯總表如下:
合同中規定:
(1)工程預付款的總額為合同價格的10%,開工前由發包人一次付清。工程預付款按公式扣還:
(2)發包人從第1次支付工程進度款起按10%比例扣保留金,直至保留金總額達到合同價的5%為止;
(3)物價調整采用調價公式法;
合同執行過程中,由于發包人違約合同解除。合同解除時的情況為:
(1)承包人已完成合同金額1200萬元;
(2)合同履行期間價格調整差額系數為0.02;
(3)承包人為工程合理訂購的某種材料尚有庫存價值50萬元;
(4)承包人為本工程訂購的專用永久工程發備,已經簽訂了訂貨合同,合同價為50萬元,并已支付合同定金10萬元;
(5)承包人已完成一個合同內新增項目100萬元(按當時市場價格計算的);2012年注冊監理工程師考試時間
(6)承包人已完成計日工10萬元;
(7)承包人的全部進場費為32萬元;
(8)承包人的全部設備撤回承包人基地的費用為20萬元;由于部分設備用到承包人承包的其它工程上使用(合同中未規定),增加撤回費用5萬元;
(9)承包人人員遣返總費用為10萬元;
(10)承包人已完成的各類工程款和計日工等,發包人均已按合同規定支付。
(12)解除合同時,發包人與承包人協商確定:由于解除合同造成的承包人的進場費、設備撤回、人員遣返等費用損失,按未完成合同工程價款占合同價格的比例計算。
問題
(1)合同解除時,承包人已經得到多少工程款?
(2)合同解除時,發包人應總共支付承包人多少金額?(包括已經支付的和還應支付的)
(3)合同解除時,發包人應進一步支付承包人多少金額?
參考答案
(1)合同解除時,承包人已經得到的工程款
1)發包人應支付的款項金額:
①承包人已完成的合同金額1200萬元
②新增項目 100萬元
③計日工 10萬元
④價格調整差額 (1 200+10)×0.02=24.2萬元
⑤工程預付款 2513.0818×10%=251.308萬元
發包人應支付的款項金額=1200+100+10+24.2+251.308=1585.508萬元
2)發包人應扣的款項金額
①工程預付款扣還
累計扣回工程預付款
②扣保留金
1310×10%=131萬元>2513.0818×5%=125.654萬元(保留金總額)
發包人應扣款項的金額=115.34+125.654=240.994萬元
承包商已經得到的工程款=應支付的款項金額一應扣款項的金額=1585.508--240.994-=1344.514萬元
(2)合同解除時,發包人應總共支付承包人金額
1)承包人已完成的合同金額 1200萬元
2)新增項目 100萬元
3)計日工 10萬元
4)價格調整差額 (1200+10) ×0.02=24.20萬元
5)承包人的庫存材料 50萬元(一旦支付,材料歸發包人所有)2012年監理工程師報名時間
6)承包人訂購設備定金 10萬元
7)承包人設備、人員遣返和進場費損失補償
(2513.0818-1200)/2513.0818×(20+10+32)=32.39萬元
8)利潤損失補償
發包人應總共支付承包人金額=1200+100+10+24.2+50+10+32.39+58.81=1485.40萬元
(3)發包人應進一步支付承包人金額=總共應支付承包人金額一承包人已經得到的工程款 =1485.40一1344.514=140.886萬元
查看更多內容>> 監理工程師考試頻道 監理工程師考試論壇 監理工程師課程免費試聽
?2012年注冊監理工程師考試網上輔導招生簡章推出
?2012年監理工程師VIP套餐 不過第二年免費重學!
?環球網校2011年監理工程師考試輔導通過率高達91.26%
最新資訊
- 2026年監理工程師《目標控制(水利)》考試題庫2025-09-25
- 2026年監理工程師《理論與法規》自測練習題2025-09-25
- 2026年全國監理工程師《目標控制(水利)》試題及答案2025-09-22
- 2026年監理工程師《案例分析》考試練習題2025-09-18
- 2026年監理工程師考試題庫免費做題!免費下載!2025-09-17
- 2026年監理工程師職業資格考試合同管理模擬題2025-09-16
- 2026監理工程師《理論與法規》考點練習題2025-09-11
- 2026年監理工程師《合同管理》考試母題及答案2025-09-11
- 2026監理工程師《理論和法規》自測練習題2025-09-05
- 2026年度監理工程師《合同管理》考試免費題庫2025-09-05
