【案例六十】$lesson$
背景材料
某水閘工程施工招標投標及合同管理過程中,發生如下事件:
事件l:該工程可行性研究報告批準后立即進行施工招標。
事件2:施工單位的投標文件所載工期超過招標文件規定的工期,評標委員會向其發出了要求澄清的通知,施工單位按時遞交了答復,修改了工期計劃,滿足了要求。評標委員會認可工期修改。
事件3:招標人在合同談判時,要求施工單位提高混凝土強度等級,但不調整單價,否則不簽合同。
事件4:合同約定,發包人的義務和責任有:①提供施工用地;②執行監理單位指示;③保證工程施工人員安全;④避免施工對公眾利益的損害;⑤提供測量基準。承包人的義務和責任有:①墊資100萬元;②為監理人提供工作和生活條件;③組織工程驗收;④提交施工組織設計;⑤為其他人提供施工方便。
事件5:合同部分條款如下:

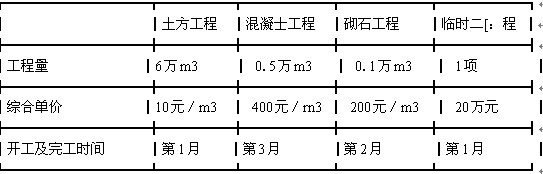

(1)計劃施工工期3個月,自合同簽訂次月起起算。合同工程量及單價如下表:
(2)合同簽訂當月生效,發包人向承包人一次性支付合同總價的10%,作為工程預付款,施工期最后2個月等額扣回。
(3)保留金為合同總價的5%,在施工期內,按每月工程進度款5%的比例于留。保修滿后退還,保修期1年。
問題
(1)根據水利水電工程招標投標有關規定,事件1、事件2、事件3的處理要求是否合理,逐一說明理由。2012年監理工程師考試報名
(2)根據《水利水電土建工程施工合同條件》(GF一2000-0208),指出事件4中,關發包人和承包人的義務和責任中的不妥之處。
(3)按事件5所給的條件,合同金額為多少?發包人應支付的工程預付款為多少?應扣留的保留金總額為多少?
(4)按事件5所給條件,若施工單位按期完成各項工程,計算施工單位工期最后一個月工程進度款、保留金扣留、工程預付款扣回、應收款。
參考答案
(1)事件1不合理。施工招標應該在初步設計已經批準:建設資金來源已落實,年度投資計劃已經安排;監理單位已確定;具有能滿足招標要求的設計文件,已與設計單位簽訂適應施工進度要求的圖紙交付合同或協議;有關建設項目永久征地、臨時征地和移民搬遷的實施、安置工作已經落實或已有明確安排等條件具備后方可進行。
查看更多內容>> 監理工程師考試頻道 監理工程師考試論壇 監理工程師課程免費試聽
?2012年注冊監理工程師考試網上輔導招生簡章推出
?2012年監理工程師VIP套餐 不過第二年免費重學!
?環球網校2011年監理工程師考試輔導通過率高達91.26%
最新資訊
- 2026年監理工程師《目標控制(水利)》考試題庫2025-09-25
- 2026年監理工程師《理論與法規》自測練習題2025-09-25
- 2026年全國監理工程師《目標控制(水利)》試題及答案2025-09-22
- 2026年監理工程師《案例分析》考試練習題2025-09-18
- 2026年監理工程師考試題庫免費做題!免費下載!2025-09-17
- 2026年監理工程師職業資格考試合同管理模擬題2025-09-16
- 2026監理工程師《理論與法規》考點練習題2025-09-11
- 2026年監理工程師《合同管理》考試母題及答案2025-09-11
- 2026監理工程師《理論和法規》自測練習題2025-09-05
- 2026年度監理工程師《合同管理》考試免費題庫2025-09-05
