注冊監理工程師考試《進度控制》第六章重點解析(6)


三、掌握工程延期事件的處理程序、原則和方法$lesson$
工程延期的申報與審批
工程延期的審批程序
工程延期的審批程序如圖6-7所示。

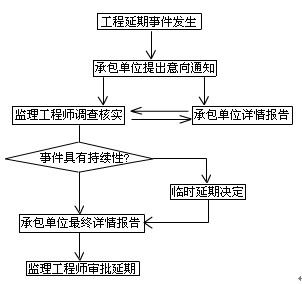

圖6-7 工程延期的審批程序
當工程延期事件發生后,承包單位應在合同規定的有效期內以書面形式通知監理工程師(即工程延期意向通知),以便于監理工程師盡早了解所發生的事件,及時作出一些減少延期損失的決定。隨后,承包單位應在合同規定的有效期內(或監理工程師可能同意的合理期限內)向監理工程師提交詳細的申述報告(延期理由及依據)。監理工程師收到該報告后應及時進行調查核實,準確地確定出工程延期時間。
當延期事件具有持續性,承包單位在合同規定的有效期內不能提交最終詳細的申述報告時,應先向監理工程師提交階段性的詳情報告。監理工程師應在調查核實階段性報告的基礎上,盡快作出延長工期的臨時決定。臨時決定的延期時間不宜太長,一般不超過最終批準的延期時間。
待延期事件結束后,承包單位應在合同規定的期限內向監理工程師提交最終的詳情報告。監理工程師應復查詳情報告的全部內容,然后確定該延期事件所需要的延期時間。
監理工程師在作出臨時工程延期或最終工程延期批準或最終工程延期批準之前,均應與業主和承包單位進行協商。
(三)工程延期的審批原則
監理工程師在審批工程延期時應遵循下列原則:
1.合同條件
導致工期拖延的原因確實屬于承包單位自身以外的,否則不能批準為工程延期。
2.影響工期
發生延期事件的工程部位,無論其是否處在施工進度計劃的關鍵線路上,只有當所延長的時間超過其相應的總時差而影響到工期時,才能批準工程延期。
3.實際情況
查看更多內容>> 監理工程師考試頻道 監理工程師考試論壇 監理工程師課程免費試聽
?2012年注冊監理工程師考試網上輔導招生簡章推出
?網校2010年監理工程師考試網上輔導通過率高達90.80%
最新資訊
- 高效備考!2026年監理考點精講試聽課正式上線,專治“零基礎沒方向”“老考生卡瓶頸”!2025-09-17
- 免費下載!監理工程師考試各科目易錯知識點2025-09-17
- 2026年監理備考:歷年真題+新生備考大禮包,均可領??!2025-09-17
- 2026監理工程師《合同管理》考試知識點:定金2025-09-05
- 2026監理工程師《理論法規》考試知識點:全過程工程咨詢實施策略2025-09-05
- 2026監理工程師《理論法規》考試知識點:工程總承包模式及其特點2025-08-29
- 必看避坑指南!監理工程師《目標控制》易錯點匯總2025-08-29
- 別再丟分!監理工程師《理論和法規》易錯點匯總2025-08-25
- 監理工程師《合同管理》易錯知識點大盤點,備考必備!2025-08-25
- 2026監理工程師《理論法規》考試知識點:工程總承包管理組織2025-08-14
