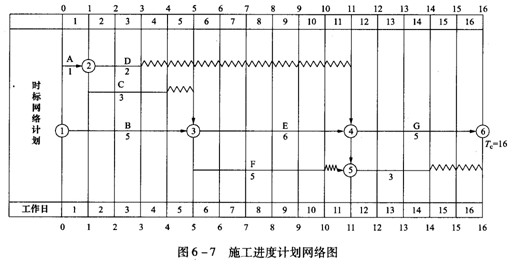

某6層住宅樓工程項目時標網絡計劃如圖6 -7所示,在工作日第5天下班后檢查施工進度完成情況,發現A工作已完成,D工作尚未開始,C工作進行2天,B工作進行3天。
問題

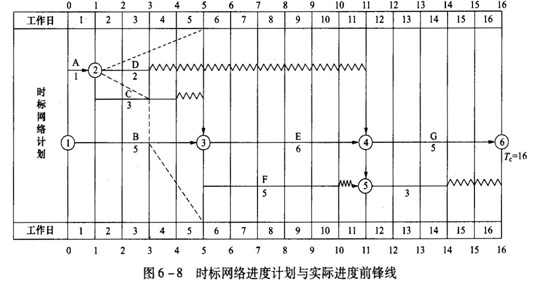

1.繪制實際進度前鋒線記錄進度執行情況。
答案:繪制實際進度前鋒線(如圖6-8中虛線所示)(10分)。

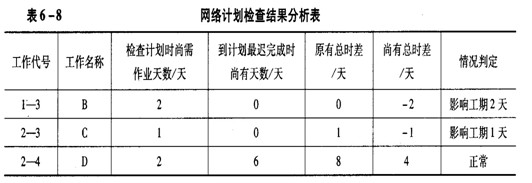

2.對實際進度與計劃進度對比分析,填寫網絡計劃檢查結果分析表。
答案:網絡計劃檢查結果分析見表6-8(10分)。
