  某項工程建設單位與施工承包單位簽定了施工合同,合同中含有兩個子項工程,估算工程量A項2300m3,B項為3200m3.經協商,合同A項為180 元/m3,B項為160元/m3.承包合同規定。 $lesson$

  (1)開工前建設單位向施工承包單位支付合同價的20%作為預付款。

  (2)建設單位自第一月起,從施工承包單位的工程款中,按5%的比例扣留保修金。

  (3)當子項工程實際工程量超過估算工程量10%時,可進行調價,調整系數0.9.

  (4)根據市場情況規定價格調整系數平均按1.2計算。

  (5)監理工程師簽發月度付款最低金額為25萬元人民幣。

  (6)預付款在最后兩個月扣除,每月扣50%.

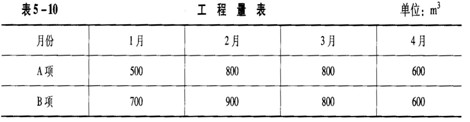

  施工承包單位每月實際完成并經監理工程師簽證確認的工程量如表5-10所示。

  第一個月,工程量價款為:500×180+700×160=20.2萬元。

  應簽證的工程款為:20.2×1.2×(1-5%)=23.028萬元。

  由于合同規定監理工程師簽發的最低金額為25萬元人民幣,故本月監理工程師不予簽發付款憑證。

  問題

  求預付款?從第二個月起的每月工程量價款、監理工程師應簽證的工程款、實際簽發的付款憑證金額各是多少?

  參考答案

  (1)預付款金額為:

  (2300×180+3200×160)×20%=18.52萬元(1分)。

  (2)第二個月,工程量價款為:800×180+900×160=28.8萬元(1分)。

  應簽證的工程為:28.8×1.2×0.95=32.832萬元(1分)。

  本月工程師實際簽發的付款憑證金額為:23.028 +32.832 =55.86萬元(1分)。

  (3)第三個月,工程量價款為:

  800×180+800×160=27.2萬元(1分)。

  應簽證的工程為:27.2×1.2×0.95=31.008萬元(1分)。

  應扣預付款為:18.52×50%=9.26萬元(1分)。

  應付款為:32.008-9.26=21.748萬元(1分)。

  因本月應付款金額小于25萬元,故監理工程師不予簽發付款憑證(2分)。

  (4)第四個月,A項目工程累計完成工程量2700m3,比原估算工程量2300 m3超出400 m3,已超過估算工程量10%,超出部分其單位應進行調整。

  超過估算工程量10%的工程為:2700-2300×(1+10%)=170m3(1分)。

  這部分工程量單價應調整為:180× 0.9=162 元/m3(1分)。

  A項工程工程量價款為:(600-170)× 180+170×162=10.494萬元(1分)。

  B項工程累計完成工程量為3000 m3,比原來估算工程量3200m3減少200 m3,不超過估算工程量,其單價不予進行調整(2分)。

  B項工程工程量價款為:600×160=9.6萬元(1分)。

  本月完成A.B兩項工程量價款合計為:10.494+9.6=20.097萬元(1分)。

  應簽證的工程款為:20.094×1.2×0.95=22.907萬元(1分)。

  本月監理工程師實際簽發的付款憑證金額為:

  21.748+22.907-18.52×50%=35.395萬元(2分)。

查看更多內容>>   監理工程師考試頻道     監理工程師考試論壇  監理工程師課程免費試聽

?網校2010年監理工程師考試網上輔導通過率高達90.80%

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

監理工程師資格查詢

監理工程師歷年真題下載 更多

監理工程師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
