2011年監理師考試質量、投資、進度控制練習題(15)


1.在單代號搭接網絡計劃中,工作的自由時差等于( )。
A.該工作與其緊后工作時距的最小值
B.緊后工作最早開始時間與本工作最早完成時間的差值
C.該工作與其緊后工作時間間隔的最小值
D.緊后工作最遲開始時間與本工作最遲完成時間的差值
2.當非關鍵工作M正在實施時,檢查進度計劃發現工作M存在的進度偏差不影響總工期,但影響后續承包單位的進度,調整進度計劃的最有效的方法是縮短( )。
A.后續工作的持續時間
B.工作M的持續時間
C.工作M平行工作的持續時間
D.關鍵工作的持續時間
3.在工程施工進度計劃的實施過程中,為了加快施工進度,可以采取的組織措施是( )。
A.改進施工工藝和施工技術
B.采用更先進的施工機械
C.對所采取的技術措施給予經濟補償
D.增加勞動力和施工機械的數量
4.監理工程師控制建設工程進度的技術措施是指( )。
A.建立工程進度報告制度及進度信息溝通網絡
B.協調合同工期與進度計劃之間的關系
C.加強風險管理,預測風險因素并提出預防措施
D.審查承包商提交的進度計劃,使承包商在合理的狀態下施工
5.在下列施工組織方式中,不能實現工作隊專業化施工的組織方式是( )。
A.依次施工和流水施工
B.平行施工和流水施工
C.依次施工和平行施工
D.平行施工和搭接施工
6.固定節拍流水施工的特點是( )。
A.所有專業隊只在第一段采用固定節拍
B.所有施工過程在各個施工段的流水節拍均相等
C.專業隊數等于施工段數
D.各個專業隊在各施工段可間歇作業
7.單代號網絡計劃中( )。
A.箭線表示工作及其進行的方向,節點表示工作之間的邏輯關系
B.節點表示工作,箭線表示工作進行的方向
C.箭線表示工作及其進行的方向,節點表示工作的開始或結束
D.節點表示工作,箭線表示工作之間的邏輯關系

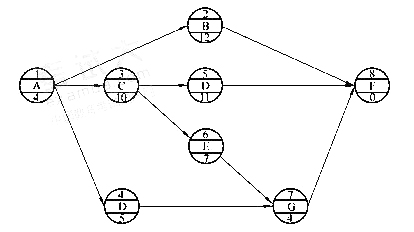

8.某工程單代號網絡計劃如下圖所示,其關鍵線路有( )條。
A. 2
B. 3
C. 4
D. 5
9.當工程網絡計劃的計算工期小于計劃工期時,關鍵工作的( )。
A.總時差為零
B.總時差均大于零
C.自由時差為零
D.自由時差均大于零
10.監理工程師檢查網絡計劃時,發現某工作尚需作業5天,到該工作計劃最遲完成時刻尚余7天,原有總時差為6天,則該工作尚有總時差為( )天。
A. 1
B.-1
C.-2
D. 2
參考答案:1.C 2.B 3.D 4.D 5.C 6.B 7.D 8.A 9.B 10.D
查看更多內容>> 監理工程師考試頻道 監理工程師考試論壇 監理工程師課程免費試聽
·2011年監理工程師考試網上輔導招生簡章推出
·04、05、06、07、08、09年監理工程師考試試卷及答案匯總
·網校2010年監理工程師考試網上輔導通過率高達90.80%
最新資訊
- 2026年全國監理工程師《目標控制(水利)》試題及答案2025-09-22
- 2026年監理工程師《案例分析》考試練習題2025-09-18
- 2026年監理工程師考試題庫免費做題!免費下載!2025-09-17
- 2026年監理工程師職業資格考試合同管理模擬題2025-09-16
- 2026監理工程師《理論與法規》考點練習題2025-09-11
- 2026年監理工程師《合同管理》考試母題及答案2025-09-11
- 2026監理工程師《理論和法規》自測練習題2025-09-05
- 2026年度監理工程師《合同管理》考試免費題庫2025-09-05
- 2026年監理工程師《理論和法規》經典例題及答案2025-09-01
- 2026年監理工程師《合同管理》免費刷題2025-09-01
