  61.在組織流水施工的各種方式中,當流水節拍均不相等時,具有各施工專業隊施工連續,但施工段之間有空閑時間的組織方式是( )。

  A.固定節拍流水

  B.一般成倍節拍流水

  C.加快異節拍流水

  D.無節奏流水

  62.某砌筑工程主要有砌墻和搭腳手架兩個施工過程分3個施工段組織流水施工,流水節拍分別為4、3、5和2、1、2,則流水步距與流水施工工期分別為( )天。

  A.4和9

  B.9和14

  C.7和12 D.9和21

  63.某市政管道工程劃分為3個施工過程在5個施工段組織加快的成倍節拍流水施工,流水節拍值分別為4、2、6天,該工程的流水施工工期為( )天。

  A.28

  B.20

  C.16

  D.14

  64.在某網絡計劃中,工作S的最早完成時間和最遲完成時間分別為第25 和第28天,工作S的持續工作時間為5天。該工作有3項緊后工作,它們的最早開始時間分別為第28天、第26天和第30天,則工作S的總時差和自由時差分別為( )天。

  A.均為3

  B.2和1

  C.5和2

  D.3和1

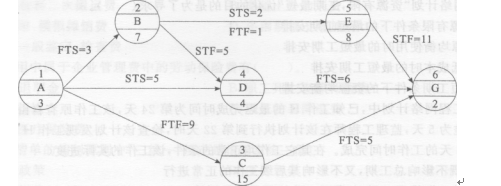

  65.某工程單代號搭接網絡計劃如下圖所示,其關鍵線路有( )條。





  A.0 B.1 C.2 D.3

?2009年注冊監理工程師考試全程備考指南
?2009年監理工程師考試網上輔導招生簡章推出
?報監理工程師網絡班學習 贈09年教材或教輔

  66.在雙代號時標網絡計劃中,關鍵線路是指( )的線路。

  A.自始至終無虛箭線

  B.由關鍵節點組成

  C.自始至終無波形線

  D.自始至終虛箭線上無波形線

  67.當工程網絡計劃的計算工期大于計劃工期時,則( )。

  A.雙代號網絡計劃中關鍵節點的最早時間小于最遲時間

  B.單代號網絡計劃中關鍵工作的總時差等于自由時差

  C.雙代號網絡計劃中關鍵工作的總時差大于或等于自由時差

  D.雙代號網絡計劃中關鍵工作的總時差小于或等于自由時差

  68.在某工程單代號網絡計劃中,不正確的提法( )。

  A.關鍵線路至少有1條

  B.在計劃實施過程中,關鍵線路始終不會改變

  C.關鍵工作的機動時間最小

  D.相鄰關鍵工作之間的時間間隔為零

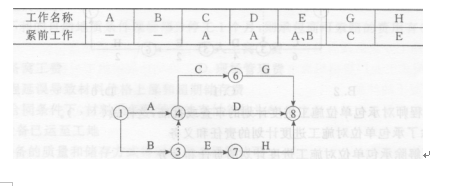

  69.根據下表給定的邏輯關系繪制的分部工程雙代號網絡計劃如下圖所示,其作圖錯誤是( ).



  A.節點編號不對

  B.邏輯關系不對

  C.有多個起點節點

  D.有多個終點節點

  70.在工程網絡計劃中,工作E和工作H之間的先后順序關系屬于組織關系,則說明它們的先后順序并不是由( )決定的。

  A.勞動力調配需要

  B.原材料調配需要

  C.工藝技術過程

  D.機械設備調配需要
