S曲線比較法
S曲線比較法是以橫坐標表示時間,縱坐標表示累計完成任務量,繪制一條按計劃時間累計完成任務量的S曲線;然后將工程項目實施過程中各檢查時間實際累計完成任務量的S曲線也繪制在同一坐標系中,進行實際進度與計劃進度比較的一種方法。
從整個工程項目實際進展全過程看,單位時間投入的資源量一般是開始和結束時較少,中間階段較多。與其相對應,單位時間完成的任務量也呈同樣的變化規律。而隨工程進展累計完成的任務量則應呈S形變化。由于其形似英文字母“S”,S曲線因此而得名。
(一)S曲線的繪制方法(P103-104)
(1)確定單位時間計劃完成任務量。
(2)計算不同時間累計完成任務量。
(3)根據累計完成任務量繪制S曲線。
(二)實際進度與計劃進度的比較(P104)

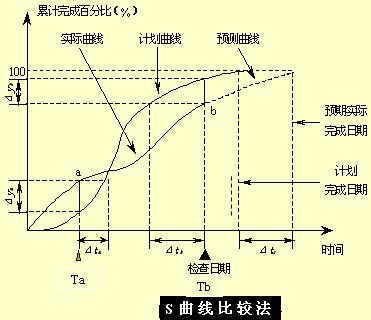

同橫道圖比較法一樣,S曲線比較法也是在圖上進行工程項目實際進度與計劃進度的直觀比較。在工程項目實施過程中,按照規定時間將檢查收集到的實際累計完成任務量繪制在原計劃S曲線圖上,即可得到實際進度S曲線,如圖4-11所示。
通過比較實際進度S曲線和計劃進度S曲線,可以獲得如下信息:
1.工程項目實際進展狀況
如果工程實際進展點落在計劃S曲線左側,表明此時實際進度比計劃進度超前,如圖4-11中的a點;如果工程實際進展點落在S計劃曲線右側,表明此時實際進度拖后,如圖4-11中的b點;如果工程實際進展點正好落在計劃S曲線上,則表示此時實際進度與計劃進度一致。轉自環球網校edu24ol.com
2.工程項目實際進度超前或拖后的時間
在S曲線比較圖中可以直接讀出實際進度比計劃進度超前或拖后的時間。如圖4—11所示,△Ta:表示Ta時刻實際進度超前的時間;△Tb表示Tb時刻實際進度拖后的時間。
3.工程項目實際超額或拖欠的任務量
在S曲線比較圖中也可直接讀出實際進度比計劃進度超額或拖欠的任務量。如圖4—11所示,△Qa表示Ta時刻超額完成的任務量,△Qb表示Tb時刻拖欠的任務量。轉自環 球 網 校edu24ol.com
4.后期工程進度預測
如果后期工程按原計劃速度進行,則可做出后期工程計劃S曲線如圖4—11中虛線所示,從而可以確定工期拖延預測值△T。
查看更多內容>> 監理工程師考試頻道 監理工程師考試論壇 監理工程師課程免費試聽
·2010年監理工程師考試網上輔導招生簡章推出
·04、05、06、07、08年監理工程師考試試卷及答案匯總
·2010年全國注冊監理工程師考試報名時間匯總
·網校09年監理工程師考試網上輔導通過率高達89.5%
最新資訊
- 高效備考!2026年監理考點精講試聽課正式上線,專治“零基礎沒方向”“老考生卡瓶頸”!2025-09-17
- 免費下載!監理工程師考試各科目易錯知識點2025-09-17
- 2026年監理備考:歷年真題+新生備考大禮包,均可領取!2025-09-17
- 2026監理工程師《合同管理》考試知識點:定金2025-09-05
- 2026監理工程師《理論法規》考試知識點:全過程工程咨詢實施策略2025-09-05
- 2026監理工程師《理論法規》考試知識點:工程總承包模式及其特點2025-08-29
- 必看避坑指南!監理工程師《目標控制》易錯點匯總2025-08-29
- 別再丟分!監理工程師《理論和法規》易錯點匯總2025-08-25
- 監理工程師《合同管理》易錯知識點大盤點,備考必備!2025-08-25
- 2026監理工程師《理論法規》考試知識點:工程總承包管理組織2025-08-14
