  流水步距的確定

  在非節奏流水施工中,通常采用“累加數列、錯位相減、取大差法”計算流水步距。

  累加數列錯位相減取大差法的基本步驟如下:

  (1)對每一個施工過程在各施工段上的流水節拍依次累加,求得各施工過程流水節拍的累加數列;

  (2)將相鄰施工過程流水節拍累加數列中的后者錯后(向右移)一位,相減得一個差數列;

  (3)在差數列中取最大值,即為這兩個相鄰施工過程的流水步距。

  【例】某工程由3個施工過程組成,分為4個施工段進行流水施工,其流水節拍(天)見表2—1,試確定流水步距。

  某工程流水節拍表 表2—1

  施工過程施工段轉自環 球 網 校edu24ol.com

  ①②③④

  Ⅰ2321

  Ⅱ3242

  Ⅲ3422

  解:(1)求各施工過程流水節拍的累加數列:

  施工過程I: 2,5,7,8

  施工過程Ⅱ:3,5,9,11

  施工過程Ⅲ:3,7,9,11

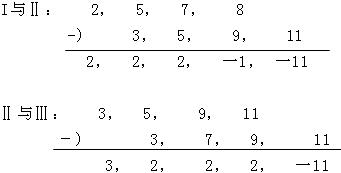

  (2)錯位相減求得差數列:



  (3)在差數列中取最大值求得流水步距:轉自環球網校edu24ol.com

  施工過程I與Ⅱ之間的流水步距:Kl,2=max[2,2,2,-1,-11]=2天

  施工過程Ⅱ與Ⅲ之間的流水步距:K2,3=max[3,2,2,2,—11]=3天

查看更多內容>>   監理工程師考試頻道     監理工程師考試論壇  監理工程師課程免費試聽

·2010年監理工程師考試網上輔導招生簡章推出
·04、05、06、07、08年監理工程師考試試卷及答案匯總
·2010年全國注冊監理工程師考試報名時間匯總
·網校09年監理工程師考試網上輔導通過率高達89.5%

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

監理工程師資格查詢

監理工程師歷年真題下載 更多

監理工程師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

監理工程師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
