  固定節拍流水施工工期

  1.有間歇時間的固定節拍流水施工

  間歇時間是指相鄰兩個施工過程之間由于工藝或組織安排需要而增加的額外等待時間。包括工藝間歇時間(Gj,j+1)和組織間歇時間(Z j,j+1)。

  對于有間歇時間的固定節拍流水施工,其流水施工工期T可按下式計算:

  T=(n-1)t+∑G十∑Z十mt =(m+n-1)t+∑G十∑Z (2—4)

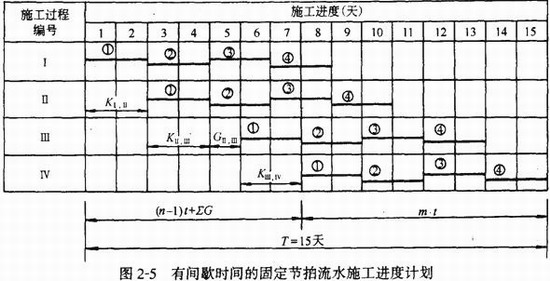

  例如,某分部工程流水施工計劃如圖2-5所示。

  施工過程數目n=4;施工段數目m=4;流水節拍t=2;流水步距KⅠ,Ⅱ=KⅡ,Ⅲ=K,Ⅲ,Ⅳ=2;組織間歇ZⅠ,Ⅱ=ZⅡ,Ⅲ=Z,Ⅲ,Ⅳ=0;工藝間歇GⅠ,Ⅱ=G,Ⅲ,Ⅳ=0。GⅡ,Ⅲ=1。轉自環球網校edu24ol.com

  流水施工工期為:

  T= (m+n-1)t+∑G十∑Z =(4+4-1)×2+ 1 + 0 =15天

  2.有提前插入時間的固定節拍流水施工

  提前插入時間是指相鄰兩個專業工作隊在同一施工段上共同作業的時間。

  有提前插入時間的固定節拍流水施工的流水施工工期T可按下式計算:

  T = (n-1)t+∑G十∑Z-∑C+mt

  = (m+n-1)t+∑G十∑Z-∑C (2—5)

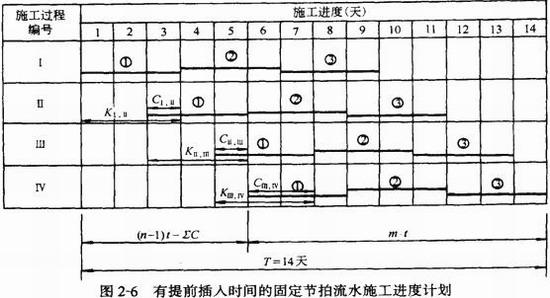

  例如,某分部工程流水施工計劃如圖2-6所示。

  施工過程數目n=4;施工段數目m=3;流水節拍t=3;流水步距KⅠ,Ⅱ=KⅡ,Ⅲ=K,Ⅲ,Ⅳ=t=3;組織間歇ZⅠ,Ⅱ=ZⅡ,Ⅲ=Z,Ⅲ,Ⅳ=0;工藝間歇GⅠ,Ⅱ= GⅡ,Ⅲ=G,Ⅲ,Ⅳ=0。轉自環 球 網 校edu24ol.com

  提前插入時間CⅠ,Ⅱ=CⅡ,Ⅲ=1,CⅢ,Ⅳ=2。

  流水施工工期為:

  T= (n-1)t+∑G十∑Z-∑C + mt=(4-1)×3 +0+0-(1+1+2)+3×3=14天

  或

  T= (m+n-1)t+∑G十∑Z-∑C =(3+4-1)×3 +0+0-(1+1+2)=14天

查看更多內容>>   監理工程師考試頻道     監理工程師考試論壇  監理工程師課程免費試聽

·2010年監理工程師考試網上輔導招生簡章推出
·04、05、06、07、08年監理工程師考試試卷及答案匯總
·2010年全國注冊監理工程師考試報名時間匯總
·網校09年監理工程師考試網上輔導通過率高達89.5%

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

監理工程師資格查詢

監理工程師歷年真題下載 更多

監理工程師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

監理工程師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
