管道工程安裝技術
一、管道工程技術的構成:
給排水管道系統、熱水供應管道系統、消防管道系統、燃氣管道系統、壓縮空氣管道系統、潔凈管道系統油氣管道系統以及其他工藝管道系統等。
二、管道工程系統按壓力、溫度、輸送介質的分類

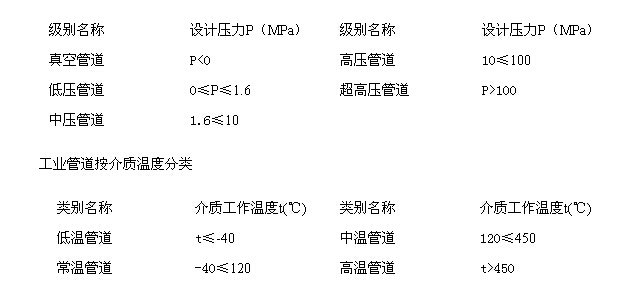

工業管道按壓力分級
按輸送介質的性質分類:
給排水管道、壓縮空氣管道、氫氣管道、氧氣管道、乙炔管道、熱力管道、燃氣管道、燃油管道、劇毒流體管道、有毒流體管道、酸堿管道、鍋爐管道、制冷管道、凈化純氣管道、純水管道。
三、管道工程施工程序
管道工程的一般施工順序是:施工準備(技術、人員、機具、材料、現場)→配合土建預留、預埋、測量→管道、支架預制→附件、法蘭加工、檢驗→管段預制→管道安裝→管道系統檢驗→管道系統實驗→防腐絕熱→系統清洗→資料匯總、繪制竣工圖→竣工驗收。
1. 長輸管道施工流程
長輸管道施工流程一般為:測量放線→施工作業帶清理、建筑施工運輸便道→防腐管運輸→加工坡口→再布管→管口準備 、管口組對→管口組對焊接→焊口檢驗→熱收縮套(帶)補口→管溝開挖→管道下溝→管口組對、管道焊接→焊口檢驗→清管及試壓→管溝回填→地貌恢復。
2. 埋地管道施工流程
埋地管道施工流程一般為:辦理動土手續→按圖測量、放線、打樁→挖管溝→溝底墊層處理→復測標高→管道預制、防腐→下管找正→管口連接→部分覆土回填→試壓前檢查→分段系統實驗→隱蔽前檢查→回填土→系統最終水壓實驗。
3. 管道安裝
4. 閥門安裝:閥門的檢查、安裝方向、兩種安裝工藝的閥門狀態
5. 支、吊架安裝
無熱位移的管道,其吊桿應垂直安裝。有熱位移的管道,吊點應設在位移的相反方向,按位移值的1/2偏位安裝。兩根熱位移相反或位移值不等的管道,不得使用同一吊桿。在熱負荷運行時,應及時對支、吊架進行檢查與調整。
導向支架或滑動支架的滑動面應潔凈平整,不得有歪斜和卡澀現象。其安裝位置應從支承面中心向位移反方向偏移,偏移量為位移值的1/2或符合設計文件規定,絕熱層不得妨礙其位移。
6. 靜電接地安裝
當每對法蘭或螺紋接頭間電阻值超過0。03Ω時,應設跨接線。管道系統達到對地電阻值超過100Ω時,應設兩處接地引線。接地引線宜采用焊接形式。
有靜電接地要求的鈦管道及不銹鋼管道,導線跨接或接地線不得與鈦管道及不銹鋼管道直接連接,應采用鈦板及不銹鋼板過渡。
環球首發:2014二建真題解析|內部資料命中率
熱點專題:合格證書專題
復習資料:二建歷年真題
互動方式:二建微博|微信edu24ol_jzs2|二建論壇|QQ群84011236
最新資訊
- 2026年二級建造師備考資料有哪些2025-09-23
- 2026年二級建造師教材變動《機電工程管理與實務》1-16章匯總2025-09-16
- 2026年二級建造師機電教材:16章新增項目的安全管理內容及項目的應急管理2025-09-16
- 2026二建機電教材變動:第15章機電工程試運行及竣工驗收管理2025-09-16
- 2026年二級建造師機電教材變動:第十四章2025-09-16
- 2026年二建機電教材變動:十二章無變動,第十三章(新增綠色施工的定義)2025-09-16
- 2026年二級建造師教材變動:機電第11章施工成本管理(新增)2025-09-16
- 2026年二級建造師機電教材變動:9-10章2025-09-16
- 2026年二建機電教材變動第八章:施工招標投標與合同管理2025-09-16
- 2026二級建造師機電教材變動:第六章基本無,第七章組織結構模式內容全部變動2025-09-16
