(二)背景資料
某公司承接了一項市財務排水管道工程,管道為DN1200mm的混凝土管,合同價位1000萬元,采用明挖開槽施工。

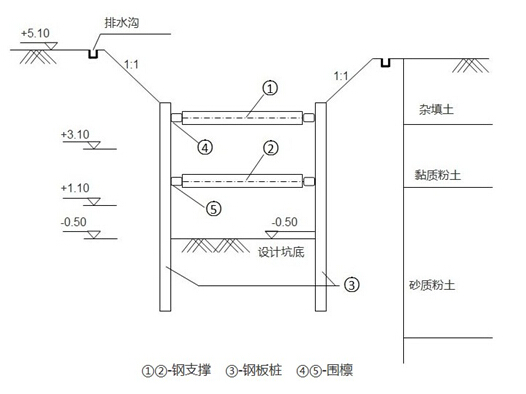

項目部進場后立即編制施工組織設計,擬將表層雜填土放坡挖除后再打設鋼板樁。設置兩道水平鋼支撐及型鋼圍檁,溝槽支護如下圖所示。溝槽擬采用機械開挖至設計標高,清槽后澆筑混凝土基礎;混凝土直接從商品混凝土輸送車上卸料到坑底。
在施工至下管工序時,發生了如下事件:吊車支腿距溝槽邊緣較近致使溝槽局部變形過大,導致吊車傾覆:正在吊裝的混凝土管道掉入溝槽,導致一名施工人員重傷。施工負責人立即將傷員送到醫院救治,同時將吊車拖離現場,用了兩天時間對溝槽進行清理加固。在這些工作完成后,項目部把事故和處理情況匯報至上級主管部門。
問題:
1、根據建造師執業工程規模標準,本工程屬于小型、中型還是大型工程?說明該工程規模類型的限定條件。
2、本溝槽開挖深度是多少?
3、用圖中序號(1)-(5)及“ ”表示支護體系施工和拆除的先和順序。
4、指出施工組織設計中錯誤之處并給出正確做法。
5、按安全事故類別分類,案例中的事故屬哪類?該事故處理過程存在哪些不妥之處。
參考答案
1.屬于中型工程,<1000萬屬于小型。1000-3000萬元屬于中型。>3000萬元屬于大型。
2.開挖深度為5.6m。
3.安裝順序(3) (4) (1) (5) (2)。拆除順序:(2) (5) (1)
(4) (3)。
4.(1)擬將表層雜填土挖除后再打設鋼板樁錯誤,應先打鋼板樁后挖除表層雜填土。
(2)溝槽擬采用機械開挖至設計標高錯誤,應預留30cm厚由人工開挖至設計標高。
(3)混凝土直接從商品混凝土輸送車上卸料到坑底錯誤,槽深超多2m,應設滑槽或串筒傾倒砼。
5.屬于一般事故。(1)將吊車脫離現場,用了兩天時間對溝槽進行清理加固錯誤,應保護現場。(2)工作完成后,項目部把事故和處理情況匯報至上級主管部門錯誤,應立即(1小時內)上報上級主管部門和建設行業主管部門和事故發生所在地安全監督管理部門。
最新資訊
- 二建歷年真題做幾年的 二建歷年真題怎么用2025-08-29
- 二建歷年真題及答案解析哪里能下載全科?2025-08-28
- 2026二建備考必刷!歷年真題高效提分指南2025-08-21
- 二級建造師考試歷年真題免費下載2025-08-19
- 二級建造師歷年真題頻道 全科真題免費下載2025-08-19
- 二建真題有用嗎 備考二建如何高效利用歷年真題2025-08-12
- 2026年二建精講課:5+10小白速通寶典 精準提分,全程護航2025-07-22
- 二建歷年真題有必要做嗎?二建歷年真題在哪里下載?2025-07-22
- 二建真題題庫 免費在線刷題練習2025-07-16
- 二建考試真題大合集+二建真題資料包 在這里均可免費下載2025-07-16
