【環球網校】2012年二建建設工程真題及參考答案解析(16-20題)

環球首發:2014二建真題解析|【環球網校】2012年二建建設工程真題及參考答案解析匯總
16.某網絡計劃中,工作M的最早完成時間是第8天,最遲完成時間是13天,工作的持續時間是4天,與所有緊后工作的間隔時間最小值是2天,則該工作的自由時差為( )天
A.2 B.3
C.4 D.5
【答案】A
【解析】工作 M 與所有的緊后工作的間隔時間最小值為 2 天,所以自由時差為2 天。
【考點來源】該考點來自教材第三章:2Z103000 施工進度控制,第三節:2Z103030 施工進度計劃的編制方法

17.某工程雙代號網絡計劃如圖所示(時間單位:天),則該計劃的關鍵線路是( )
A.1-2-3-4-5-6 B.1-2-3-4-6
C.1-3-4-6 D.1-3-5-6
【答案】C
【解析】求得的總工期最長的就是關鍵線路:5+6+5=16,即1-3-4-6。
【考點來源】該考點來自教材第三章:2Z103000 施工進度控制,第三節:2Z103030 施工進度計劃的編制方法

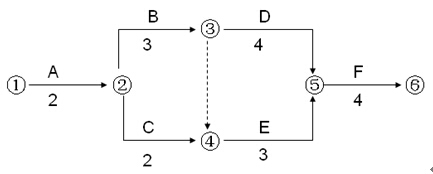

18.下列網路計劃中,工作E的最遲開始時間是( )
A.4 B.5
C.6 D.7
【答案】B
【解析】最遲開始時間等于其緊前工作的最晚完成時間的最大值,及max[4、5]=5。
【考點來源】該考點來自教材第三章:2Z103000 施工進度控制,第三節:2Z103030 施工進度計劃的編制方法
19.下列進度控制措施中,屬于管理措施的是( )
A.編制工程資源需求計劃
B.應用互聯網進行進度計劃
C.制定進度控制工作流程
D.選擇先進的施工技術
【答案】B
【解析】信息技術的應用屬于管理措施。
【考點來源】該考點來自教材第三章:2Z103000 施工進度控制,第四節:2Z103040 施工方進度控制的任務和措施
20.工程項目建成后,不可能像某些工業產品那樣,可以拆卸或者解題來檢查內在的質量,所以工程項目施工質量控制應強調( )
A.質量驗收
B.施工方法的技術比選
C.過程控制
D.投入要素的質量控制
【答案】C
【解析】工程項目的終檢存在一定的局限性,故此工程項目的施工質量控制應強調過程控制。
【考點來源】該考點來自教材第四章:2Z104000 施工質量控制,第一節:2Z104010 施工質量管理和質量控制的基礎知識
最新資訊
- 二建歷年真題做幾年的 二建歷年真題怎么用2025-08-29
- 二建歷年真題及答案解析哪里能下載全科?2025-08-28
- 2026二建備考必刷!歷年真題高效提分指南2025-08-21
- 二級建造師考試歷年真題免費下載2025-08-19
- 二級建造師歷年真題頻道 全科真題免費下載2025-08-19
- 二建真題有用嗎 備考二建如何高效利用歷年真題2025-08-12
- 2026年二建精講課:5+10小白速通寶典 精準提分,全程護航2025-07-22
- 二建歷年真題有必要做嗎?二建歷年真題在哪里下載?2025-07-22
- 二建真題題庫 免費在線刷題練習2025-07-16
- 二建考試真題大合集+二建真題資料包 在這里均可免費下載2025-07-16
