    33、 背景:

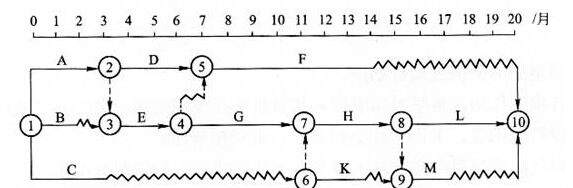

  某工程施工進度計劃網絡圖如下所示,假定各項工作均勻速施工。由于工作B、工作C、工作H為采用特殊工藝的施工過程,涉及某專利技術的采用,故這三項工作只能由某一特定的施工隊來完成。

  問題:

  1.在不改變原施工進度計劃總工期和各工作之間工藝關系的前提下,如何安排工作B、工作C、工作H這三項工作比較合理?試計算此時該專業施工隊從進場到出場最短需要多少時間,其中最少的間斷工作時間為多少個月?

  2.由于種種原因,使得工程前期進展拖延,第lo月初對工程實際進展情況進行檢查發現,G工作剛剛開始,其他工作進展均后延4個月。現建設單位方要求仍按原計劃時間竣工,施工單位將工作G、H、L劃分為兩個流水段組織流水作業,具體數據見下表:

  試問G、H、L三項工作的流水施工工期為多少?能否滿足建設單位提出的按原計劃日期竣工的要求,并說明理由。
